Диплом: Исследование и разработка системы централизованного управления доступом на примере ООО "Транснефть-Технологии"

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам
34
Microsoft SQL Server;
PosgreSQL;
IBM DB2;
Oracle database.
СУБД IBM DB2 является кроссплатформенной, обеспечивает стабильную
работу базы данных [12]. Недостатками системы являются высокая стоимость и
низкая производительность. СУБД Microsoft SQL Server обладает большим
пакетом инструментов, стабильностью работы и низкими затратами на
администрирование. Недостаток системы заключается в том, что она работает
только на платформе Windows. СУБД Oracle обладает высокой
производительностью, легкостью интегрирования приложений и устойчивостью
к большим потокам данных. Недостатком является высокая стоимость,
необходимость приобретения мощного оборудования и персонала для поддержки
СУБД. Ввиду перечисленных свойств реляционных СУБД был сделан выбор в
пользу СУБД Microsoft SQL Server.
Для разработки информационной системы будет использован объектно-
ориентированный подход к программированию, потому что он позволяет
осуществлять конструирование из компонентов, обладающих простыми
инструментами, что дает возможность абстрагироваться от деталей реализации.
При этом данные и операции вместе образуют определенную сущность, и они не
«размазываются» по всей программе, как это нередко бывает в случае
процедурного программирования. Использование локализации программного
кода и данных улучшает наглядность и удобство сопровождения программного
обеспечения.
Рассмотрим языки программирования Java и C++. Если программа
написана на C# и должна работать на машинах с операционной системой Windows
и Linux, тогда потребуются компиляторы для перечисленных платформ и два
разных исполняемых файла. В случае с языком программирования Java,
сгенерированный байт-код может выполняться на любом компьютере, на котором
установлена виртуальная Java-машина.
Гибкость языка отвечает за легкость добавления к разработанному
программному обеспечению новых функциональных возможностей,
35
использованию существующих библиотек. Язык программирования C# обладает
большим количеством библиотек, тогда как для языка Java необходимо
импортировать модули из стандартной библиотеки.
Важным критерием является время, которое необходимо затратить для
создания рабочей версии программы. Значение этого критерия зависит от размера
кода. Относительно этого критерия язык программирования C# теоретически
изучить легче, чем язык Java, соответственно объем кода на нем будет меньше за
одинаковое время.
На основании вышеперечисленных факторов, языком программирования
проекта был выбран язык программирования C#, который обладает:
большей безопасностью по сравнению с другими языками;
возможностью писать обобщенный код с помощью шаблонов;
возможностью использования объектно-ориентированного подхода;
управления ресурсами с помощью RAII;
упрощение программного кода за счет перегрузки функций и
операторов;
более простой обработки ошибок за счет исключений.
Разработка информационной системы будет осуществляться в среде
программирования MS Visual Studio, которая является бесплатным
инструментом, поддерживающим выбранный язык программирования.
Проектируемая система должна функционировать в среде операционной
системы Windows 10, поскольку эта операционная система используется для
работы сотрудников организации.
1.5.3. Обоснование проектных решений по техническому обеспечению
Рассмотрим характеристики серверного оборудования, которыми оно
должно обладать для обеспечения надежной и бесперебойной работы. Сервер
должен обеспечить производительность системы и надежность хранения данных.
Характеристики сервера представлены в таблице 5.
Таблица 5
Характеристика компонентов сервера
Наименование
Спецификация
Процессор
Intel Xeon 3330
36
Наименование
Спецификация
Материнская плата
SuperMicro X7SBi
Чипсет
Intel® 3200/ICH9R chipset
Оперативная память
Kingston 2x2GB DDR2-667 ECC
Жесткий диск
Seagate Barracuda ES.2, 1000GB, SATA-2
Сетевые карты
2x Intel 82573V Gigabit Ethernet 10/100/1000Mbps
Персональные компьютеры (ПК) пользователей разрабатываемого
программного обеспечения представляют собой пользовательские ПК, с которых
будет осуществляться доступ к разрабатываемой информационной системе.
Характеристики пользовательских ПО представлены в таблице 6.
Таблица 6
Характеристика пользовательских компьютеров
Наименование
Спецификация
Процессор
Intel Core i3
Частота процессора
4 ГГц
Оперативная память
4 ГБ RAM
Объем жесткого диска
500 ГБ HDD
Средства организации локально-вычислительной сети (ЛВС) компании, к
которым относятся маршрутизаторы, коммутаторы, сегменты ЛВС,
коммутационные розетки и т.д.
Рассмотрим критерии выбора каждого из компонентов технического
обеспечения. Поскольку на сервере хранится и обрабатывается вся информация
информационных систем, для этого вида оборудования характерна
преднамеренная избыточность основных компонентов. Основным критерием при
выборе платформы сервера является специфика поставленных и количество
автоматизированных рабочих мест, которые объединяются в сеть. После этого
остается только выбрать производителя.
Основным критерием при выборе сервера СУБД является
отказоустойчивость и пропускная способность сетевого интерфейса. Поскольку
разрабатываемый программный продукт будет использоваться ежедневно в
рабочее время, а работать с ней будут 10 сотрудников, загруженность сетевой
инфраструктуры будет равна 30%. При этом загруженность сервера баз данных
будет составлять 25%. Поэтому отсутствует необходимость в покупке
высокопроизводительного сервер с сетевым адаптером скоростью в 1Gbps,
достаточно ограничиться интерфейсом в 100Mbps.
В результате анализа критериев выбора серверного оборудования можно
заключиться, что сервер, используемый в организации, обладает необходимой
37
мощностью для того, чтобы обеспечить оперативное и отказоустойчивое
функционирование проектируемой информационной системы. В качестве сервера
баз данных будет использован сервер, построенный на платформе HP ProLiant
DL365 G5, обладающий характеристиками, перечисленными в таблице 7.
Таблица 7
Характеристика сервера баз данных
Наименование
Спецификация
Процессор
Двуядерный Intel® Xeon® X5260 с тактовой
частотой 3,3 Гц.
Количество процессоров
2
Оперативная память
16 Гб (расширяемая до 64Гб)
Жесткий диск
Тип «SAS» 4 диска 147 Гб и 2 диска 73 Гб
Количество жестких
дисков
6 (расширяемо до 8)
Питание
Дополнительно резервный блок питания 800Вт
с горячей заменой
Приведем обоснование выбора представленной платформы Использование
двух процессоров позволят при использовании SQL-сервера осуществить
эффективное распараллеливание задач, которые будут выполняться на сервере.
Оперативная память объемом 16 Гб будет достаточной для осуществления
обработки больших объемов информации, используемых на данный момент в базе
данных, а также последующего увеличения вычислительной нагрузки, так как на
данный момент пиковый размер занятой оперативной памяти составляет 6 Гб.
Использование 6 жестких дисков применяется для обеспечения надежности
функционирования серверной операционной системы. Также был организован
RAID массив из двух жестких дисков каждый по 73 ГБ (такого объема достаточно
для работы ОС). Операционная система установлена на отдельный от файлов базы
данных жесткий диск для обеспечения безопасности и производительности.
Для того, чтобы обеспечить надежность хранения данных в формате
Structured Query Language (SQL) был организован массив жестких дисков
большего объема – 147 Гб. Жесткого диска такого объема достаточно для
внедрения нового функционала, на данный момент объем занятого пространства
занимает 53Гб, при условии того что в базе данных информация будет храниться
в течении 5 лет.
Так же отдельно необходимо хранить данный в форматах mdf (файл базы
данных), а также транзакции в виде файлов ldf (файл транзакций), для чего
необходим еще один массив, аналогичный предыдущему по размеру.
38
Пользовательские ПК, существующие в организации, имеют достаточный
уровень производительности для функционирования разрабатываемой
информационной системы, в связи с чем не подлежат модернизации.
39
2. Проектная часть
2.1. Разработка проекта автоматизации
2.1.1. Этапы жизненного цикла проекта автоматизации
В процессе разработки программного обеспечения выполняется большой
комплекс работ разными специалистами. Поэтому, лицу, ответственному за
выполнение проекта (проектному менеджеру) необходимо осуществлять
постоянный контроль для того чтобы не нарушить сроки выполнения проекта и
не превысить бюджет проекта. В связи с этим специалистами в области
информационных технологий были разработаны стандарты, регламентирующие
процесс разработки программного обеспечения.
Важно отметить, что все стандарты разработки программного обеспечения
представляют собой набор рекомендаций относительно процесса разработки. Они
не имеют жестких рамок, потому что разработка программного обеспечения для
разных сфер деятельности может включать в себя разные процессы. Как правило
в каждой организации, занимающейся созданием программного обеспечения,
процесс разработки индивидуальный.
Однако стандарты разработки программного обеспечения не являются
бесполезными, потому что они содержат комплекс рекомендаций относительно
рабочей документации проекта, последовательности выполнения и набора
процессов.
Для разработки программного обеспечения, автоматизирующего процесс
обработки заявок, был выбран ГОСТ Р ИСО/МЭК 12207 [1]. Отличие этого
стандарта от других заключается в четкой практической направленности. Он
предоставляет руководителям проектов набор инструментов для выбора
процессов жизненного цикла для каждого конкретного проекта разработки
программного обеспечения.
Процессы разработки программного обеспечения в этом стандарте названы
активностями, также он содержит перечень правил конструирования процессов
проекта из них. Стандарт содержит следующие виды активностей [2]:
активностей управления проектами;
активности, предшествующие разработке программного продукта;
активности по разработке программного обеспечения;
40
активности, выполняемые при завершении разработки;
общие активности.
Перечисленные активности подходят под любую модель жизненного
цикла. Но для рассматриваемого проекта была выбрана итерационная модель
жизненного цикла. Также эта модель известная как модель с промежуточным
контролем. Поскольку на каждом этапе разработки программного обеспечения
выполняется комплекс работ, перед руководителем проекта стоит задача
постановки цели каждого этапа и оставление перечня конечных результатов. Это
позволит увеличить контроль процесса разработки.
Итерационная модель включает в себя следующие этапы:
1. Анализ;
2. Планирование;
3. Проектирование;
4. Реализация проекта.
5. Тестирование проекта.
6. Эксплуатация проекта.
Взаимосвязь перечисленных этапов представлена на рисунке 8.

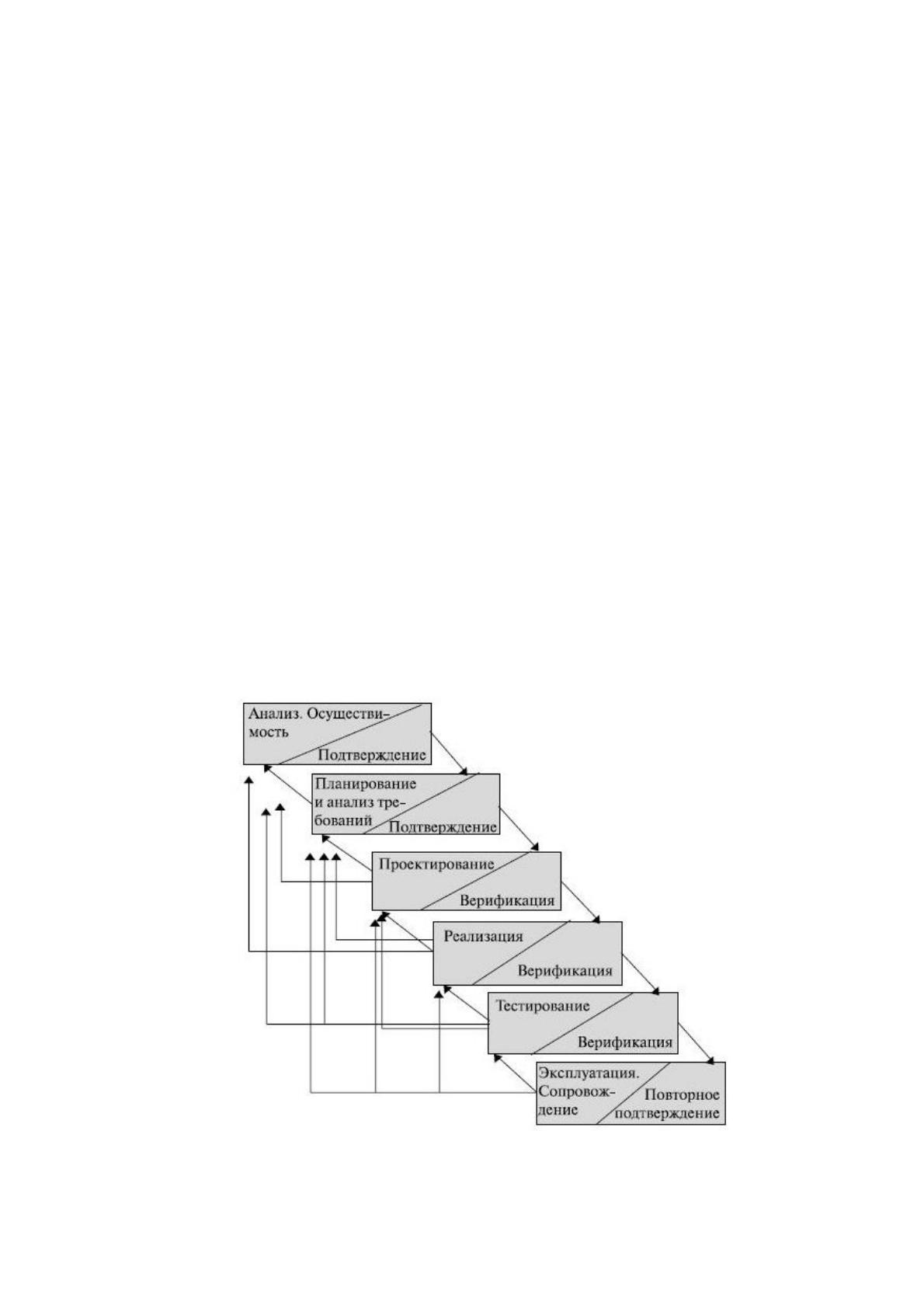

Рисунок 8. Итерационная модель жизненного цикла
программного обеспечения [19]
41
Эта модель жизненного цикла программного обеспечения была выбрана
потому что в ней предусмотрена возможность устранять выявленные недостатки
проектирования и программирования на более поздних этапах с помощью
частичного возврата на предыдущие этапы. Однако в процессе разработки
необходимо учитывать, что позже будет выявлена ошибка, тем дороже будет
стоить ее исправление. Если стоимость трудозатрат, которые необходимы для
обнаружения и устранения ошибок на этапе реализации принять за единицу, то
стоимость трудозатрат на выявление и устранение ошибок на этапе планирования
будет в 5-10 раз меньше, а стоимость выявления и устранения ошибки на этапе
сопровождения обойдется разработчику в 20 раз больше.
Внедрение программного продукта осуществляется на стадии
эксплуатации. Работы на этом этапе формируются в соответствии с одной из
следующих стратегий:
Параллельная стратегия предполагает, что сотрудники предприятия
будут одновременно работать и в старой системе, и в новой. Успех внедрения
системы будет заключаться в согласовании выходных документов обоих систем.
Стратегия скачка предполагает, что старая система снимается с
эксплуатации и пользователи начинают работать с новой системой без
предварительной проверки ее работоспособности.
Стратегия пилотного проекта предполагает, что новая система будет
внедрена на каком-то одном участке работ, что позволит минимизировать риски
и показывает большую надежность.
Стратегия узкого места предполагает, что автоматизация затронет
только один выполняемый процесс и деятельность сотрудников, которые в нем
задействованы.
Из перечисленных стратегий наиболее подходящей является стратегия
узкого места. Она будет использована в проекте потому что деятельность
организации автоматизирована, кроме процесса обработки заявок на техническую
поддержку. Только этот участок нуждается в автоматизации.
На основании вышеизложенного составим перечень работ проекта
разработки системы, автоматизирующей процесс централизованного управления
доступом:
42
1. Анализ:
Предпроектное обследование;
Выявление недостатков бизнес-процессов;
Постановка цели проекта.
2. Планирование:
Выявление требований к проекту;
Определение перечня работ проекта;
Определение необходимых ресурсов;
Согласование бюджета проекта;
Формирование проектной команды;
Оформление договора;
Согласование и подпись договора.
3. Проектирование:
Проектирование архитектуры проекта;
Проектирование пользовательского интерфейса;
Проектирование базы данных;
Создание технического задания.
4. Реализация проекта:
Разработка пользовательского интерфейса системы;
Разработка программных модулей системы;
Разработка базы данных;
Подключение базы данных к проекту.
5. Тестирование проекта:
Проведение тестов;
Составление отчета;
Устранение недостатков;
Повторная проверка.
6. Эксплуатация проекта:
Установка и настройка системы;
Проведение приемочных испытаний;
Подпись документов.
43
Таким образом разработка программного обеспечения будет
осуществляться согласно стандарту ГОСТ Р ИСО/МЭК 12207, итерационной
модели жизненного цикла и стратегии внедрения «узкое место».
2.1.2. Ожидаемые риски на этапах жизненного цикла и их описание
В процессе работы над каждым проектом необходимо выявление рисков.
Риски проекта могут быть следующими:
1. Человеческими.
2. Временными.
3. Финансовыми.
Эти виды рисков взаимосвязаны между собой. Например, в случае болезни
сотрудника, выполняемую им работу можно отложить, что приведет к
увеличению сроков выполнения проекта или другие сотрудники могут выполнять
эту работу сверхурочно, что потребует дополнительного бюджета. После
выявления рисков руководитель проекта составляет документ «План
реагирования на риски». Это позволяет в самом начале проекта создать резервные
ресурсы, которые могут потребоваться в случае осуществления того или иного
риска.
Для каждого этапа проекта по разработке системы, автоматизирующей
процесс внутрикорпоративного взаимодействия, выделим риски и разработаем
план реагирования на них.
Рисками этапа анализа могут быть:
Неполное выявление требований к системе. Сюда входят и
функциональные, и нефункциональные требования;
Ошибки при формировании этапов и работ проекта.
В результате осуществления этих рисков возникнет потребность в
доработке системы, которая будет выявлена на этапе эксплуатации системы.
Реализация этого риска повлечет за собой дополнительные финансовые и
временные затраты.
Чтобы предотвратить эти риски, необходимо использование средств
автоматизации проектирования информационных систем, например, CASE-

Смотрите также:

"Автоматизация обработки заявок ООО "Проектно-Строительная Компания"
"Автоматизация процесса аттестации персонала для ООО "Нэт Бай Нэт Холдинг"
"Анализ интернет-активности конкурентов ( на примере конкурентов "Газпром нефть")
"Бухгалтерский учёт и аудит расчётов с подотчётними лицами в организации на примере ООО "ЛОЦ 10""
«Психологическое сопровождение персонала в организации на примере ООО «Крокус»
Cовершенствование деловой оценки персонала в организации (на примере ООО "Даймонд кейтеринг развитие")
PR как средство продвижения организации (на примере ПАО "Тамбовский завод "Комсомолец им. Н.С. Артемова")
PR-коммуникации в сфере общественного питания (на примере кафе-кондитерской «Cream Cheese»)
SMM как средство повышения эффективности работы учреждений социокультурной сферы (на примере Малого театра)
Value-based education: ценности в системе образования и способы их реализации на уроке английского языка. Опыт Европейских стран
