Диплом: Автоматизация процесса управления технологическими процессами на примере компании ООО "Автосервис"

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам
62

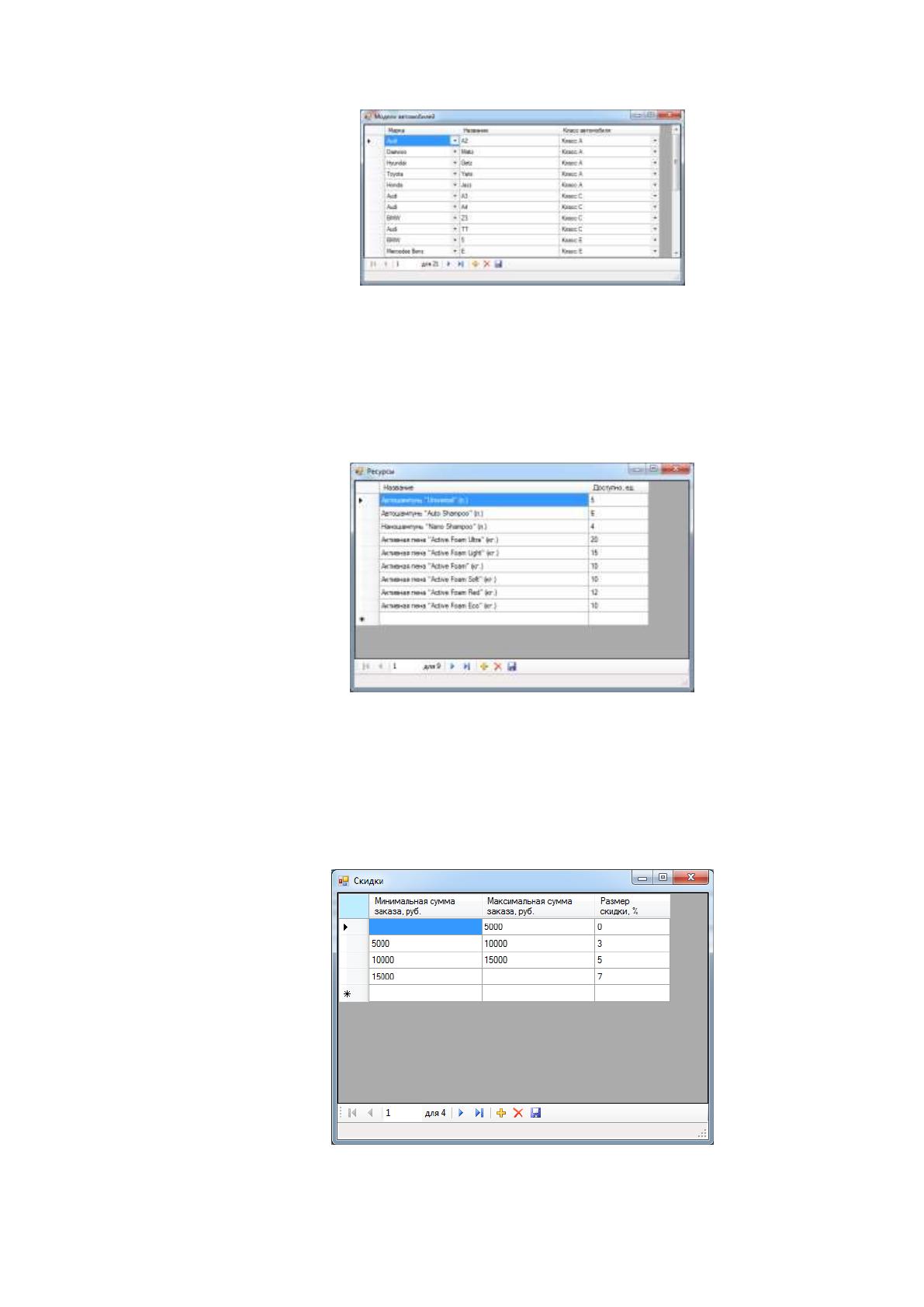

Рисунок 25 Справочник Модели автомобилей
Класс «ResourceForm» (рисунок 26)
Класс формы приложения, который реализует возможность
редактирования справочника «Ресурсы».
Рисунок 26 Справочник Ресурсы
Класс «DiscountForm» (рисунок 27)
Класс формы приложения, который реализует возможность
редактирования справочника «Скидки».
63
Рисунок 27 Справочник Скидки

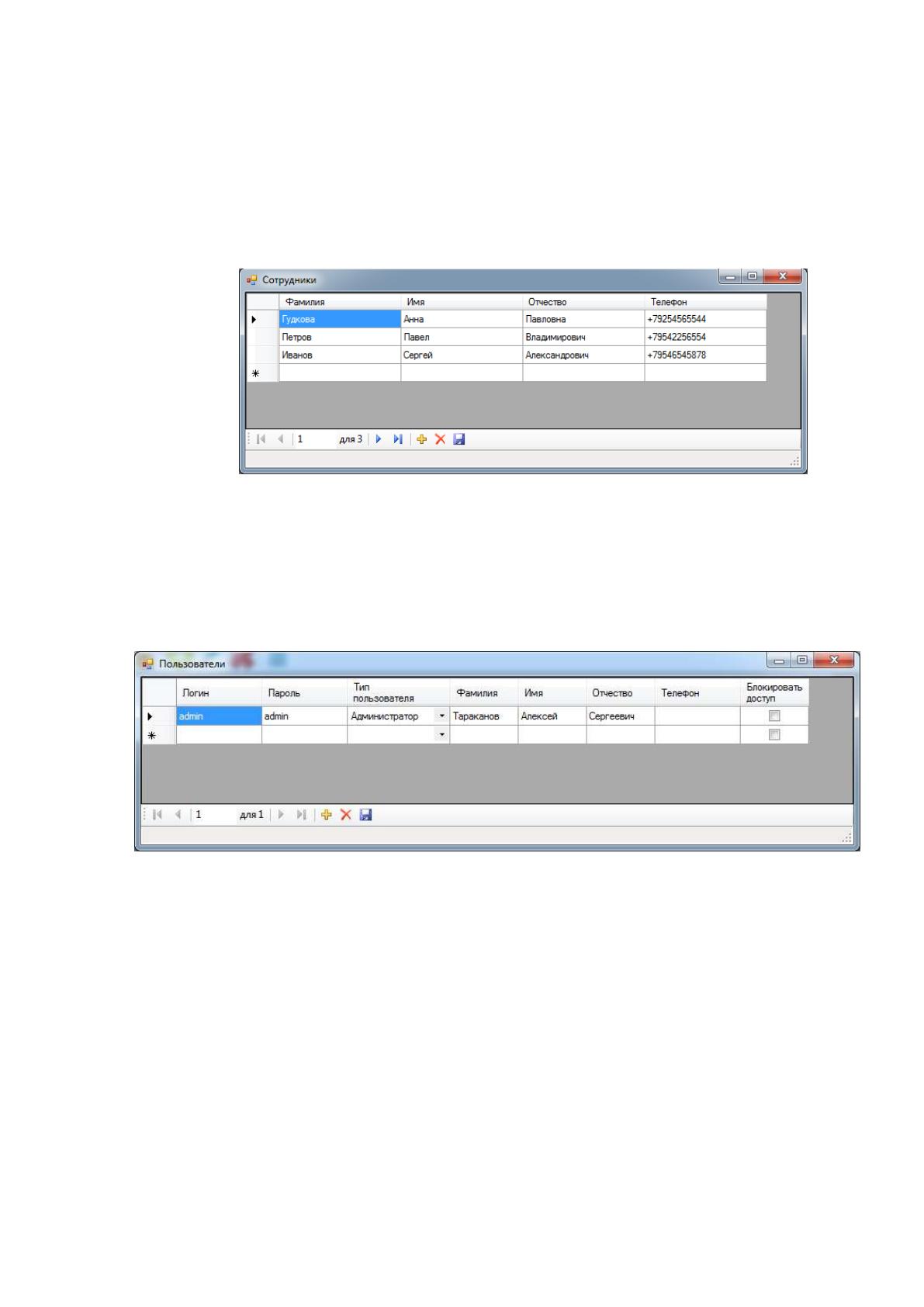

Класс «WorkerForm» (рисунок 28)
Класс формы приложения, который реализует возможность
редактирования справочника «Сотрудники».
Рисунок 28 Справочник Сотрудники
Класс «UserForm» (рисунок 29)
Класс формы приложения, который реализует возможность
редактирования справочника «Пользователи».
Рисунок 29 Пользователи

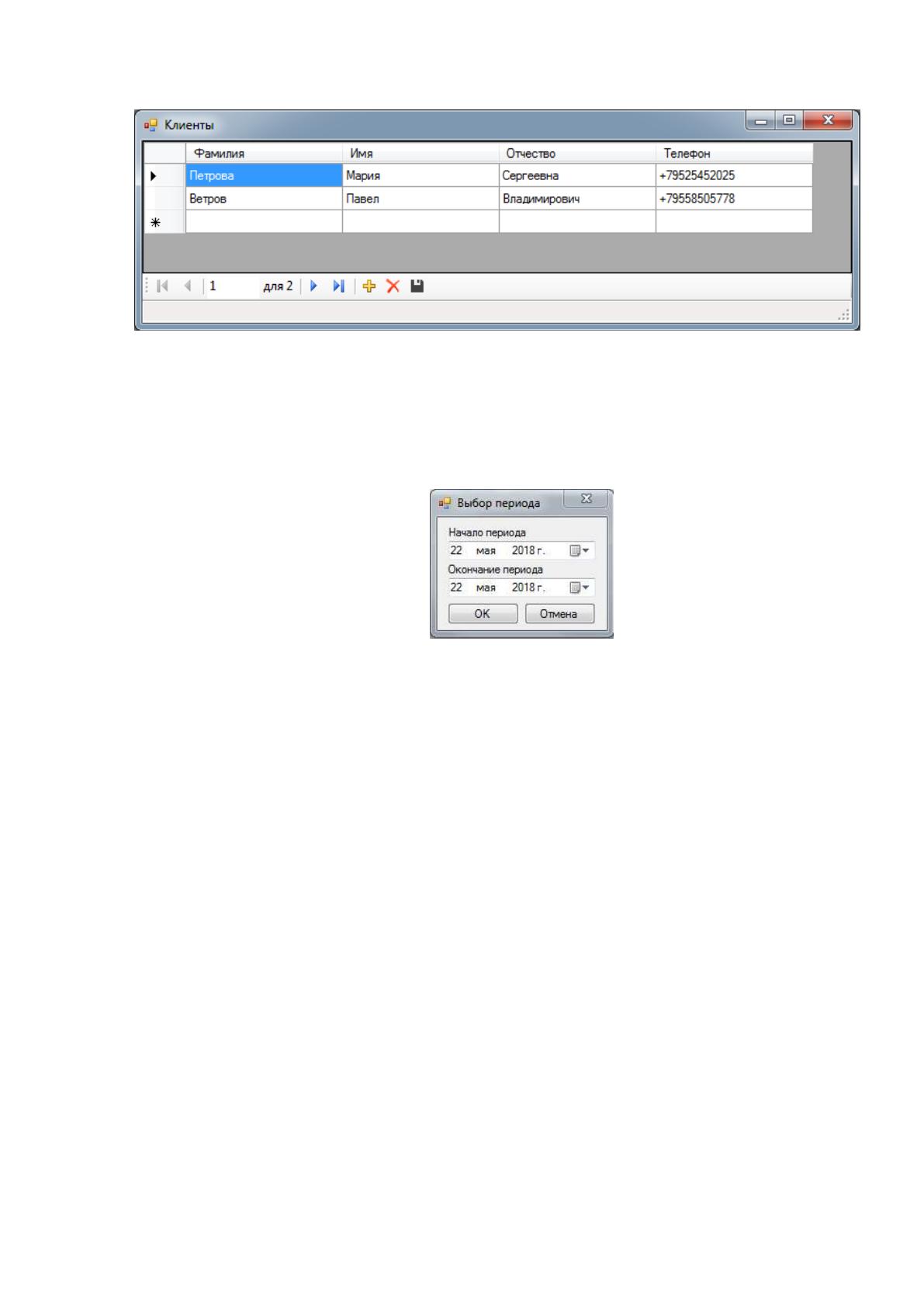

Класс «ClientForm» (рисунок 30)
Класс формы приложения, который реализует возможность
редактирования справочника «Клиенты».
64
Рисунок 30 Клиенты
Класс «RangeSelectorForm» (рисунок 31)
Класс формы приложения, который реализует возможность ввода
диапазона дат для формирования отчетов.
Рисунок 31 Форма выбора периода
Класс «Report»
Ядро генератора отчетов «FastReports». Реализует механизм
формирования отчетов.
Класс «BaseDataSet»
Объединяет в себе наборы данных. Для каждой интересующей нас
таблицы базы данных в этом классе создается компонент «DataTable».
Компонент «DataTable» определяет структуру набора данных.
Класс «TableAdapterManager»
Объединяет в себе компоненты-адаптеры, созданные разработчиком
внутри модуля данных.
Объект испытаний – информационная система мини-автоцентра,
предназначена для автоматизации взаимодействия с клиентами небольшого
65
автоцентра, реализует формирование заказов клиента на основании
подаваемых заявок клиентов.
Цель испытаний – проверка информационной системы на соответствие
функциональным и нефункциональным требованиям.
Требования к программе:
автоматизация приема заявок от клиентов и формирование на их
основе заказов приемщиками автосервиса;
возможность для приемщиков с помощью разработанных отчетов
видеть свободных мастеров, чтобы своевременно и эффективно распределять
заказы между мастерами;
возможность формирования различных аналитических и
статистических отчетов по количеству и качеству работы с клиентами с целью
владения информации о динамике развития компании;
полная информация о работе мастеров с фиксацией нареканий от
клиентов, количества выполненных заказов, невыполненных заказов (с
указанием причины);
консолидированная отчетность для генерального директора,
которая даст возможность видеть ему общую картину на данном участке
работы.
Средства и порядок испытаний.
В качестве средств испытания используется реализация приложения
(клиентская часть) и серверная часть, на которой расположена база данных.
На первом этапе производится тестирование разделения прав
пользователей: проверка данных пользователя при входе в систему, запрет на
вход в систему для незарегистрированных пользователей, проверка запретов
на редактирование справочников для пользователей, не являющихся
администраторами.
66
На втором этапе фиксируется соответствие всех возможностей по
редактированию справочников: добавление записи, удаление записи,
редактирование записи с учетом построенных в системе связей, на основе
условия сохранения целостности в базе данных.
На третьем этапе фиксируется корректность отображения отчетов при
использования различных возможных входящих данных.
Окончательно, проверяется возможность поддержки работы
приложения при осуществлении доступа к серверу максимального
предполагаемого числа пользователей системы одновременно.
3.2 Выбор и обоснование методики расчёта экономической
эффективности
Под оценкой эффективности ИС понимают процесс, состоящий из
доказательства, описания, выражения того, насколько эффективным в
экономическом плане стало внедрение ИС для фирмы. А полезность
описывается в виде классического денежного эквивалента той разницы
прибыли/убытков компании по итогу инвестиций в новую ИС.
Методом расчет уровня эффективности ИС становится способ или
средство реализации совокупной оценки ИС. Подобные способы включают
формальные и неформальные процедуры, причем неформальные
производятся на основании цифровых данных, субъективных и быстрых
процедур оценки. Но более объективные, рациональные, основанные на
простых данных принципы оценки.
Сейчас установка современной ИС – дело дорогое. Присутствие
компаний в рыночном секторе зачастую требует исследования доступных
экономических последствий, а лучше – полноценной оценки качества каждого
шага в рамках перевода системы управления фирмой.
67
Оценить эффективность ИС – это сложное и трудоемкое дело, которое
требует много технических и экономических навыков. И лишь взаимодействие
этих двух составляющих помогает привести к точному и правдивому
результату анализа.
Продавать на рынке ИС в рамках повышенной конкуренции нет смысла
без оценки ожидаемой экономической эффективности. Также статистическая
оценка рентабельности и качества внедрения в 40-70% случаев определена
неудачным внедрением.
Специалисты по созданию, продвижению и поддержке ИС обязаны
провести предварительную экспертизу нового проекта. Также они должно
постоянно отслеживать систему на предмет совпадения внедряемых
технологий и путей развития фирмы. И процесс оценки затрат и желаемого
эффекта должен быть некой процедурой, проводимой в рамках всего этапа
создания и установки системы, чтобы затем реально иметь некий смысл и
влиять на эффективность.
Обычно есть несколько этапов оценки эффективности ИС:
• Стандартная оценка эффективности в рамках расходов и итогов;
• Подсчет уровня стоимости владения такой системой;
• Оценка ИС в качестве проекта для инвестиций;
• Установка системы текущих показателей для описания
экономического роста.
Оценку рассматривают для всех единых принципов (технологического,
технического, отраслевого, регионального и финансового). Также сюда
относят:
• Обзор проекта в рамках всего ЖЦ;
• Построение подели финансовых потоков;
• Нахождение условий сравнения пары проектов;
• Положительность и эффективность;
68
• Учет затрат времени;
• Учет возможных затрат и поступлений от проекта;
• Исследование ситуации без участия проекта и вместе с ним;
• Учет возможных последствий;
• Анализ разных составляющих проекта;
• Построение многоэтапной оценки;
• Оказание влияния финансовых проектов;
• Рост инфляции;
• Форс-мажор.
Данные такой эффективности проекта отражают последствия
применения ИС. Но для учета рыночной эффективности проекта часто
применяют следующие показатели:
• Итоговая прибыль;
• Итоговый доход;
• Норма доходности;
• Показатели доходности финансовых вложений;
• Срок возврата денежных средств (окупаемость).
В результате из всего описанного выше можно сделать вывод, что
процедура подсчета эффективности сложна и не однозначна. Для конкретного
случая присутствует свой отдельный подход. Но нельзя исключать и
некоторых методик, которые минимизируют человеческий фактор и
уменьшают разницу отсутствия необходимых данных.
В нашем случае, поскольку система разрабатывается не для продажи, а
для внедрения в компании, нужно подсчитать экономическую эффективность
с учетом изменения затрат на производство. В процессе подсчета важно
сравнить итоги обработки данных, которые были получены при типовом
бизнес-процессе и после внедрения описанной системы. Прямая
результативность автоматизированной обработки отражена в параметре
69
минимизации экономических стоимостных затрат на корректировку данных.
В процессе оценивания прямой эффективности в ценовом диапазоне имеется
2 группы показателей – уменьшение трудозатрат и уменьшение стоимости.
К трудовым показателям относятся следующие:
абсолютное снижение трудовых затрат (T) (час), рассчитываемое
по формуле:
T = T
0
– T
1,
(1)
где T
0
- трудовые затраты на обработку информации по базовому
варианту (час),
T
1
трудовые затраты на обработку информации по предлагаемому
варианту (час);
коэффициент относительного снижения трудовых затрат (К
т
) (%),
для расчета которого используется следующая формула:
К
T
= T / T
0
* 100%;
(2)
индекс снижения трудовых затрат или повышение
производительности труда (Y
T
), рассчитываемый следующим образом:
I
T
= T
0
/ T
1
.
(3)
К стоимостным показателям относятся следующие:
абсолютное снижение стоимостных затрат (С) (руб.),
рассчитываемое по формуле:
С = С
0
– С
1
,
(4)
где С
0
— стоимостные затраты (в рублях) на обработку информации по
базовому варианту,
С
1
стоимостные затраты (в рублях) на обработку информации по
предлагаемому варианту;
коэффициент относительного снижения стоимостных затрат (К
С
)
(%), рассчитываемый по следующей формуле:
70
К
С
= С / С
0
* 100%;
(5)
индекс снижения стоимостных затрат или повышение
производительности труда (Y
С
), который рассчитывается по формуле:
I
С
= С
0
/ С
1
.
(6)
3.3 Расчет показателей экономической эффективности проекта
В соответствии с предполагаемой сложностью системы и выполняемых
ею функций разработка и внедрение программы для обработки заявок
осуществляются коллективом специалистов:
Руководитель — начальник отдела разработки информационных систем.
Программист — штатный сотрудник отдела разработки информационных
систем. Специалист — внештатный сотрудник отдела разработки
информационных систем, дипломник.
При определении календарного плана выполнения работ по разработке
и внедрению ИС, прежде всего, составляется перечень всех основных этапов
и видов работ, которые должны быть выполнены, а также определяется
продолжительность каждого из этапов. Соответствующие данные приведены
в Таблице 19.
Таблица 19 - Этапы разработки программы
№ этапа
Наименование
Обозначение
Рабочих дней
(по 8 часов)
1
Анализ предметной области
Тпо
3
2
Постановка задачи на разработку ИС
Тпз
2
3
Составление технического задания
Ттз
5
4
Формализация бизнес-модели
Тбм
8
5
Проектирование базы данных
Тбд
10
6
Разработка клиентской части
Ткч
15
7
Тестирование и отладка ИС
Тто
6
8
Составление комплекта документации
Ткд
4
9
Внедрение ИС
Твн
7
71
Итого:
60
К процессу разработки информационной системы привлечено 3
специалиста, выполняющих отдельные этапы работы и имеющих
регламентированный круг задач[20]. В Таблице 20 представлено участие
специалистов в разработке и внедрении ИС.
Таблица 20 - Распределение специалистов по этапам разработки ИС
этап
а
Обозначени
е
Продолжительнос
ть
Задействованный персонал
Руководител
ь
Программис
т
Специалис
т
1
Тпо
3
2
3
2
Тпз
2
2
2
3
Ттз
5
2
2
2
4
Тбм
8
3
4
3
5
Тбд
10
1
3
2
6
Ткч
15
2
10
3
7
Тто
6
2
3
3
8
Ткд
4
1
2
2
9
Твн
7
3
2
2
Итого:
60
18
26
22
Определение затрат на разработку ИС производится путем составления
соответствующей сметы, которая включает следующие статьи:
Заработная плата разработчиков.
Отчисления с заработной платы.
Эксплуатационные расходы.
Затраты на расходные материалы.
Расходы на приобретение средств ЭВМ.
Амортизационные отчисления.
Накладные расходы.
В компании используется повременная форма расчета заработной платы
сотрудников, которая определяется в соответствии с их квалификацией и
количеством отработанного времени. В Таблице 21 отражены оклады

Смотрите также:

"Автоматизация обработки заявок ООО "Проектно-Строительная Компания"
"Автоматизация процесса аттестации персонала для ООО "Нэт Бай Нэт Холдинг"
"Анализ интернет-активности конкурентов ( на примере конкурентов "Газпром нефть")
"Бухгалтерский учёт и аудит расчётов с подотчётними лицами в организации на примере ООО "ЛОЦ 10""
«Психологическое сопровождение персонала в организации на примере ООО «Крокус»
Cовершенствование деловой оценки персонала в организации (на примере ООО "Даймонд кейтеринг развитие")
IPO - инструмент финансирования деятельности организации. На примере ПАО «Нефтяная компания «Лукойл»
PR как средство продвижения организации (на примере ПАО "Тамбовский завод "Комсомолец им. Н.С. Артемова")
PR-коммуникации в сфере общественного питания (на примере кафе-кондитерской «Cream Cheese»)
SMM как средство повышения эффективности работы учреждений социокультурной сферы (на примере Малого театра)
