73
8. Завершение проекта
После принятия необходимых изменений, организуется общее
собрание, на котором сотрудникам доносятся все принятые решения,
происходит ознакомление и подписание соответствующих документов.
По истечению двух месяца утверждения изменений необходимо
получить обратную связь от сотрудников компании для оценки внесенных
изменений и оценки эффективности организационного проекта. Так как
организация находится на стадии развития, руководители должны постоянно
пересматривать и обновлять организационную структуру, пересматривать
функции и KPI сотрудников и следить за качественной работой внутренних
процессов обмена информацией, именно опрос сотрудников и получение
замечаний позволит сделать данный процесс эффективным. График работ

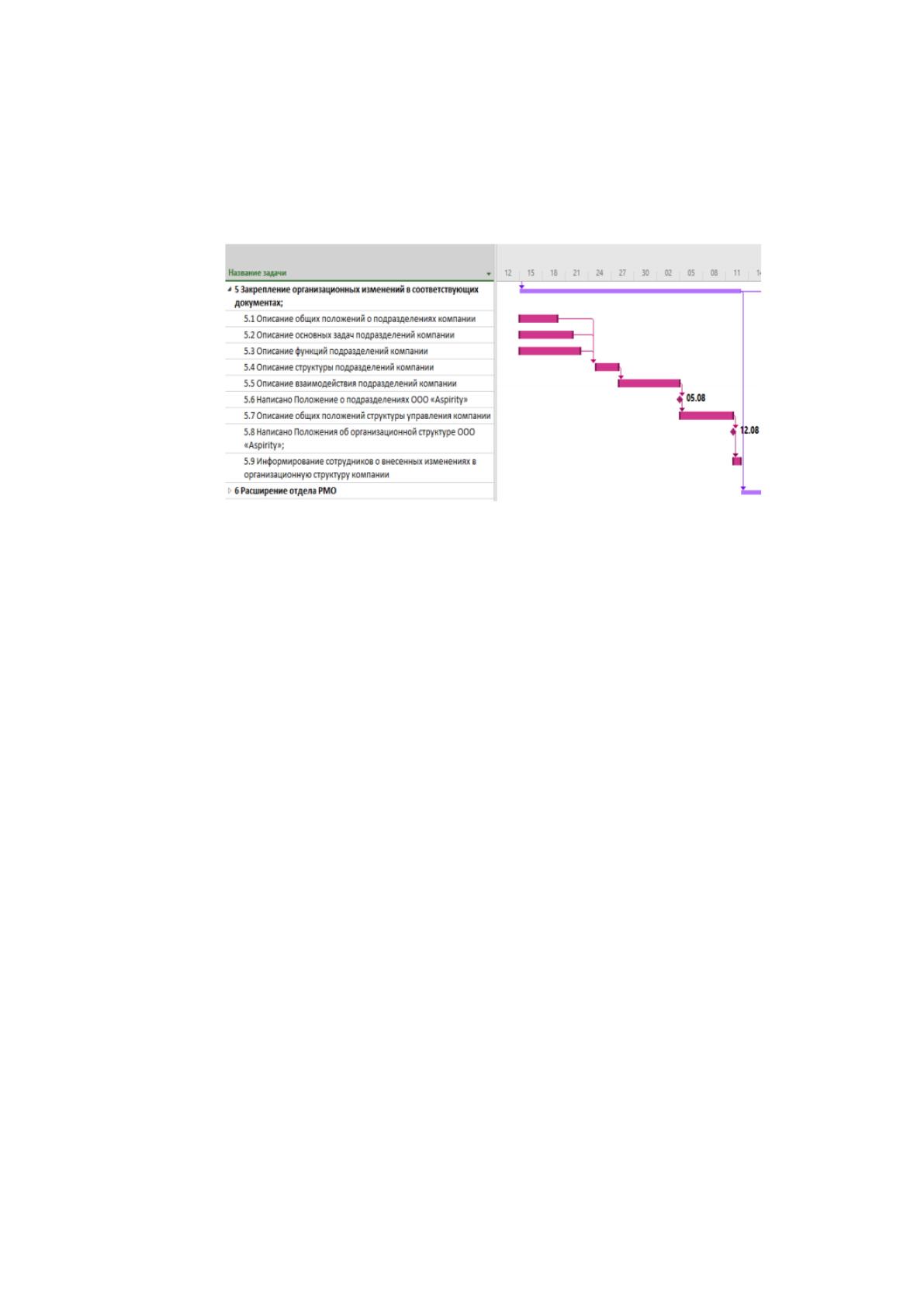

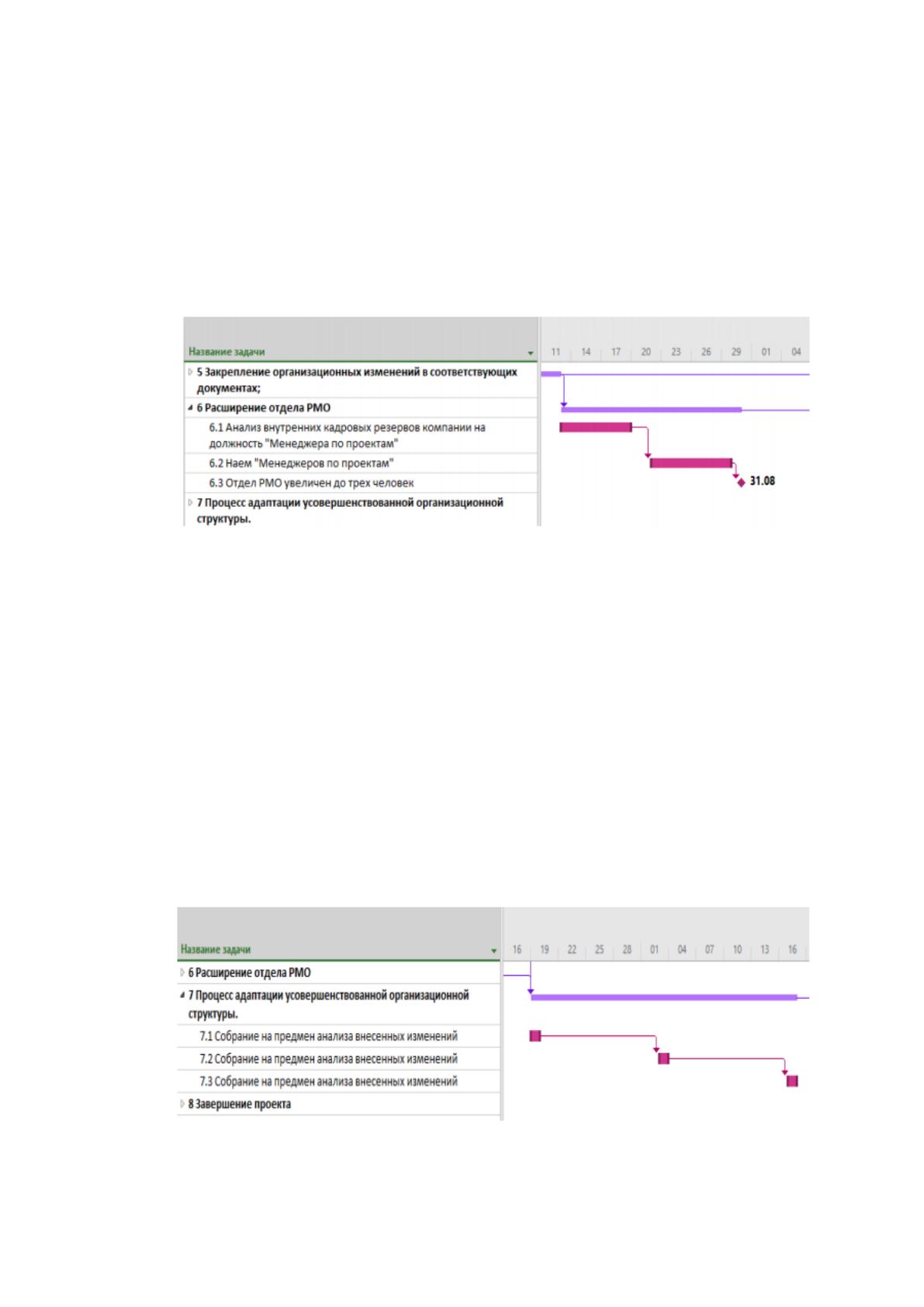

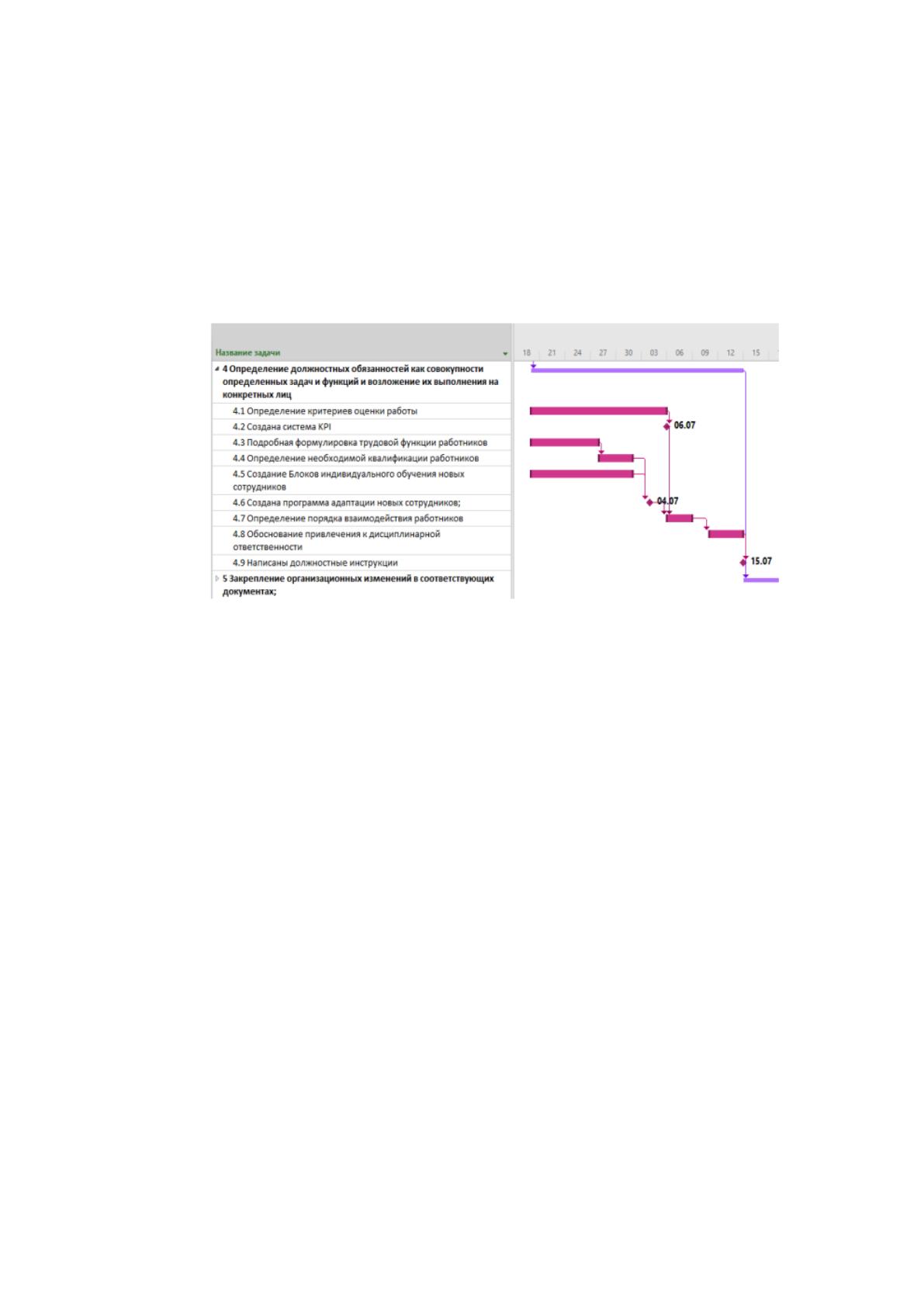

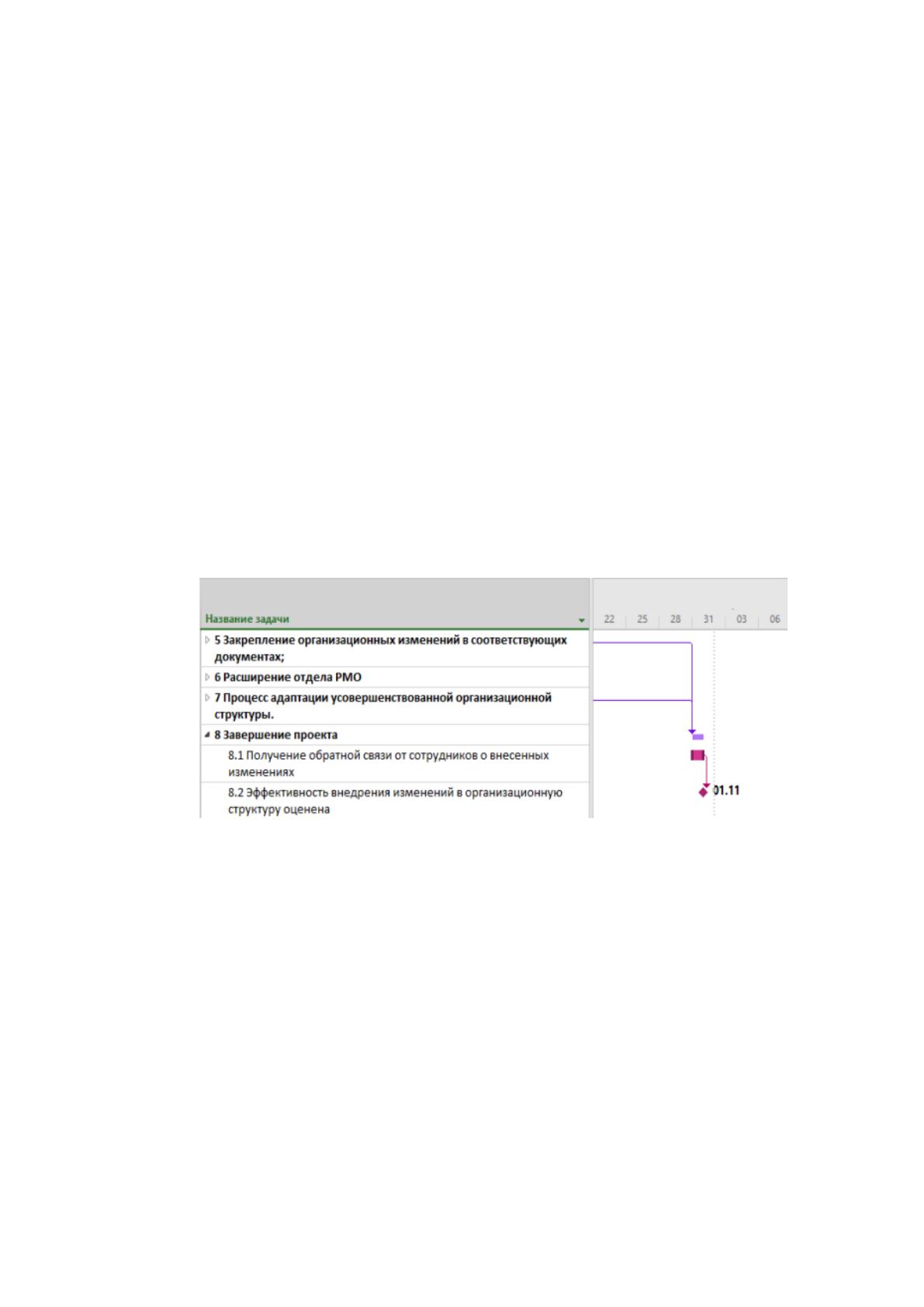

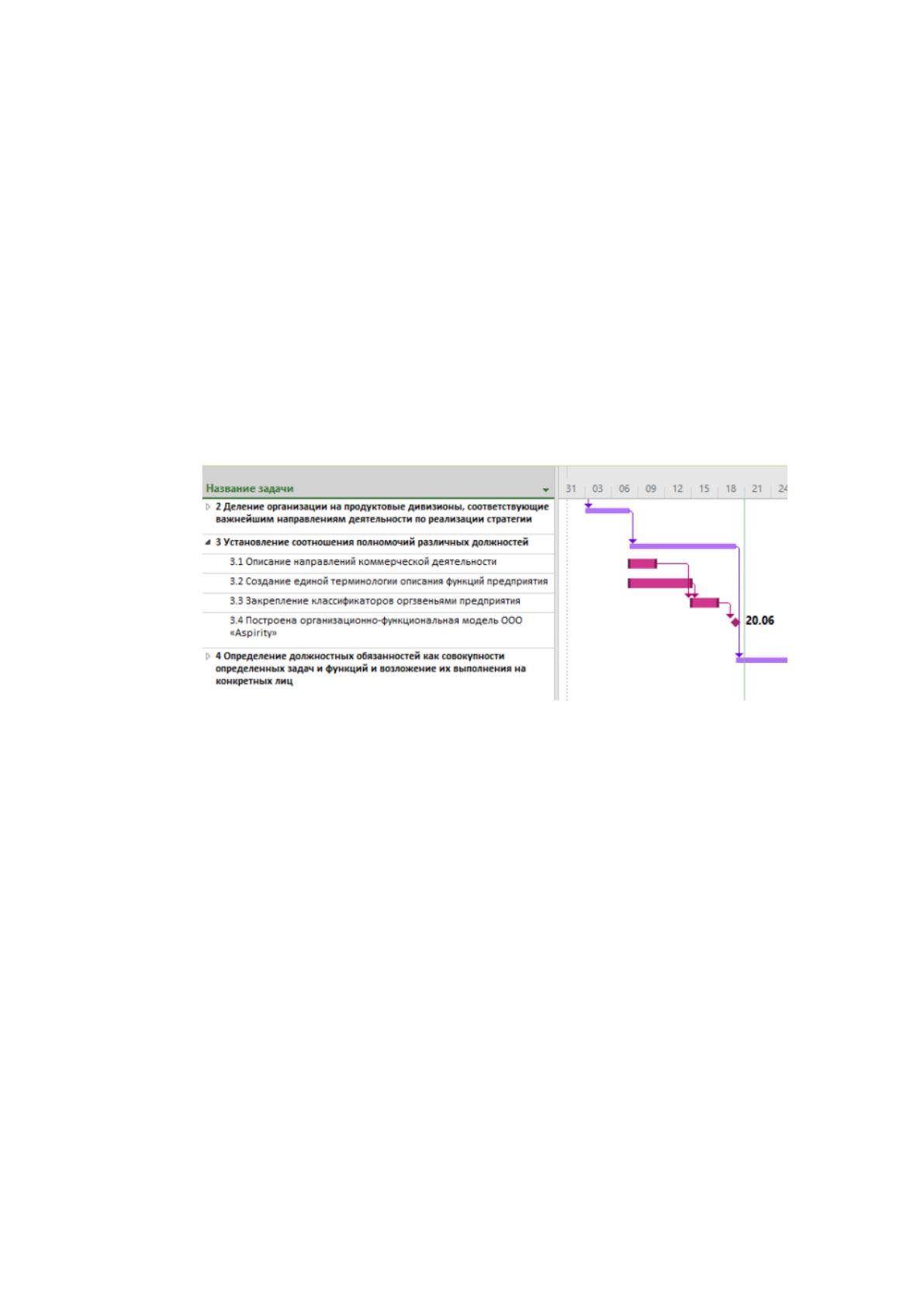

завершающего этапа проекта представлен на рисунке 39.
Рисунок 39. График работ по завершению проекта
Планирование реагирования на риски
В уставе проекта выделены основные возможные риски. На этапе
планирования реагирования на риски, распределим их по категориям и

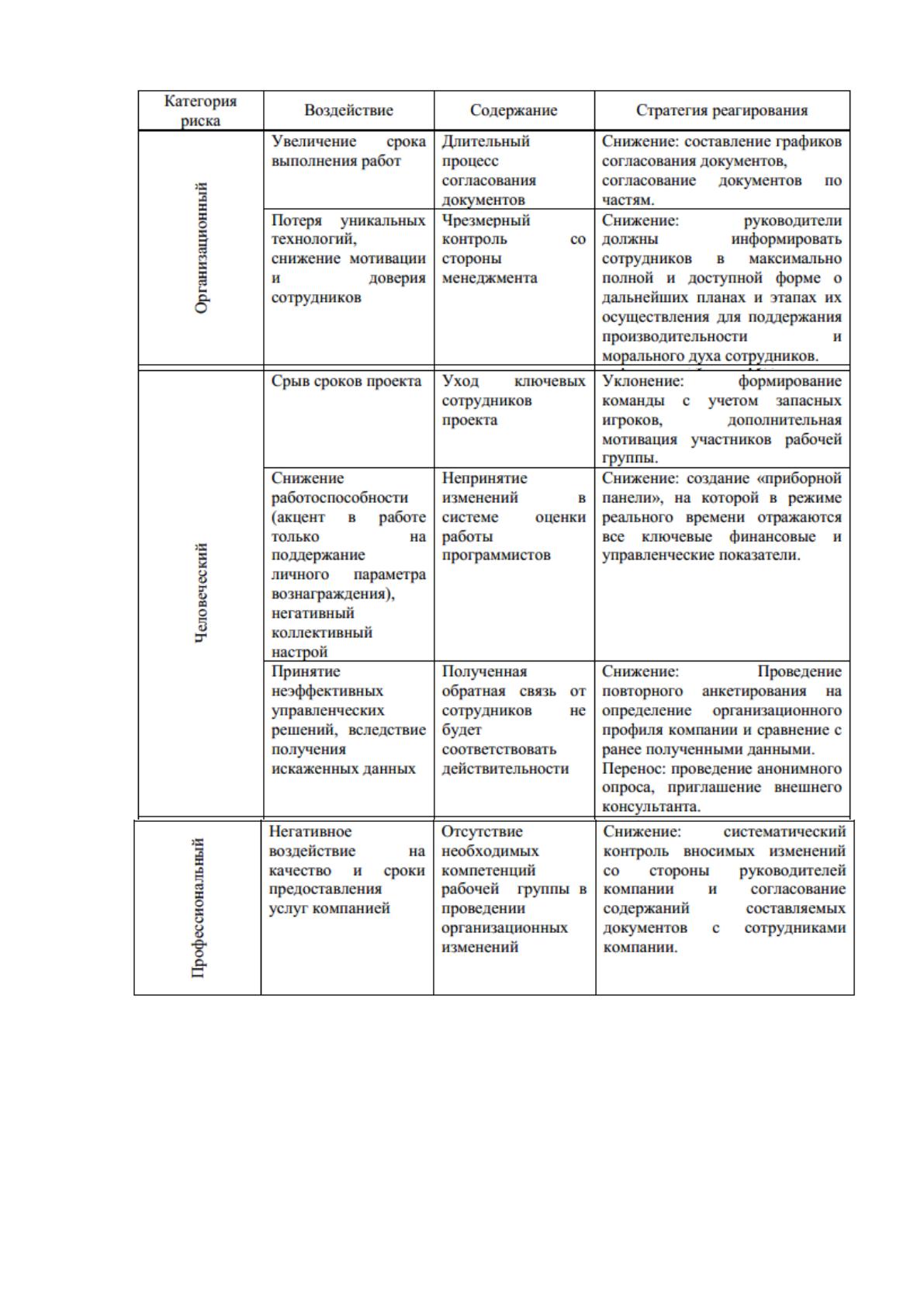

разработаем следующие методы реагирования (рисунок 40).
Соответствующие стратегии реагирования должны быть внесены в
этапы проекта. Возможны несколько вариантов стратегий реагирования на
риски.
