71
После принятия необходимых изменений, организуется общее собрание,
на котором сотрудникам доносятся все принятые решения, происходит
ознакомление и подписание соответствующих документов.
По истечению двух месяца утверждения изменений необходимо получить
обратную связь от сотрудников компании для оценки внесенных изменений и
оценки эффективности организационного проекта. Так как организация
находится на стадии развития, руководители должны постоянно
пересматривать и обновлять организационную структуру, пересматривать
функции и KPI сотрудников и следить за качественной работой внутренних
процессов обмена информацией, именно опрос сотрудников и получение
замечаний позволит сделать данный процесс эффективным. График работ

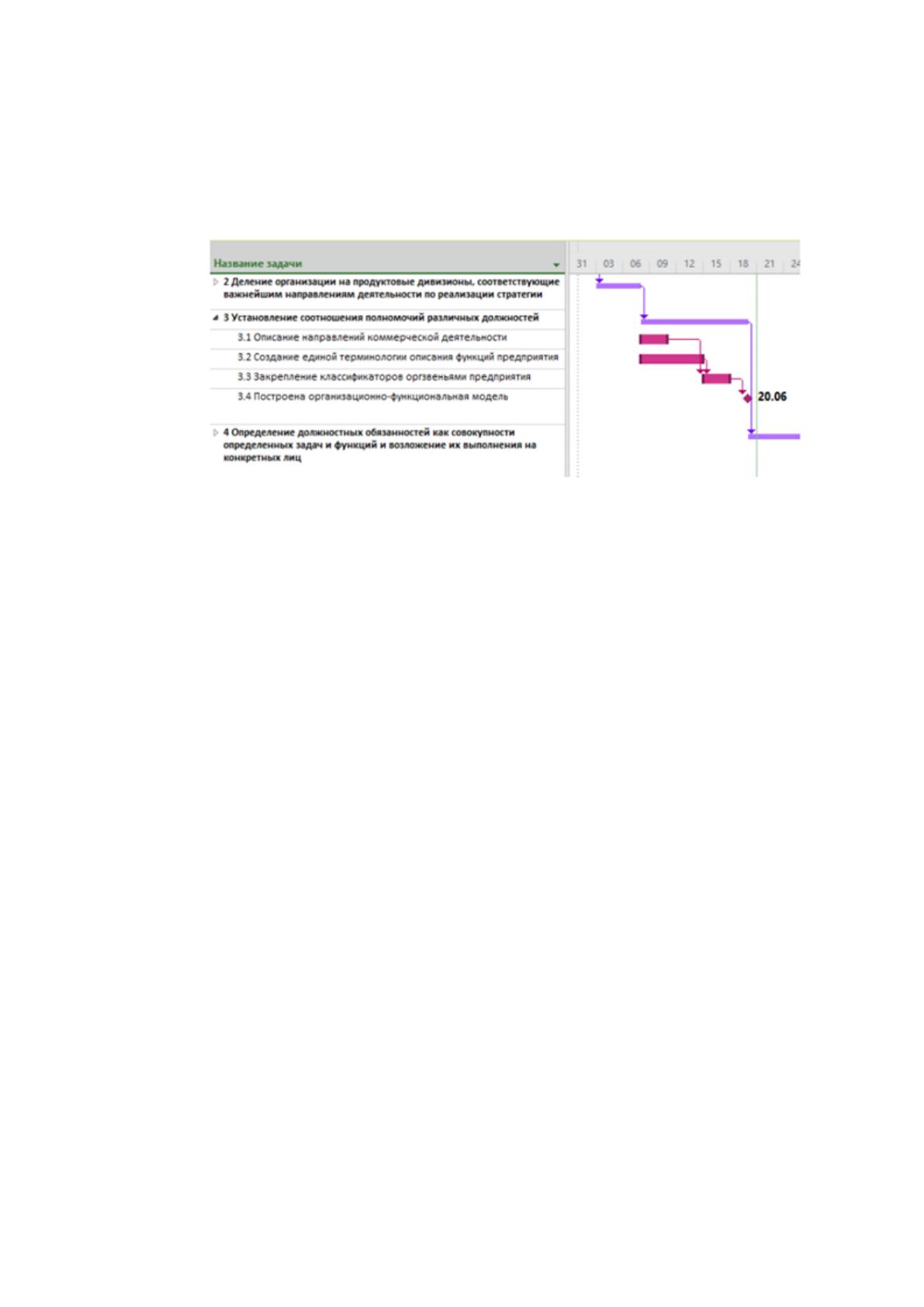

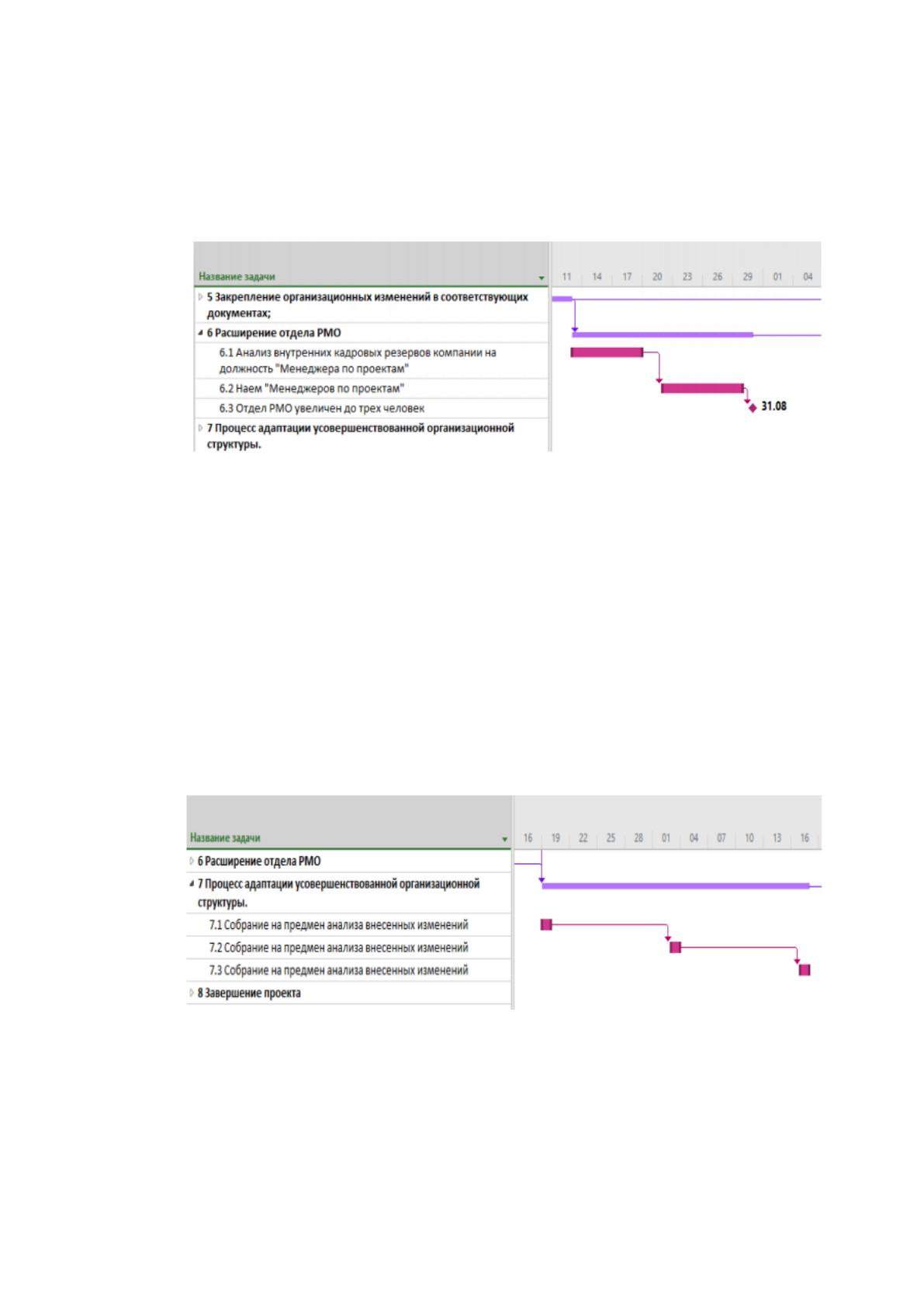

завершающего этапа проекта представлен на рисунке 39.

Рисунок 39. График работ по завершению проекта
Планирование реагирования на риски
В уставе проекта выделены основные возможные риски. На этапе
планирования реагирования на риски, распределим их по категориям и

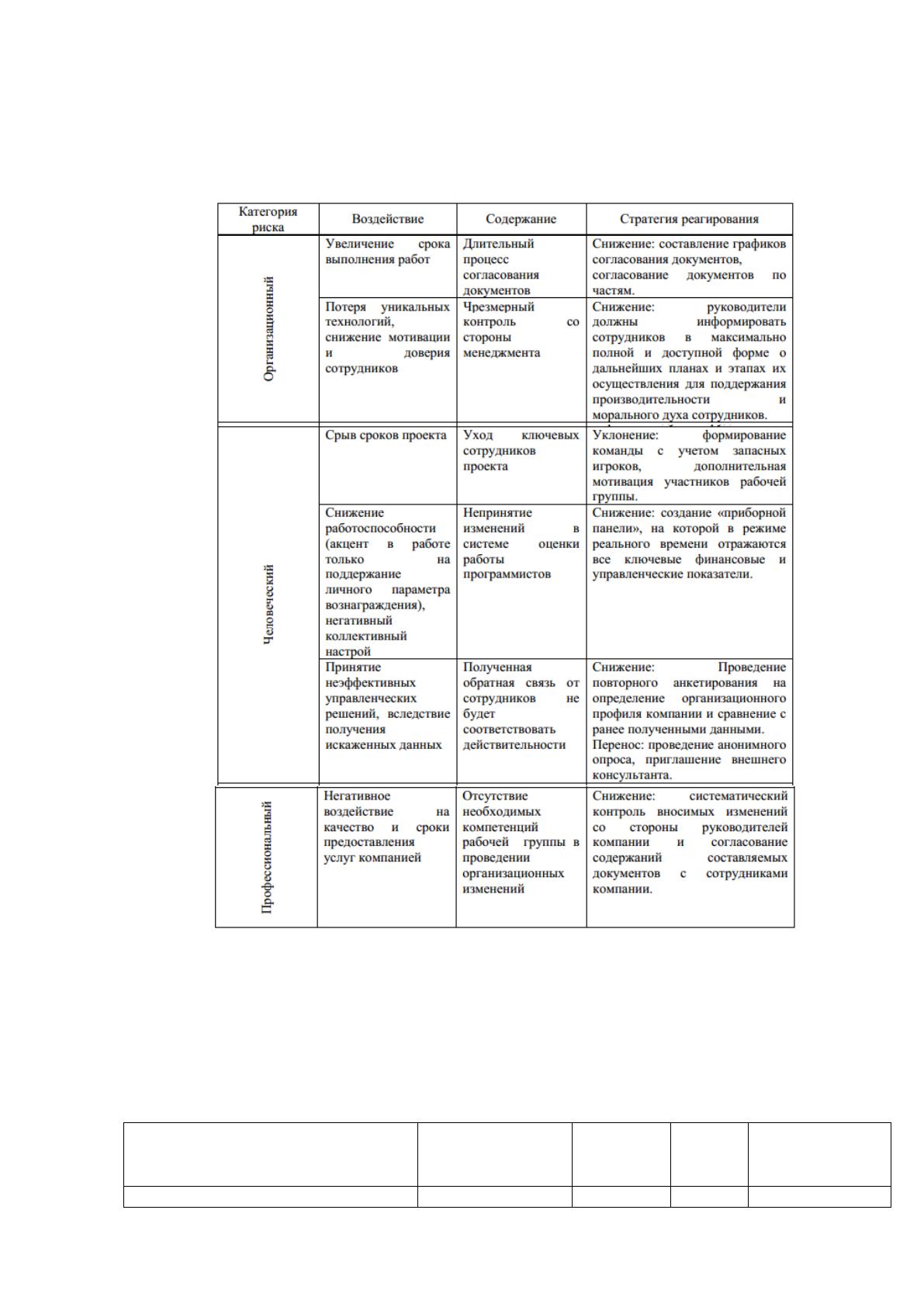

разработаем следующие методы реагирования (рисунок 40).
Соответствующие стратегии реагирования должны быть внесены в этапы
проекта. Возможны несколько вариантов стратегий реагирования на риски.
Проведем анализ рисков при реализации проекта. Оценка рисков
производится руководителями предприятия. В процессе оценки используются
следующие показатели:
1. Вероятность возникновения риска (шкала: 0-1).
