процесс (экспедирование) подразделяется на некоторое количество
подпроцессов (документальное оформление, таможенное оформление, выбор
транспорта, разработка проектов погрузки, составление оптимального
маршрута перевозки, согласование деталей перевозки (режим работы объектов
на маршруте. технические вопросы и т.д.), непосредственно осуществление
перевозки).
Построим диаграмму Ганта для ООО «Эдельвейс». Первый этап –
постановка цели составления диаграммы. В нашем случае, эта цель –
осуществление процесса экспедирования груза в установленные сроки.
Во втором этапе устанавливаем ограничение. Рассмотрим построение
диаграммы для конкретного контракта экспедирования – перевозки четырех
тонн холодильного оборудования из Москвы (России) до Актюбинска
(Казахстан). Осуществить перевозку необходимо в течении 15 суток.
Третий этап – определение количества задач. В нашем случае в процесс
перевозки входят: документальное оформление, таможенное оформление,
выбор транспорта, разработка проектов погрузки, составление оптимального
маршрута перевозки, согласование деталей перевозки и совершение самой
транспортировки. Таким образом, в процесс экспедирования входит семь
подпроцессов.

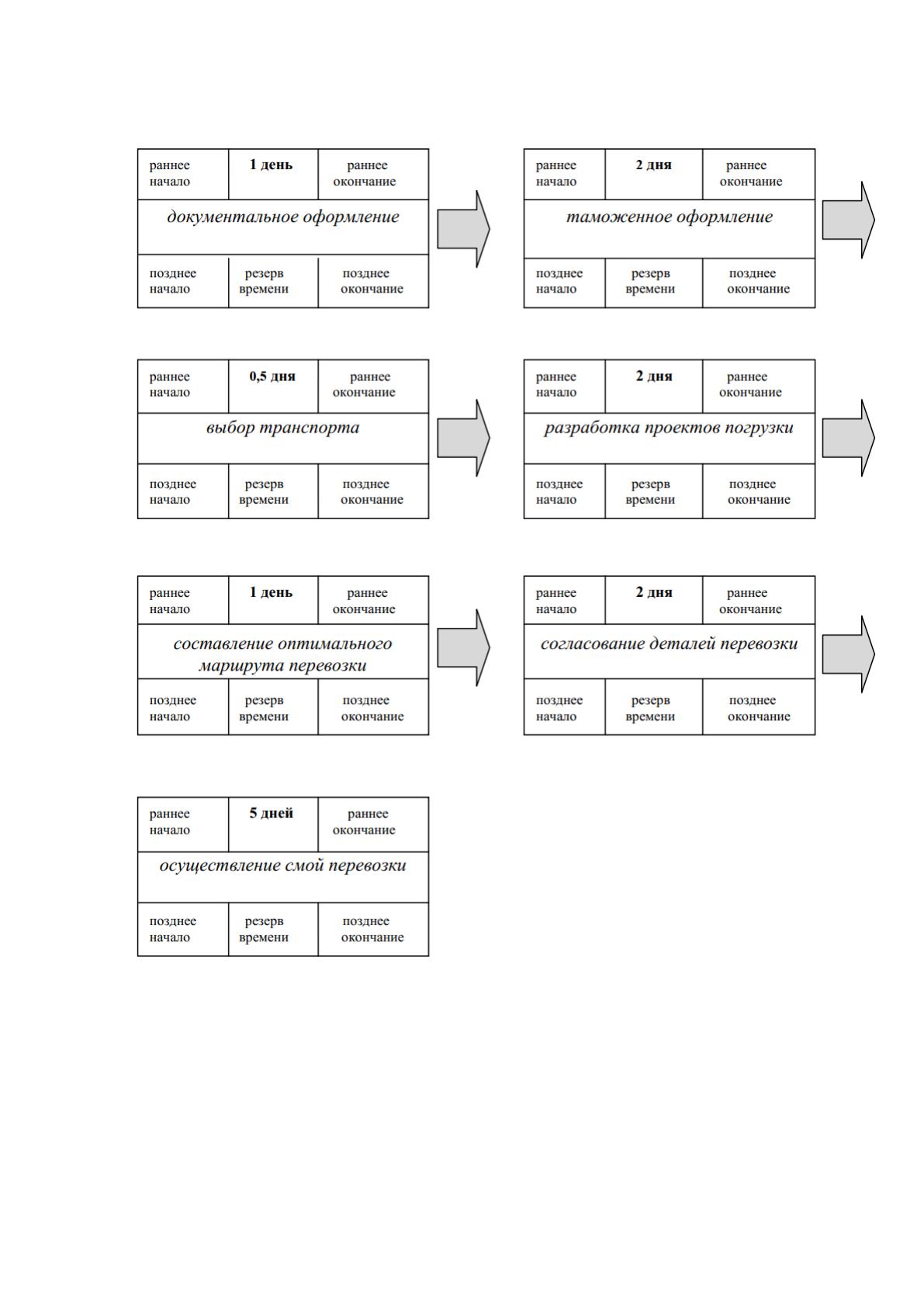

Далее, составляем наглядный компонентный процесс оказания услуги
экспедирования, путем составления карточек по специальной форме. В
соответствующей графе указываем длительность каждого подпороцесса,
располагаем их в логической последовательности и устанавливаем логические

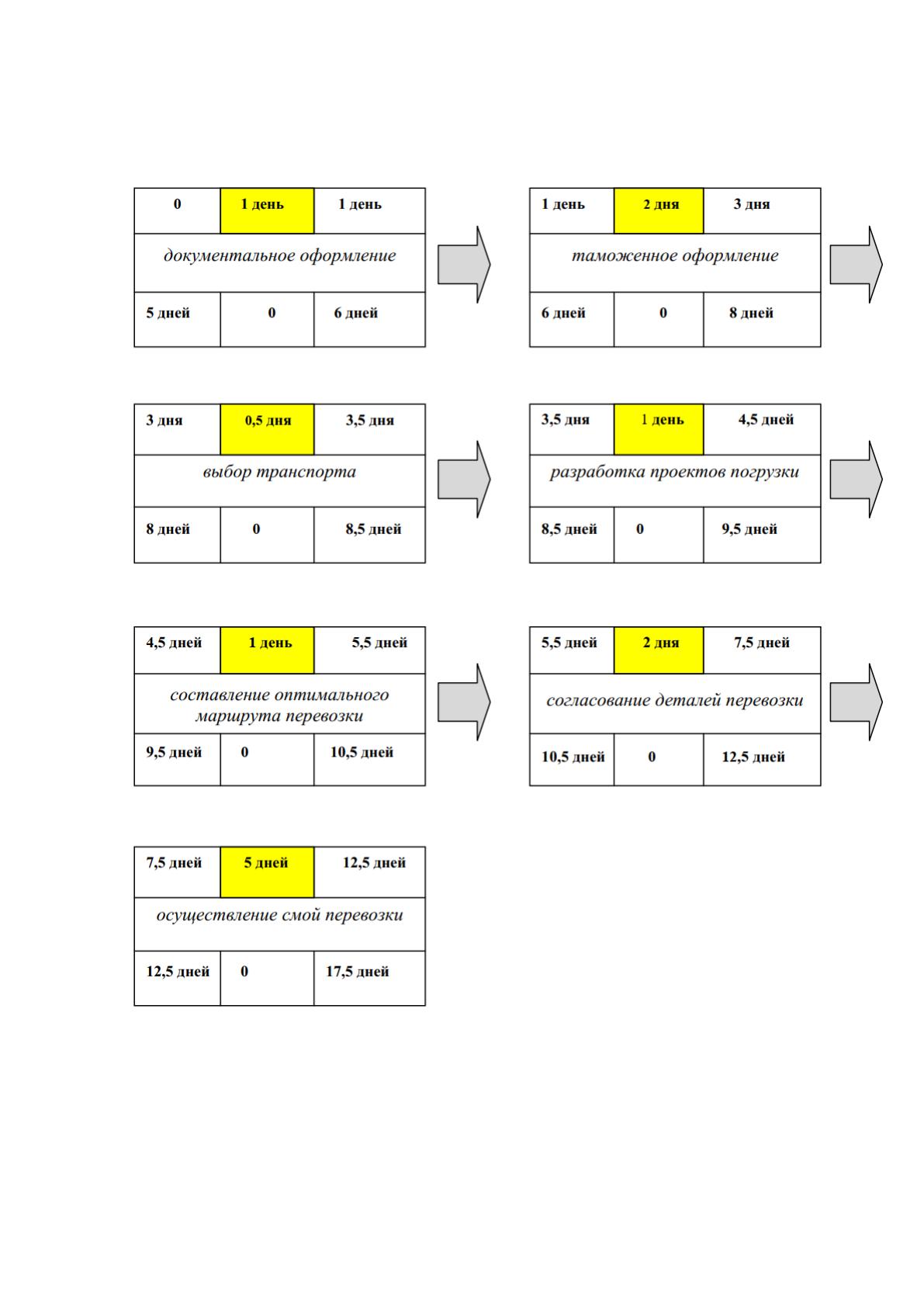

связи. В нашем случае имеют место семь подпроцессов, а время осуществления
перевозки ограничено 15 сутками, соответственно, разделение времени на
каждый подпроцесс происходит следующим образом: документальное
оформление – 1 день, таможенное оформление – 2 дня, выбор транспорта – 0,5
дня, разработка проектов погрузки – 2 дня, составление оптимального
маршрута перевозки – 1 день, согласование деталей перевозки – 2 дня,

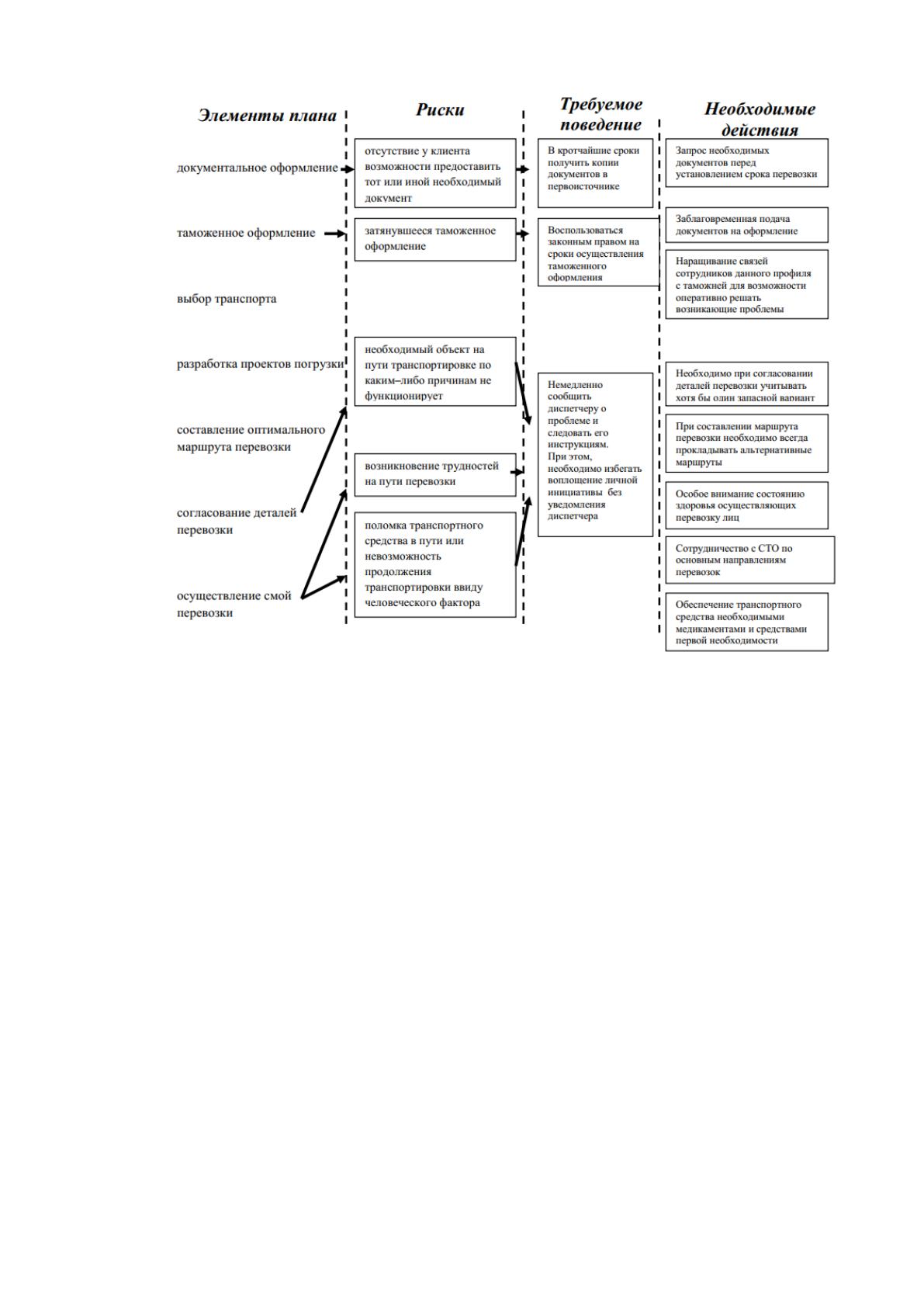

осуществление самой перевозки – 5 дней.
