70

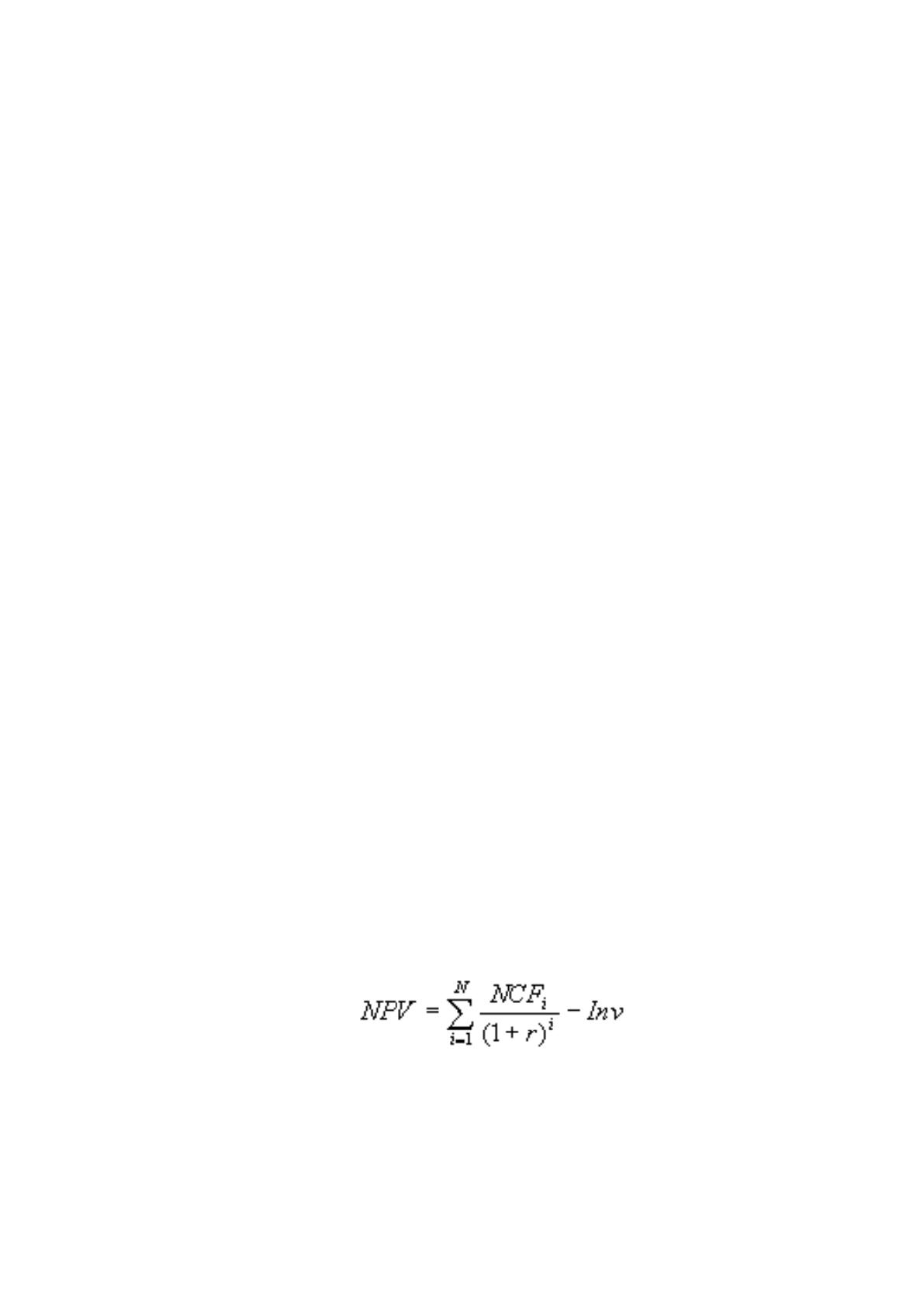

Текущая стоимость (NPV) проекта составляет 110,164,914 рублей,

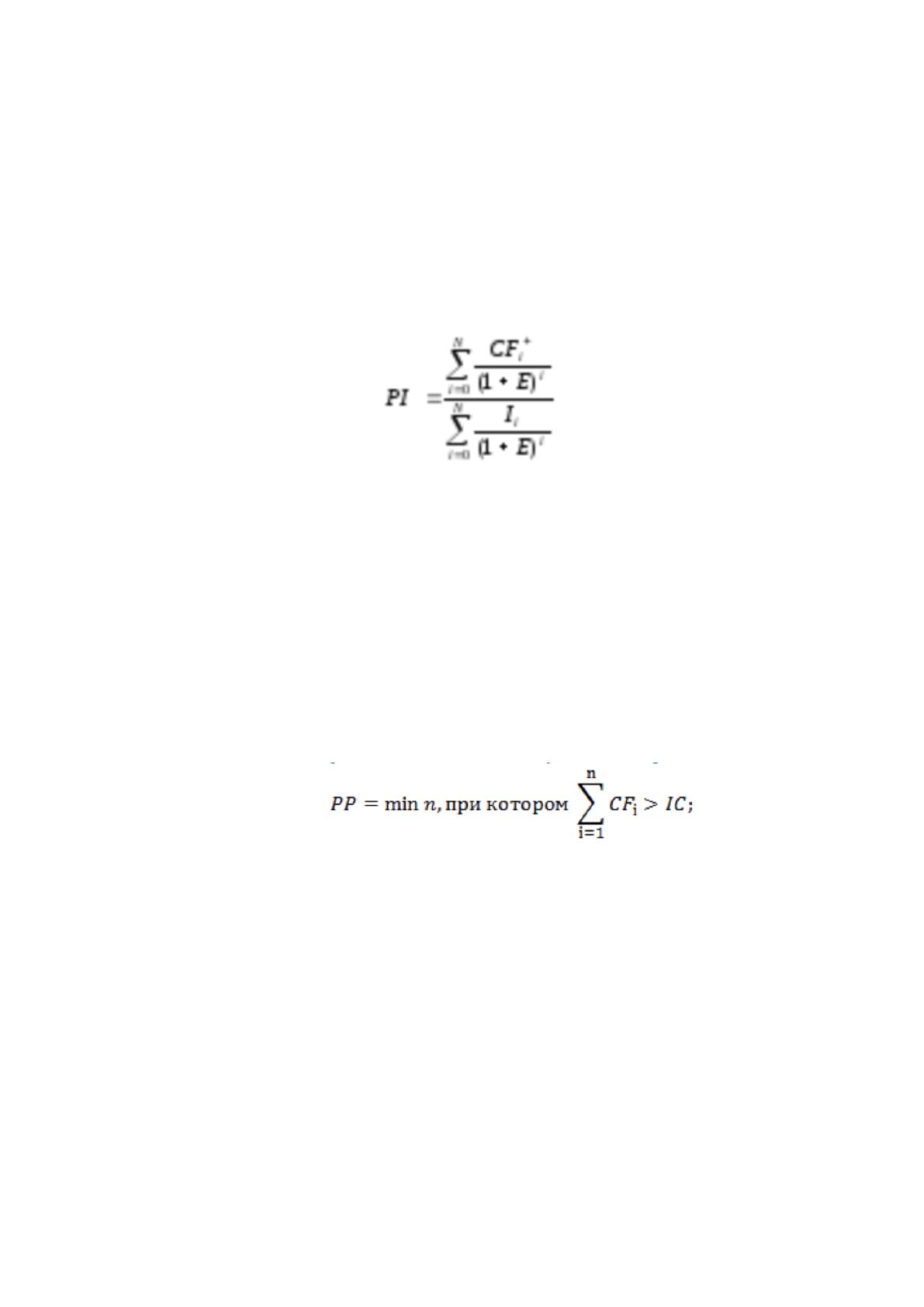

рентабельность проекта 64.6%, период окупаемости составляет один месяц.
Реализация проекта является целесообразной. В качестве источников
финансирования текущей производственной деятельности выступают
устойчивые активы предприятия.
2.6 Сетевое моделирование

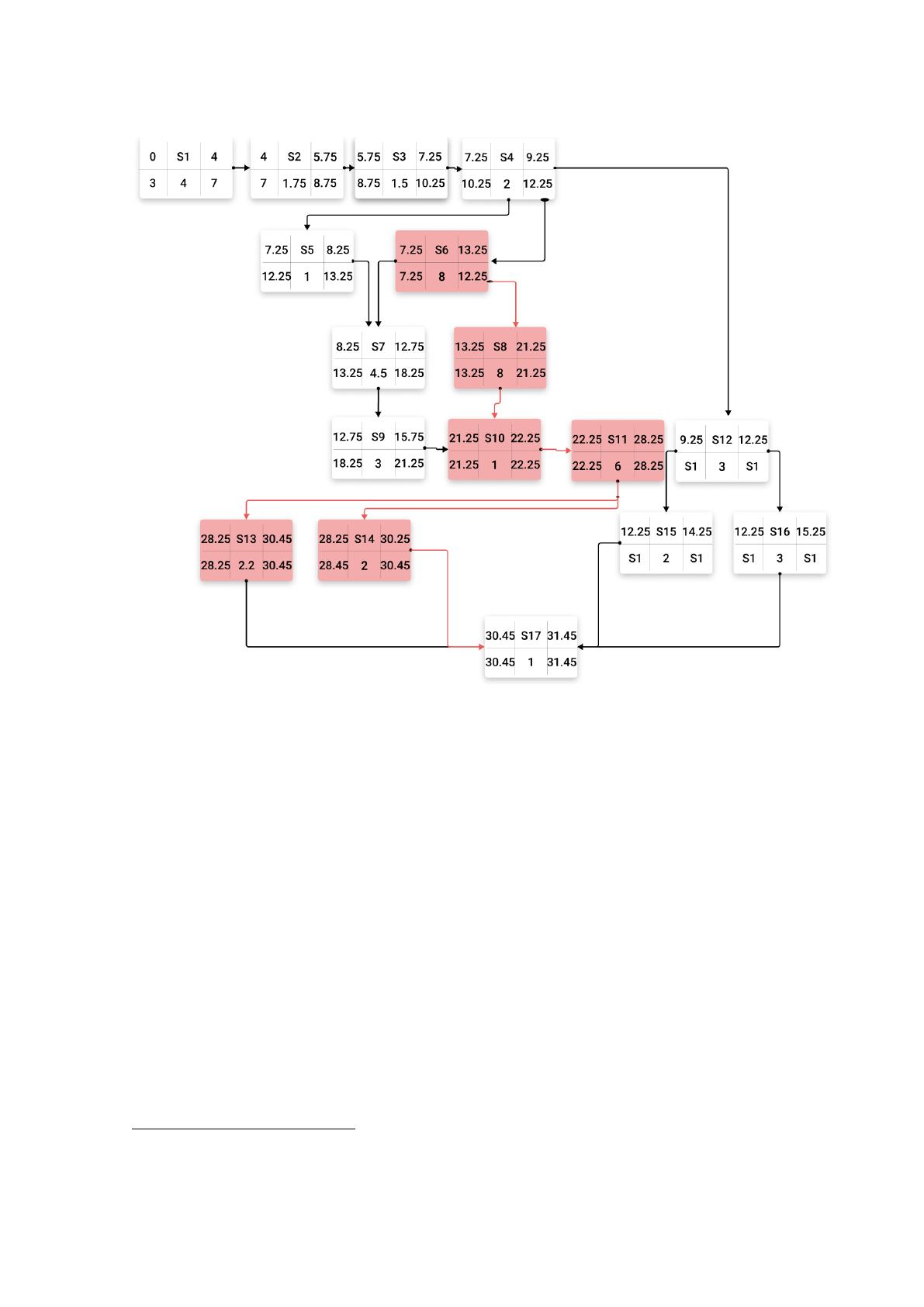

На основе данных Гант чарта составляется сетевая диаграмма PERT.
Данный вид диаграммы дает возможность разработать рабочий график проекта
без точного знания деталей и необходимого времени для всех его составляющих.
Метод в особенности нацелен на анализ времени, которое требуется для
выполнения каждой отдельной задачи, а также особо популярен метод
определения критического пути. Вы можете обнаружить, что вам нужно
завершить проект раньше, чем, по мнению вашего анализа критического пути,
возможно. В этом случае вам необходимо перепланировать свой проект.
Есть несколько вариантов, и нужно будет оценить влияние каждого из них
на стоимость проекта, качество и время, необходимое для его завершения.
Например, могли бы увеличить ресурсы, доступные для каждой деятельности
проекта, чтобы сократить время, затрачиваемое на каждую из них, но влияние
некоторых из них будет незначительным, и более эффективный способ сделать
это будет смотреть только на действия на критическом пути.
Например, может потребоваться завершить проект за 8 недель, а не за 10
недель. В этом случае вы можете посмотреть на использование двух аналитиков
в операциях 2–3 и 3–4. Это сократит проект на две недели, но может увеличить
стоимость проекта - удвоение ресурсов на любом этапе может только повысить
производительность, скажем, возможно, потребуется потратить 50 процентов
дополнительного времени на то, чтобы члены команды быстро освоили то, что
требуется, координировали распределение задач между ними, и т.д. В некоторых
ситуациях сокращение первоначального критического пути проекта может
