Диплом: Жизненный цикл проекта: фазы, стадии, этапы на примере: ТОО Тенгизшевройл

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам
16
в которой реализуется проект - постоянные коммуникации между членами
командами позволяют сглаживать недостаток опыта или квалификации одних
сотрудников через информацию и помощь от коллег НАСА - не единственная
государственная организация, которая внесла свой вклад в развитие управления
проектами.
Британское правительство давно оценило эффективность управления
проектами, и в 1989 году была разработана британская методология PRINCE2.
Название происходит от аббревиатуры PRojects IN Controlled Environments
Version 2
13
. В отличие от гибких методов, PRINCE2 не использует итеративный
подход к проекту. Если вы сравниваете PRINCE2 с другими продуктами, вы
можете сравнить его с гибридом классического подхода к управлению
проектами и сосредоточиться на качестве с 6 сигма 14. PRINCE2 может быть
адаптирован для проектов любого масштаба и любой предметной области.
Методология предлагает конкретные рекомендации по изменению жизненного
цикла проекта, ролевую модель и набор необходимых документов в
соответствии с потребностями проекта.
14
1.2 Жизненный цикл проекта и его основные фазы, стадии, этапы

Укрупненно жизненный цикл проекта можно разделить на три основные
смысловые фазы: прединвестиционную, инвестиционную и эксплуатационную.
(рисунок 5). Дальнейшее разбиение существенно зависит от специфики проекта.
Так, жизненный цикл может делиться на 5 фаз, в том числе: концептуальная
фаза, включающая формулирование целей, анализ инвестиционных
возможностей, обоснование осуществимости (технико-экономическое
обоснование) и планирование проекта;
13
Перевод с Английского: “Проекты в контролируемой среде версии 2”
14
Интернет-ресурс: https://www.pmservices.ru/project-management-news/top-7-metodov-upravleniya-proektami-
agile-scrum-kanban-prince2-i-drugie/
17
- Фаза разработки проекта, включающая определение структуры работ и
исполнителей, построение календарных графиков работ, бюджета проекта,
разработку проектно-сметной документации, переговоры и заключение
контрактов с подрядчиками и поставщиками;
- Фаза выполнения проекта, включающая работы по его реализации
(строительство, маркетинг, обучение персонала);
- Фаза завершения проекта, включающая в общем случае приемочные
испытания, опытную эксплуатацию и сдачу проекта в эксплуатацию;
- Эксплуатационная фаза, включающая: приемку и запуск, замену
оборудования, расширение, модернизацию, инновацию
Рисунок 5. Фазы и стадии жизненного цикла проекта
15
15
Управление проектами / Н. И. Ильин, И. Г. Лукманова, А. М. Намчин и др.; Под ред. В, Д. Шапиро. - СПб.:
Два Три, 1996. Рисунок доработан автором
18
Каждый проект, независимо от сложности и объема работ, необходимых
для его выполнения, проходит в своем развитии определенные состояния: от
состояния, когда «проекта еще нет», до состояния, когда «проекта уже нет».
16
Принципиальная структура проектного цикла показана на рисунке 6. Для
деловых людей начало проекта связано с началом его реализации и началом
вложения денежных средств в его выполнение. Окончанием существования
проекта может быть:
- ввод в действие объектов, начало их эксплуатации и использования
результатов выполнения проекта;
- перевод персонала, выполнявшего проект, на другую работу;
- достижение проектом заданных результатов;
- прекращение финансирования проекта;
- начало работ по внесению в проект серьезных изменений, не
предусмотренных первоначальным замыслом (модернизация);
- вывод объектов проекта из эксплуатации.
В зависимости от того, насколько идея проекта известна исполнителям или
является новаторской, проекты подразделяют на традиционные и
нетрадиционные. Типичными традиционными проектами, например, для
строительной организации, является строительство зданий, дорог, мостов,
эстакад. Для юридической фирмы типичными проектами будут дела по
представлению интересов стороны в судебном разбирательстве. Одним словом,
если фирма специализируется на проектах определенного типа, то они для нее
являются традиционными, стандартными, где существует набор инструментов,
технологий и людей для их выполнения.
16
Управление инновационными проектами: учебник / И. Л. Туккель,. А. В. Сурина, Н. Б. Культин / Под ред. И.
Л. Туккеля. — СПб.: БХВ-Петербург, 2011.- страница 66
19
Нестандартными или нетрадиционными проектами являются, как правило,
проекты, осуществляемые несколькими компаниями (например, проект по
выработке стандартов продукции, обеспечивающих ее совместимость и
взаимозаменяемость) или новые крупные уникальные проекты, требующие
нестандартных подходов и разработки специальных методов их осуществления.
В случае успеха нетрадиционного проекта он переходит в разряд традиционных
и становится стандартным. Если методы и подходы испытанных, традиционных
проектов применяются в других областях, сферах деятельности или отраслях, то
проект принимает характер новаторского и его также следует рассматривать как
нетрадиционный (Рисунок 6).

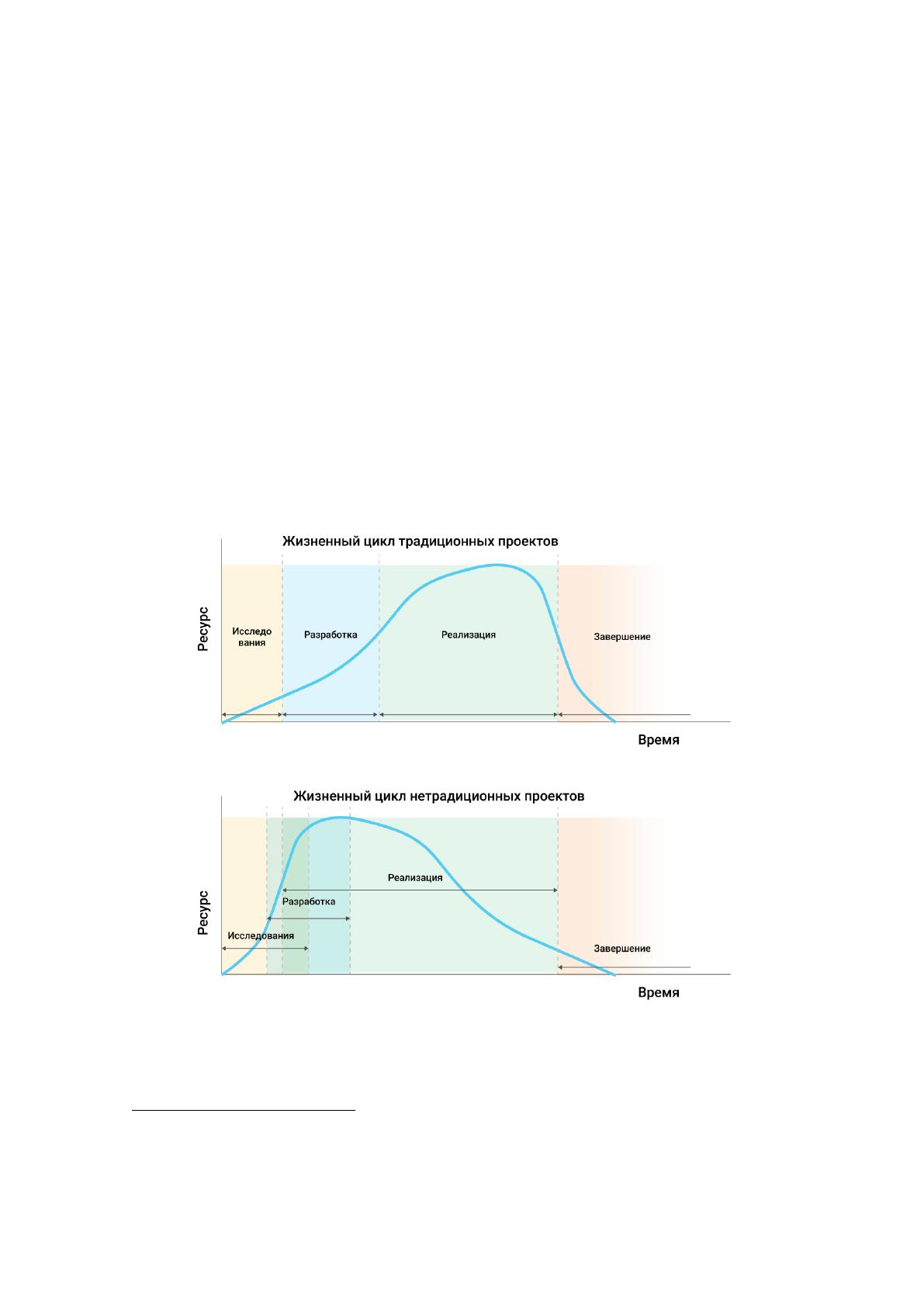

Рисунок 6. Жизненный цикл традиционных и нетрадиционных
проектов
17
17
Володин В.В. Повышение эффективности межотраслевой диверсификации с использованием проектного
управления. Монография - МФПА, 2006. . Особенности жизненного цикла традиционных и нетрадиционных
проектов - Глава 2 «Проект» как экономическая категория
20
Обычно как факт начала работ над проектом, так и факт его ликвидации
оформляются официальными документами. Состояния, через которые проходит
проект, называют фазами (этапами, стадиями). Универсального подхода к
разделению процесса реализации проекта на фазы не существует. Решая для себя
такую задачу, участники проекта должны руководствоваться своей ролью в
проекте, своим опытом и конкретными условиями выполнения проекта. Поэтому
на практике деление проекта на фазы может быть самым разнообразным — лишь
бы такое деление выявило некоторые важные контрольные точки («вехи»), как
показано на примере цикла проектов Всемирного банка на рисунке 7, во время
прохождения которых просматривается дополнительная информация и
оцениваются возможные направления развития проекта

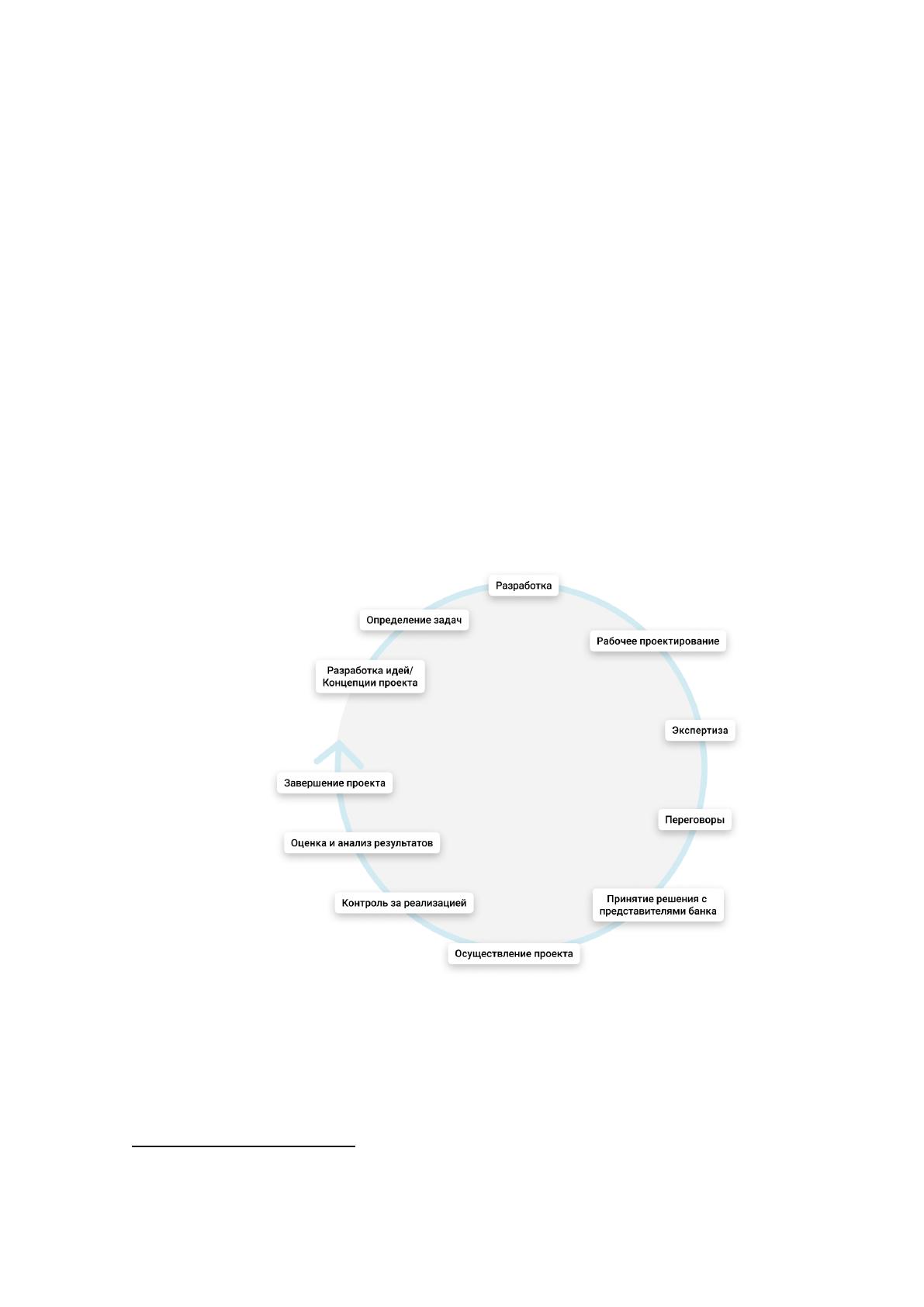

Рисунок 7. Цикл проекта Всемирного банка (По Waren С. Baum
«Project Cycle», издание Всемирного банка, 1993 г.)
18
18
Вариант изображения доработан автором
21
В свою очередь, каждая выделенная фаза (этап) может делиться на фазы
(этапы) следующего уровня (подфазы, подэтапы) и т. д. Применительно к очень
крупным проектам, например, строительству метрополитена, освоению
нефтегазового месторождения, разработка программного продукта (рисунок 8),
количество фаз и этапов их реализации может быть увеличено. Выделение
дополнительных этапов в крупных проектах связано не только с большой
продолжительностью строительства этих объектов (10–15 лет), но и
необходимостью более тщательного согласования действий организаций —
участниц проекта. Вся деятельность по проекту протекает взаимозависимо во
времени и пространстве. Однако обеспечить однозначное распределение фаз и
этапов выполнения проекта в логической и временной последовательности
практически невозможно. Связанные с этим проблемы решаются с помощью
опыта, знаний и искусства специалистов, работающих над проектом.
Рисунок 8. Жизненный цикл системы/продукта (на примере
программного продукта)
19
19
Управление проектами: Практическое руководство: пер. с англ./ Грей К.Ф., Ларсон Э.У. – М.: ДИС, 2003 -
рисунок доработан автором
22

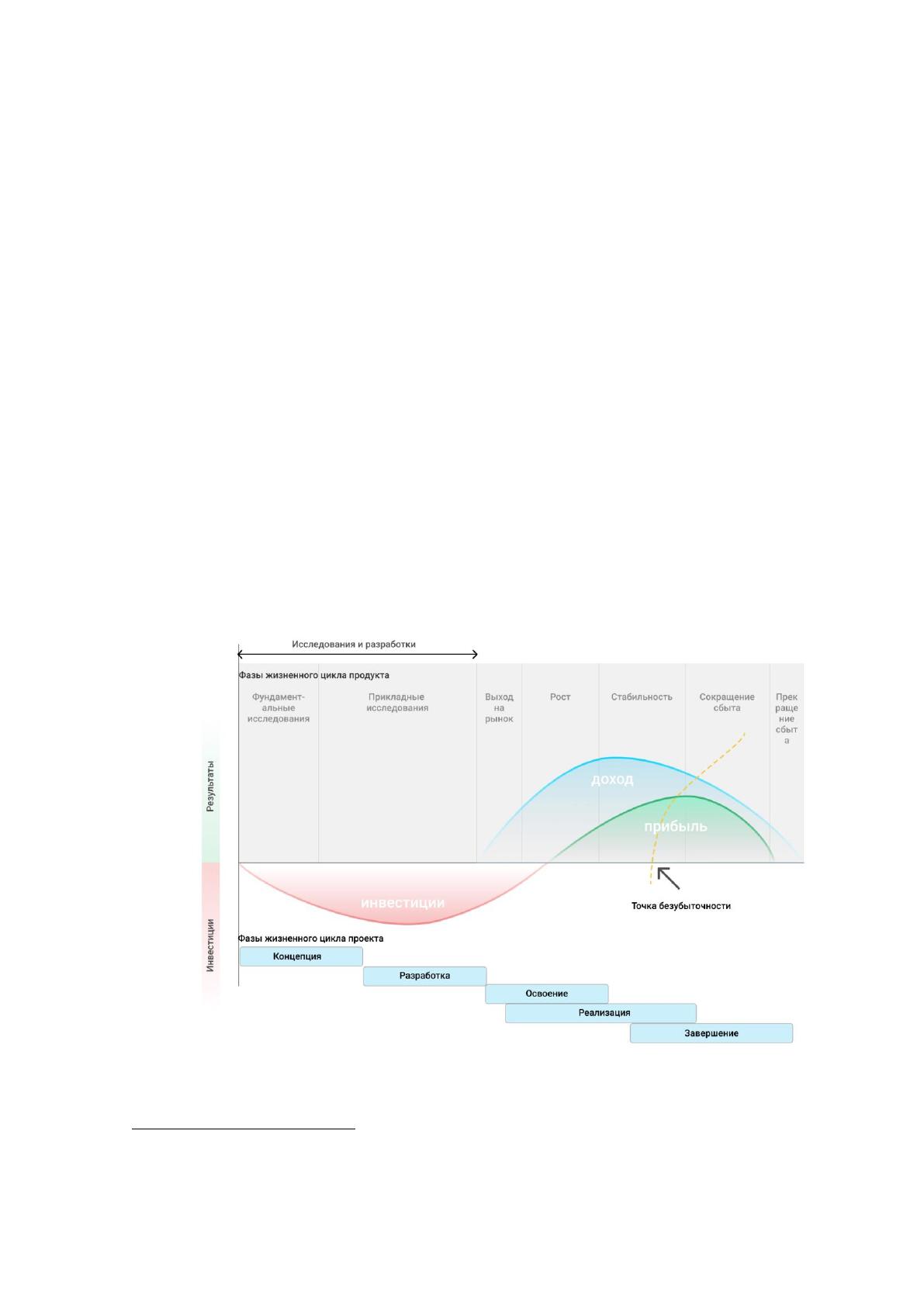

В наиболее общем виде в жизненном цикле проекта выделяют четыре
последовательные фазы, представленные в таблице 1, — определение проекта,
планирование и организация выполнения, реализация проекта и его завершение.
Содержание фаз жизненного цикла
20
Таблица 1
Разнообразие взглядов на структуру жизненного цикла обусловлено как
разнообразием самих проектов, так и разными методологическими подходами к
управлению ими. По сути, четко выделяются начальная и завершающая фаза,
количество же промежуточных фаз может быть различным. Главным критерием
20
Троцкий М., Груча Б., Огонек К. Управление проектами. М.: Финансы и статистика, 2006."
23
завершения фазы является получение по ней четко идентифицируемых и
проверяемых результатов. По итогам каждой фазы может приниматься решение
о продолжении или прекращении проекта (так называемая модель стадия —
ворота Stage-GateС).
Скорость потребления ресурсов в проекте меняется, обычно возрастая от
одной фазы к другой до тех пор, пока не начнет быстро уменьшаться на
завершающей фазе цикла. Персонал, его квалификация, организации и другие
ресурсы, задействованные в проекте, меняются на каждой фазе жизненного
цикла проекта. Нередко происходит частичное совмещение или одновременное
выполнение фаз проекта. Это усложняет планирование проекта и координацию
усилий его участников, а также делает более важной роль менеджера проекта.
По завершении каждой фазы наступают моменты принятия ключевых решений;
проводится анализ состояния всего проекта, на основании чего принимается
решение об осуществлении следующей фазы, закрытии проекта или повторном
выполнении работ предыдущей фазы. Оговоренный контрактом результат
напрямую связан со временем и денежными средствами для его достижения.
Неопределенность каждой из этих величин снижается по мере завершения

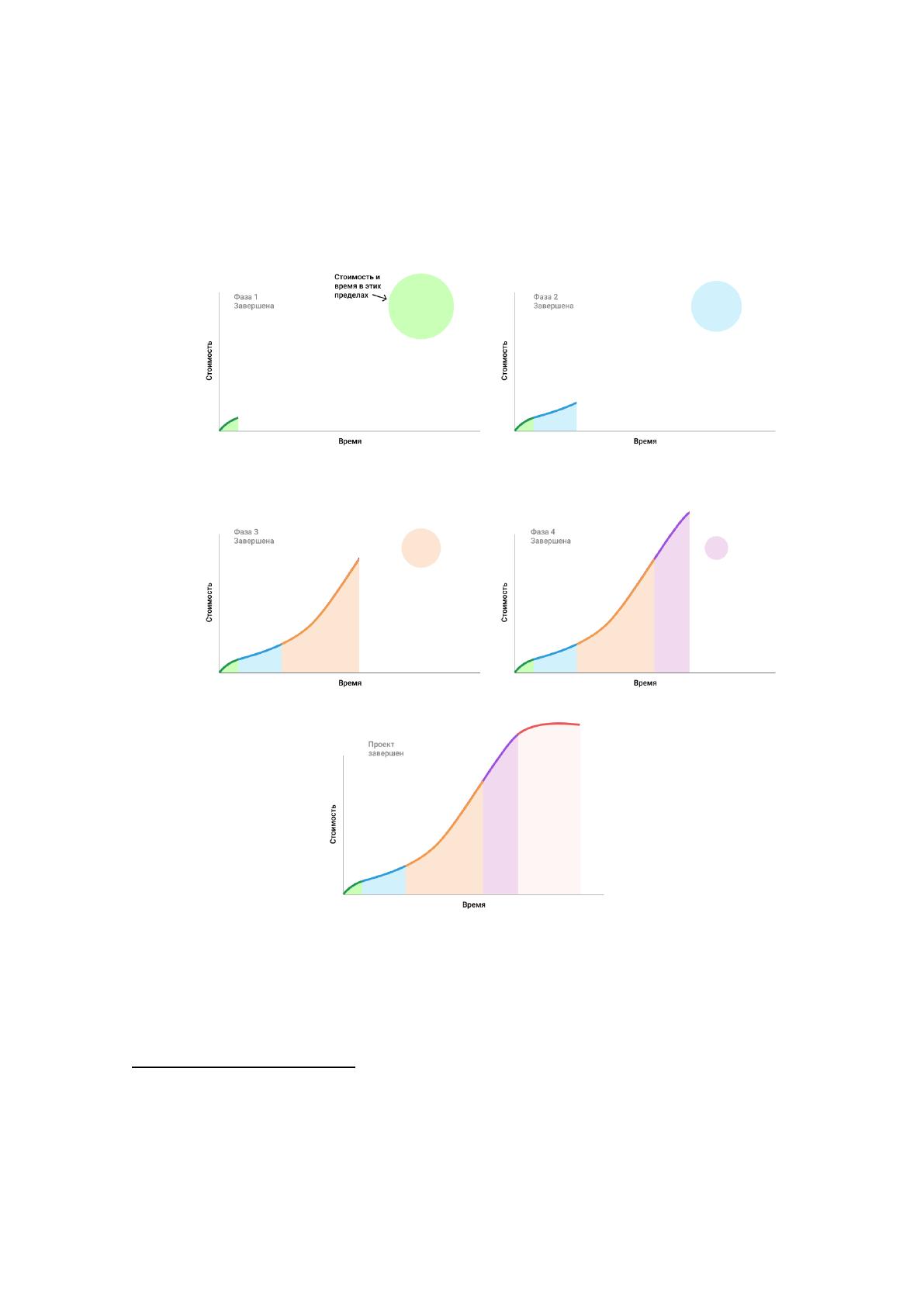

каждой последующей фазы жизненного цикла проекта. На рисунке 9 показано
снижение неопределенности времени завершения и стоимости проекта к концу
каждой фазы. Для первой из них неопределенность проиллюстрирована самым
большим кругом. Область неопределенности уменьшается с каждой
последующей фазой, что проиллюстрировано кругами все меньшей площади, и
сводится к нулю в момент фактического завершения проекта. Данная общая
характеристика проектов требует внедрения методов и систем планирования и
управления проектом, позволяющих как можно раньше и точнее прогнозировать
время его завершения и стоимость.
Важно отметить, что многие проекты не продвигаются дальше фазы
формирования концепции или фазы определения. Практически всегда (это верно
24
почти для всех категорий проектов в различных секторах экономики) количество
идей, являющихся исходным материалом для фазы формирования концепции
проекта, значительно превышает количество принятых к воплощению в виде
проектов. Например, проекты по производству новых продуктов отклоняются,
если не удовлетворяют критериям отбора; иногда отклоняются и даже
вынужденно уступает конкурентам и предложения по разработке и созданию
новых средств производства. Причины успеха или неудачи проекта часто
заложены на ранних его фазах, в то время как результат становится очевиден,
когда проект приближается к завершению.
21
Как правило, именно по завершении фазы формирования концепции
проекта (или эквивалентной ей) и принятии решения о выделении значительных
денежных средств появляются все основания полагать, что проект пройдет через
оставшиеся фазы. Именно в этот момент проект утверждается и заключаются
контракты с его исполнителем (или исполнителями) или, например, выделяются
денежные средства на разработку продукта. В этот же момент, чаще всего,
назначается менеджер проекта с полномочиями сформировать команду проекта.
Для этого менеджера проект — основное место работы. В связи с тем, что
проекты являются временными по своей сути, успех проекта должен
определяться в терминах завершения проекта в рамках таких ограничений, как
содержание, сроки, стоимость, качество, ресурсы и риск, как согласовано между
руководителями проектов и вышестоящим руководством. Чтобы удостовериться
в полученных от проекта выгодах до передачи в постоянную эксплуатацию, в
рамки проекта может включаться период испытаний (например, «мягкий запуск»
услуги). Успех проекта должен связываться с последними базовыми планами,
одобренными уполномоченными заинтересованными сторонами. Руководитель
21
Управление высокотехнологичными программами и проектами / Рассел Д. Арчибальд; Пер. с англ.
Мамонтова Е. В.; Под ред. Баженова А. Д., Арефьева А. О. - 3-є изд., перераб. и доп. - М.: Компания АйТи ;
ДМК Пресс, 2010. - страница 62
25
проекта несет ответственность и отчитывается об определении реалистичных и
достижимых границ проекта и исполнение проекта в рамках одобренных
базовых планов.
22
Рисунок 9. Неопределенность в отношении времени и стоимости
осуществления проекта на разных фазах
23
Описания жизненных циклов проектов могут быть как очень общими, так
и детально разработанными. Детальные описания фаз жизненного цикла
22
Управление высокотехнологичными программами и проектами / Рассел Д. Арчибальд; Пер. с англ.
Мамонтова Е. В .; под ред. Баженова А. Д., Арефьева А. О. - 3-є изд., перераб. и доп. - М.: Компания АйТи ;
ДМК Пресс, 2010. - страница 63
23
УПРАВЛЕНИЕ ПРОЕКТАМИ. Учебник и практикум для вузов (Зуб А. Т.).- страница 24, рисунок доработан
автором.

Смотрите также:

"Автоматизация обработки заявок ООО "Проектно-Строительная Компания"
"Автоматизация процесса аттестации персонала для ООО "Нэт Бай Нэт Холдинг"
"Анализ интернет-активности конкурентов ( на примере конкурентов "Газпром нефть")
"Бухгалтерский учёт и аудит расчётов с подотчётними лицами в организации на примере ООО "ЛОЦ 10""
«Психологическое сопровождение персонала в организации на примере ООО «Крокус»
Cовершенствование деловой оценки персонала в организации (на примере ООО "Даймонд кейтеринг развитие")
PR как средство продвижения организации (на примере ПАО "Тамбовский завод "Комсомолец им. Н.С. Артемова")
PR-коммуникации в сфере общественного питания (на примере кафе-кондитерской «Cream Cheese»)
SMM как средство повышения эффективности работы учреждений социокультурной сферы (на примере Малого театра)
Value-based education: ценности в системе образования и способы их реализации на уроке английского языка. Опыт Европейских стран
