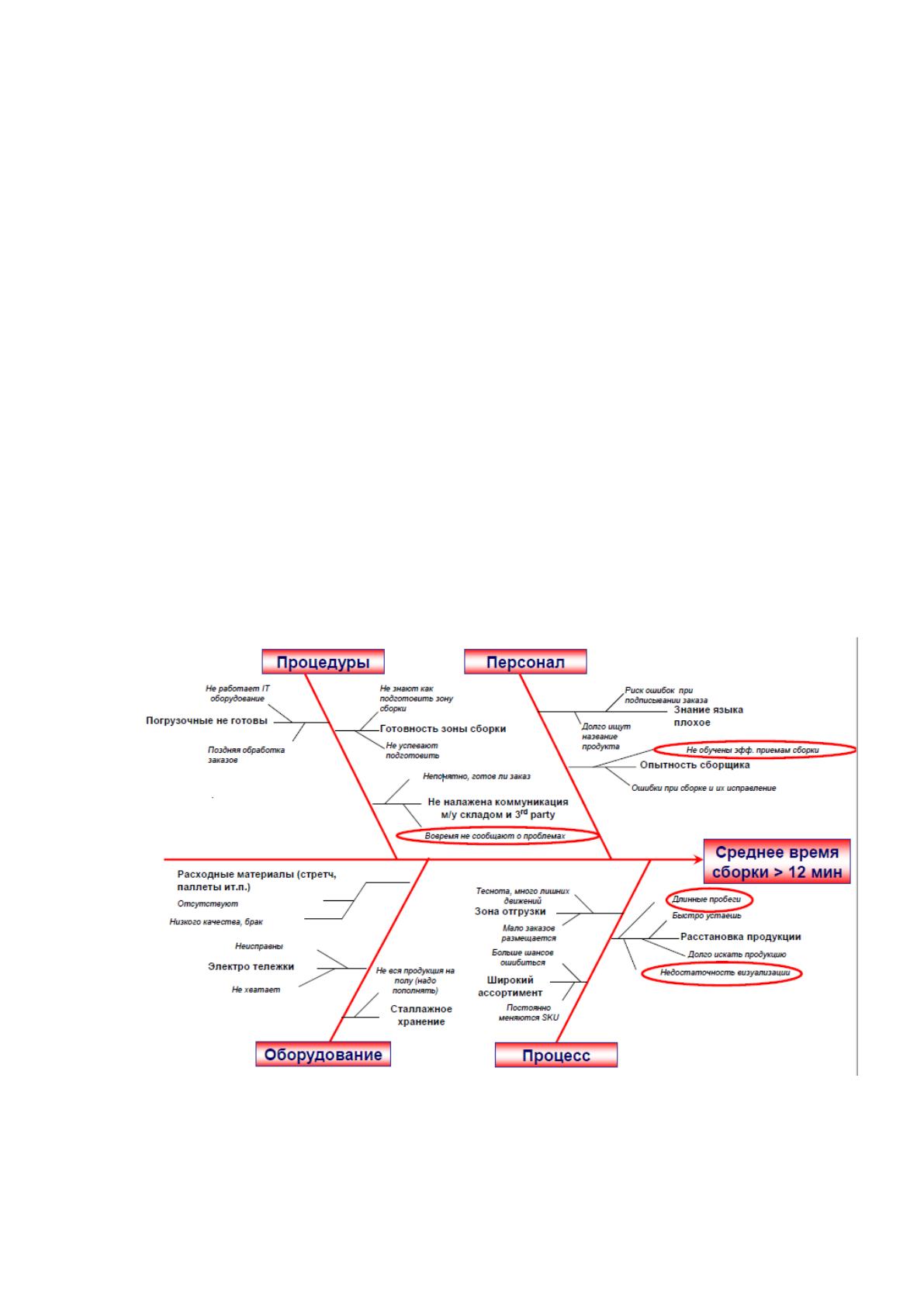

С помощью диаграммы можно выявить причины, которые нужно
решить:
недостаточная частота обновлений потребностей и остатков;
нет поддержания необходимого стока у поставщика и регулярного
мониторинга стока;
недостаточная степень автоматизации инструмента планирования
поставок;
низкая частота поставок + кол-во SKU (Stock Keeping Unit, единица
складского учета) в машине;
нет приоритета по выгрузке ТС с гофротарой, «живая очередь»;
надежность и гибкость поставщика;
нет гарантированного наличия транспорта у транспортных компаний
при заказе машин поставщиками.
Рассмотрим ключевые решения и изменения в процессе:
ежедневное обновление данных для планирования поставок;
поддержание согласованного стока у поставщика, регулярный
мониторинг стока, закрепленное время доставки на склад (c 8.00 до 12.00);
разработка нового инструмента планирования поставок;
приоритет по выгрузке машин с гофроупаковкой (с 8.00 до 12.00
выгрузка вне очереди);
отправка графика поставщику для заблаговременного заказа
транспорта;
упрощение процедуры входного контроля ДК.
Ниже на рисунке 8 представлен паспорт проекта. В паспорте проекта
можно найти информацию о проекте, описание проблемы, цели проекта,
корневые причины, ключевые решения и изменения в процессе, достигнутые
результаты и способы контроля. С паспортом проекта наглядно можно
увидеть основную информацию. Паспорт проекта разработан в программе
MS Project.
