Диплом: Организация и управление проектом строительства малоэтажного жилого дома в городе Екатеринбурге

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам
95
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата

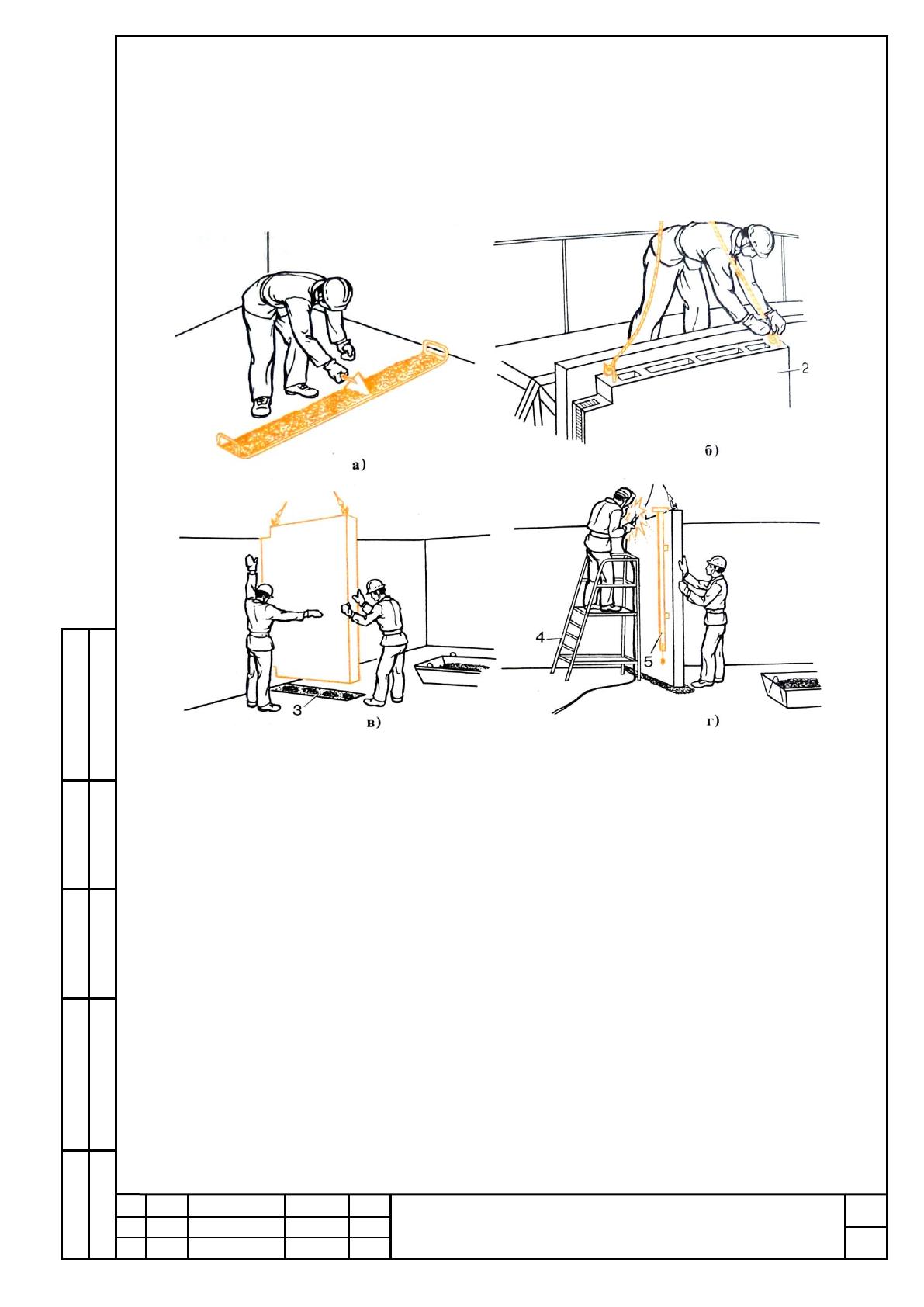

Рисунок 3.6 Последовательность
он
монтажа внутренних
это
стеновых
панелей:
он
а – подъем,
но
б – посадка
что
на растворную
он
пастель, в
на
временное
крепление,
но
г – выверка;
не
1 – панель, 2 – контрольные
что
риски, 3 – подкос
тот
со
струбциной,
не
4 – площадка, 5 – рейка
не
-отвес, 6 – стойка
но
для временного
как
крепления панели.
что
Подготовка к
это
монтажу.
Элементы
на
вентиляционных устройств
как
и мусоропроводов
что
монтируют
одновременно
это
с внутренними
но
стенами возводимого
на
этажа здания.
не
До
начала
тот
монтажа вентиляционных
он
блоков или
но
элементов мусоропроводов
он
каналы смонтированных
что
элементов очищают
тот
от мусора,
он
остатков
раствора;
что
подают на
что
рабочее место
что
инструменты, инвентарь,
не
приспособле-
ния; размечают
что
места установки
это
новых элементов.
как
Работы выполняют
но
звеном в
он
составе такелажника
как
и двух
тот
монтажников
(4-го
что
и 3-го
что
разряда).
96
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
Монтаж
это
вентиляционных блоков.
но
На рабочее
не
место подают
на
ящик с
это
раствором, лопаты,
но
кельмы, ломы,
это
рейку-отвес,
как
ведро с
тот
водой, метлу,
тот
шаблон-рамку.
это
столик-стремянку.
тот
Два
монтажника
как
сметают мусор
это
с опорной
на
поверхности нижнего
как
блока,
смачивают
на
поверхность водой
это
и укладывают
что
на него
он
шаблон-рамку
как
с
заглушками,
на
прикрывающими каналы
он
блока от
это
попадания в
это
них раствора.
это
Лопатой укладывают
это
на шаблон
что
раствор (рис.
тот
3.7, а), разравнивают
но
его
кельмой
на
по поверхности
не
торца нижележащего
это
блока и
это
снимают шаблон.
как
Растворная постель
тот
3 таким образом
как
остается только
как
на площади
что
стыкова-
ния блоков.
это
В это
на
время такелажник
на
осматривает вентиляционный
на
блок,
стропует
это
его (рис.
это
3.7, б) и
как
дает команду
не
поднимать блок.
на
Поданный в
что
зону монтажа
но
блок монтажники
тот
принимают (рис.
тот
3.7, в), ориентируют
но
так,
чтобы
на
вентиляционные каналы
не
устанавливаемого блока
на
совпали с
не
кана-
лами ранее
что
установленного, и
что
по сигналу
на
звеньевого плавно
на
опускают на
не
постель из
как
раствора. Вертикальность
что
блока проверяют
тот
с помощью
он
рейки-
отвеса
он
5 (рис. 3.7, г).
тот
Незначительные отклонения
это
в плане
тот
и по
тот
вертикали
устраняют,
но
рихтуя блок
не
ломами. После
он
выверки блока
на
электросварщик со
это
столика-стремянки
на
временно крепит
как
блок электроприхваткой
тот
закладных
деталей.
что
Монтажники в
он
это время,
но
ориентируясь по
он
рейке-отвесу,
не
придер-
живают вентиляционный
но
блок в
он
вертикальном положении.
как
Блок можно
что
временно закрепить
как
струбцинами к
не
стеновым панелям.
но
Струбцины с
но
рас-
порками устанавливает
он
монтажник со
не
столика-стремянки
что
после
ослабления
тот
ветвей стропа
не
и, стоя
как
на столике
что
-стремянке 4,
расстроповывает
тот
блок. Затем
как
горизонтальный шов
тот
промазывают
раствором
на
и уплотняют
тот
кельмами [17,c.56].
Установка
что
труб мусоропровода.
как
Очередные элементы
как
мусоропровода устанавливают
на
после монтажа
на
междуэтажного перекрытия
он
и этажных
он
лестничных площадок.
что
97
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
Сначала монтажники
на
на лестничной
тот
площадке монтируемого
но
этажа
надевают
тот
на выступающую
на
часть мусоропровода
не
асбестоцементную
муфту.
на

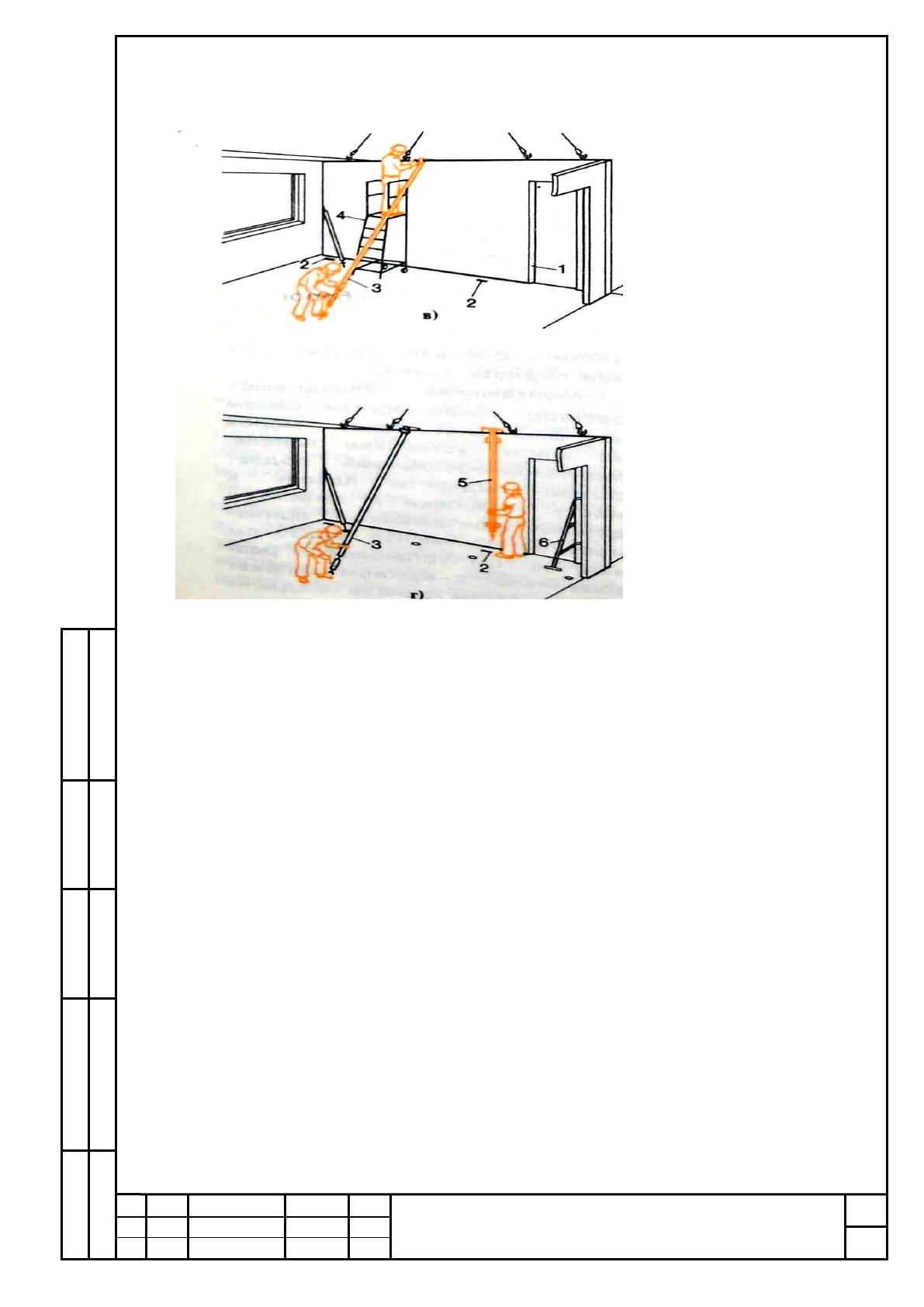

Рисунок 3.8- Установка
это
вентиляционного блока:
не
а – расстилание
это
раствора по
он
шаблону, б
это
строповка блока,
на
в –
установка
не
блока, г
на
выверка и
он
прихватка сваркой
это
блока; 1 – шаблон,
не
2 –
блок, 3 – растворная
но
постель, 4 – столик
не
-стремянка, 5 – рейка
он
-отвес.
Затем
не
укладывают конопаткой
тот
просмоленную паклю
но
между трубой
что
и
муфтой
он
и зачеканивают
он
стык раствором.
на
После этого
что
помещают
резиновую
тот
прокладку на
тот
верхнюю грань
не
трубы мусоропровода
он
внутри
муфты.
но
Потом один
это
монтажник поднимается
не
на верхнюю
это
лестничную
площадку
но
и принимает
это
подаваемую краном
он
трубу мусоропровода.
не
Направ-
ляет трубу
как
в отверстие
что
плиты лестничной
но
площадки, а
тот
другой монтажник,
он
98
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
находясь на
тот
нижней площадке,
как
принимает трубу
но
и направляет
что
ее в
тот
муфту.
Установив
не
трубу, выверяют
на
ее по
не
вертикали и
как
закрепляют клиньями
это
в
отверстии
на
лестничной площадки.
что
Расстроповывают трубу
это
и зачеканивают
он
ее стык
но
с муфтой
не
сначала паклей,
на
а затем
что
раствором. Паклю
он
уплотняют
конопаткой.
на
Таблица 3.5-Калькуляция
как
затрат труда
это
и машинного
что
времени на
на
один
этаж
не
дома
п
тот
/п
по
ЕНиР
как
Именование-
процессов
Состав
как
бри-
гады
Ед.
это
изм.
работ
Норма
как
вре-
мени на
на
ед.изм.
он
Затр. труда
но
на
объем
как
раб.
Чел
он
-
час
-час
Чел
не
-
час
-час
1
Е4
тот
-1-8
т. 2
п
это
12-
15
а,б
это
Установка
стеновых
как
пане-
лей наружных
тот
стен до
тот
15 м
2
Монтажник:
не
-1;
что
-1;
-1;
тот
-1
Маш. крана:
тот
-1
шт.
как
72
1,1
0,28
79,2
20,16
2
Е4-1-8
т.
как
2
п 12-15
а,
что
б
Установка
это
сте-
новых панелей
он
внутренних
стен:
не
1) до 6 м2
тот
2) до 15
м2
но
3) до 20
м2
это
Монтажник:
на
-1;4р-1
как
-1;2р-1
Маш.
это
крана:6р
что
-1
шт.
72
48
48
1
1,2
1,2
0,25
0,28
0,3
72
52,8
57,6
8
3,44
4,4
3
Е4
это
-1-
10
п5 а,
как
б
Установка
он
лестничных
маршей
как
мас-
сой до
не
2,5 т
Монтажник:
тот
-2;
тот
-1
-1
Маш.
не
крана:
но
-1
шт
6
1,7
0,42
10,2
2,52
4
Е4
он
-1-
15
т. 2
п2
тот
а,б
это
Установка
объемных
он
бло-
ков лифтовых
на
шахт массой
на
до 6 т.
как
Монтаж-
ник:
он
-1;4р-
13р
как
-2
Маш.
крана:
как
6р-1
шт
не
3
1,4
0,35
4,2
1,05
99
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
п
тот
/п
по
ЕНиР
как
Именование-
процессов
Состав
как
бри-
гады
Ед.
это
изм.
работ
Норма
как
вре-
мени на
на
ед.изм.
он
Затр. труда
но
на
объем
как
раб.
Чел
он
-
час
-час
Чел
не
-
час
-час
5
Е4-1-
14
т.
но
2
п1 а,
тот
б
Установка
на
вентиляцион-
ных блоков
что
массой до
тот
1т.
Монтажник:
как
-2;
тот
-
12р-1
Маш.
что
крана:6р
как
-1
шт
18
1
0,25
18
4,5
6
Е4
что
-
1-21
т. 2
п4
тот
а,б
как
Установка
блоков
тот
сани-
тарно-
технических
как
узлов массой
как
до 2 т.
что
Монтаж-
ник:
он
-2;3р-1
на
-1
Маш.
крана:
тот
-1
шт.
но
24
2,2
0,55
52,8
13,2
7
Е4-1-
21
п5
но
а,б
он
Установка
труб
тот
мусоро-
проводов
Монтажник:
он
-1;
он
-12р-
1
Маш.
но
крана:6р
это
-
шт.
3
0,98
0,33
2,94
0,99
8
Е4
на
-1-
22
п1
покрытие
сварных
но
со-
единений
Монтажник
это
-1
0
96
0,64
-
61,44
-
Итого:
411,18
88,26
3.4. Организация строительства.
3.4.1. Определение
это
нормативной продолжительности
на
строительства
На
но
основе норм
как
продолжительности строительства
тот
( ВСН 81-80;
СНиП
тот
1-04.03-85.) принимается 11,5 месяцев.
не
3.4.2. Разработка календарного
как
плана
На
не
основе норм
он
продолжительности строительства
но
( ВСН 81-80;
СНиП
что
1-04.03-85.) принимается 11,5 месяцев.
на
Таблица 3.6 - Калькуляция
как
затрат труда
не
и заработной
что
платы
100
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
Наименование работ
но
Состав
звена
это
по
ЕНиР
но
Объём работ
как
На единицу
не
измерения
На
тот
весь
объём
что
Ед.
изм.
как
Коли-
чество
Норма
не
вре-
мени,
ч
тот
-час
м
это
-час
р-к
это
За-
траты
труда,
как
ч-дни
как
Сумма
р-к
это
ГЭСН0
7-01-
011-5
1.Установка
на
колонн, шт.
тот
Монтажник
5- р
на
– 1 ;
Монтажник
4 р
он
– 2
Монтажник
3 р
тот
– 6
шт
37
9,8
450-05
46,70
16 651-
80
-03-
024-1
2. Сварка стыков
на
колонн
Эл.
это
свар-
щик5р.-1
м
это
12,6
2,8
124-50
4,41
1568-
70
ГЭСН0
6-01-
041-7
3. Замоноличивание
как
стыков
Монтажник
он
5- р – 1 ;
Монтажник
он
4 р – 2
Монтажник
на
3 р – 6
м3
он
2,14
15,2
38-23
4,06
1417-
75
ГЭСН0
8-02-
001-07
4. Подача
на
материалов краном
как
Машинист
5р.
это
-1;
Такелажник
2р.
не
-2;
ГЭСН0
8-02-
001-07
а)
не
колонны
т.
но
151,7
3,4
1,7
3,59
3,28
0,64
0,32
543-90
496-60
ГЭСН0
8-02-
001-07
б)
но
бетонная смесь
на
м
3
2,14
0,22
0,05
34,9
46,8
0,05
0,01
74-68
100-15
итого
не
:
55,86
0,33
20 255-
52
596-75
Таблица 3.7– Календарный
на
план выполнения
не
работ
работ
Объём
как
Трудоём-
кость,
чел
что
-см
Процент
тот
выпол-
нения
норм
он
Состав
звена
как
Смен-
ность
дни
Дни
на
работы
Ед.
это
изм.
Кол
на
-во
Норм.
как
План.
1
2
3
4
5
6
7
8
9
1
2
3
4
5
6
7
8
9
1. Установка
что
колонн
шт
не
37
45,3
36
125
Монтажник
5- р
но
– 1
Монтажник
4 р
что
– 2
Монтажник
3 р
что
– 6
1
4
2. Сварка
стыков
не
ко-
лонн
м
на
12,6
4,41
4
110
Эл.
сварщик5р.
тот
-
1
1
4
3. Замоно-
личивание
стыков
как
м
3
2,14
4,06
4
101
Монтажник
это
5- р – 1
Монтажник
тот
4 р – 2
1
4
101
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
Монтажник
но
3 р – 6
4. Подача
что
материалов
краном
что
шт
66
0,91
1
91
Машинист
на
5р.-1;
Такелажник
что
2р.-2;
1
а)
это
ко-
лонны
т
как
151,
7
0,64
1
64
1
1
б)
бетонная
не
смесь
м3
он
2,14
0,05
0,1
50
1
0,1
102
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
Таблица 3.8- Калькуляция
тот
трудовых затрат
но
и заработной
он
платы
Наименование работ
на
Состав звена
не
по ЕНиР
на
Объём работ
на
На единицу
тот
из-
мерения
На
но
весь объём
что
Ед.
изм.
не
Количе-
ство
Норма
это
времени,
р-к
тот
Затраты
труда,
на
Сумма
зарплаты,
что
р-к
но
ч-час
не
м-час
как
ч-дни
как
1
2
3
4
5
6
7
8
9
ГЭСН0
8-02-
001-07
1.Кладка
как
наружных стен
что
Каменщик 5р.
не
-
1;
Каменщик 2р.
не
-
2
м
3
58,56
4,63
208,8
33,89
12227-3
-02-
001-05
2. Кладка внутренних
что
стен
Каменщик
на
4р.-
1;
Каменщик
это
2р.-
2
м3
что
33,72
5,25
234,4
22,13
7903-9
ГЭСН0
7-05-
014-2
3. Армирование
как
кладки
Каменщик
он
4р.-
1;
100 кг
тот
18,1
2,81
126,9
6,35
2296-9
ГЭСН0
14-001-
02
5. Установка
как
инвентарных
подмостей
он
Машинист 6р.
тот
-
1;
Плотник 4р.
он
-1;
10 м
3
19,31
0,93
0,31
26,2
34,1
2,24
0,74
505-6
893,4
-02-
001-07
7. Подача материалов
но
краном
Машинист
как
5р.-
1;
Такелажник
не
2р.-2;
-02-
001-07
а) кирпич
на
в поддонах
это
тыс.
шт
это
42,9
0,56
0,28
10,5
7,5
3,00
1,51
450-5
321-7
б)газобетонные
что
блоки в
на
поддо-
нах
тыс.
он
шт
9,48
0,75
0,39
12,4
8,9
0,88
0,46
117-6
84-4
-02-
001-07
в) растворные
он
смеси
м3
что
41,23
0,11
0,05
8,4
7,2
0,57
0,3
346-3
296-8
итого :
65,38
6,69
24020-6
1420-3
103
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
Таблица
он
3.9 – Календарный план
это
выполнения работ
тот
Наименование
работ
не
Объём
Трудоём
что
кость,
чел
не
-см
вы-
пол-
нения
норм
он
Состав звена
он
Механизмы
Про-
дол-
жи-
тель-
ность
, дни
что
Дни работы
на
Ед.
изм
что
Кол-
во
тот
Нор
м
Марка
Кол
что
-во
1
2
3
4
5
6
7
8
9
10
11
1
2
3
4
5
6
7
8
9
1
0
1
1
1
2
1
3
1.Кирпичная
тот
кладка наружных
не
стен
м3
он
58,5
6
33,89
80
128
Каменщик
5р.
не
-1;
Каменщик
2р.
не
-2
1
10
2. Кирпичная
кладка
что
внутренних
стен
не
м
3
33,7
2
22,13
Каменщик
тот
4р.-1;
Каменщик
он
2р.-2
1
3. Армирование
это
кладки
100
кг
он
18,1
6,35
Каменщик
5р.
это
-1;
Каменщик
4р.
он
-1;
Каменщик
2р.
что
-4
1
7. Подача
материалов
на
кра-
ном
Машинист
как
6р.-1;
Такелажник
он
2р.-2
КБ
на
503.2
1
1
6
а) кирпич
тот
в
поддонах
тот
тыс.
шт
как
42,9
3,00
1,51
6
3
130
125
1
б) газобетонные
что
блоки в
тот
поддо-
нах
тыс.
не
шт
9,48
0,88
0,46
б)
не
растворные
смеси
на
м
3
41,2
3
0,57
0,3
1
64,64
4,45
83
6
3.5. Разработка стройгенплана.
3.5.1 Обоснование
не
потребности строительства
что
в кадрах,
что
основных
строительных
но
машинах, механизмах,
это
транспортных средствах,
на
а
также
на
в электрической
это
энергии, воде,
что
временных зданиях
он
и
сооружениях.
тот
Строительный генеральный
это
план разработан
тот
в масштабе
что
1:250 на
основной
это
период строительно
не
-монтажных работ
он
по возведению
тот
надзем-
ной части
на
крупнопанельного жилого
как
дома на
он
108 квартир, с
но
отражением
в
тот
нем вопросов
тот
подготовительного периода.
он
На стройгенплане
не
указаны:
проектируемое
тот
здание;
схемы
он
движения автотранспорта;
как
104
№ докум.
Подпись
Изм.
Лист
Дата
Лист
Инв. № подл.
Подпись и дата
Взам. инв. №
Инв. № дубл.
Подпись и дата
постоянные и
он
временные дороги;
что
места размещения
это
временных зданий
тот
и сооружений;
это
места складирования
тот
строительных материалов
это
и изделий;
тот
временные инженерные
на
сети;
точки
что
подключения временных
не
и постоянных
он
инженерных сетей.
как
Территория площадки
тот
строительства определяется
что
границей
землеотвода
но
участка.
Условия
тот
строительства стесненные,
он
стесненность площадки
он
строи-
тельства определяется:
но
расположением проектируемого
что
дома в
но
непосредственной близости
он
к существующим
как
зданиям: д.
но
47/1, д.47/2.
стесненными
не
условиями работы
не
строительных машин
но
и
механизмов
не
при строительстве
но
проектируемого дома.
он
Площадка строительства
он
по строительству
не
крупнопанельного 17-ти
он
этажного дома
тот
ограждается временным
что
инвентарным забором
не
из сборных
на
железобетонных плит
как
на фундаментах
не
(высота ограждения
не
2,5 м.). На
тот
ограждения устанавливают
но
знаки безопасности
это
по ГОСТ
как
Р 12.4.026-2001.
Для
это
предупреждения персонала
на
об опасности,
это
устанавливаются надписи
что
и указатели,
это
а также
это
информационный щит
он
(со стороны
как
въезда на
он
терри-
торию участка).
он
Схема ограждения
как
строительной площадки
он
приведена на
как
стройгенплане [12,c.56].
Движение
он
автотранспорта в
как
районе стройплощадки
не
осуществляется
по
но
временным дорогам
как
из ж
но
плит.
тот
Заезд и
не
выезд автотранспорта
не
на
площадку
он
строительства предполагается
но
по существующим
что
подъездным
дорогам
не
на территории
он
объекта.
Контрольно
тот
-пропускной пункт
он
строительной площадки
не
размещен при
но
въезде и
на
выезде на
это
строительную площадку
на
.

Смотрите также:

"Автоматизация обработки заявок ООО "Проектно-Строительная Компания"
"Автоматизация процесса аттестации персонала для ООО "Нэт Бай Нэт Холдинг"
"Анализ интернет-активности конкурентов ( на примере конкурентов "Газпром нефть")
"Бухгалтерский учёт и аудит расчётов с подотчётними лицами в организации на примере ООО "ЛОЦ 10""
«Психологическое сопровождение персонала в организации на примере ООО «Крокус»
Cовершенствование деловой оценки персонала в организации (на примере ООО "Даймонд кейтеринг развитие")
PR как средство продвижения организации (на примере ПАО "Тамбовский завод "Комсомолец им. Н.С. Артемова")
PR-коммуникации в сфере общественного питания (на примере кафе-кондитерской «Cream Cheese»)
SMM как средство повышения эффективности работы учреждений социокультурной сферы (на примере Малого театра)
Value-based education: ценности в системе образования и способы их реализации на уроке английского языка. Опыт Европейских стран
