Календарно-сетевого графика выполнения работ. Для привлечения
специалистов, по определенному проекту, директор проекта пишет служебную
записку с календарным планом-графиком для каждого исполнителя проекта и
отправляет на согласование руководителю проекта.
Изменение назначения исполнителя, в процессе выполнения работ,
делается в том же порядке, что и первичное назначение.
Каждый участник проекта внедрения отвечает за порученные ему
задания и обязательства. Задания для каждого исполнителя проекта
определяются детальным календарным планом-графиком. Детальный
календарный план-график для исполнителей-участников команды поддержки
проекта внедрения и основной команды согласуется с директором проекта.
Периодичность отчетности участников проекта:
Еженедельный отчет дается руководителю проекта менеджером проекта по
адресу его электронной почты.
Форма отчета — свободная.
Обязательные разделы отчета:
1.Результат работы за неделю (завершенные задачи; процент готовности
незавершенных работ);
2.Изменение графика (опережения, отставания, причины);
3.Текущие проблемы в проекте.
Срок предоставления отчета — к 12-00 часов пятницы отчетной недели.
По завершению проекта, менеджер проекта создает итоговый отчет перед
руководством компании по итогам проекта (осуществление всех
запланированных показателей проекта).

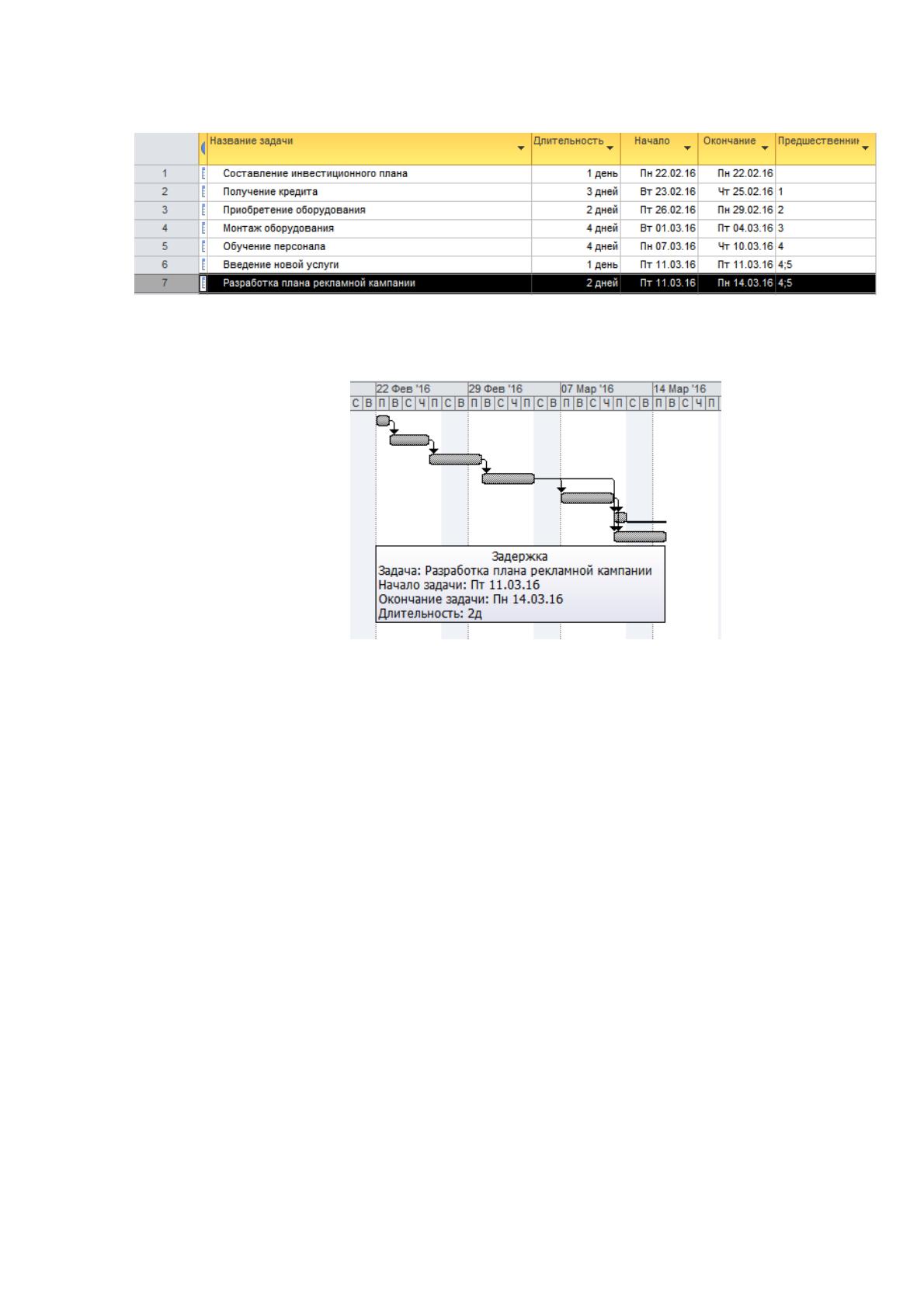

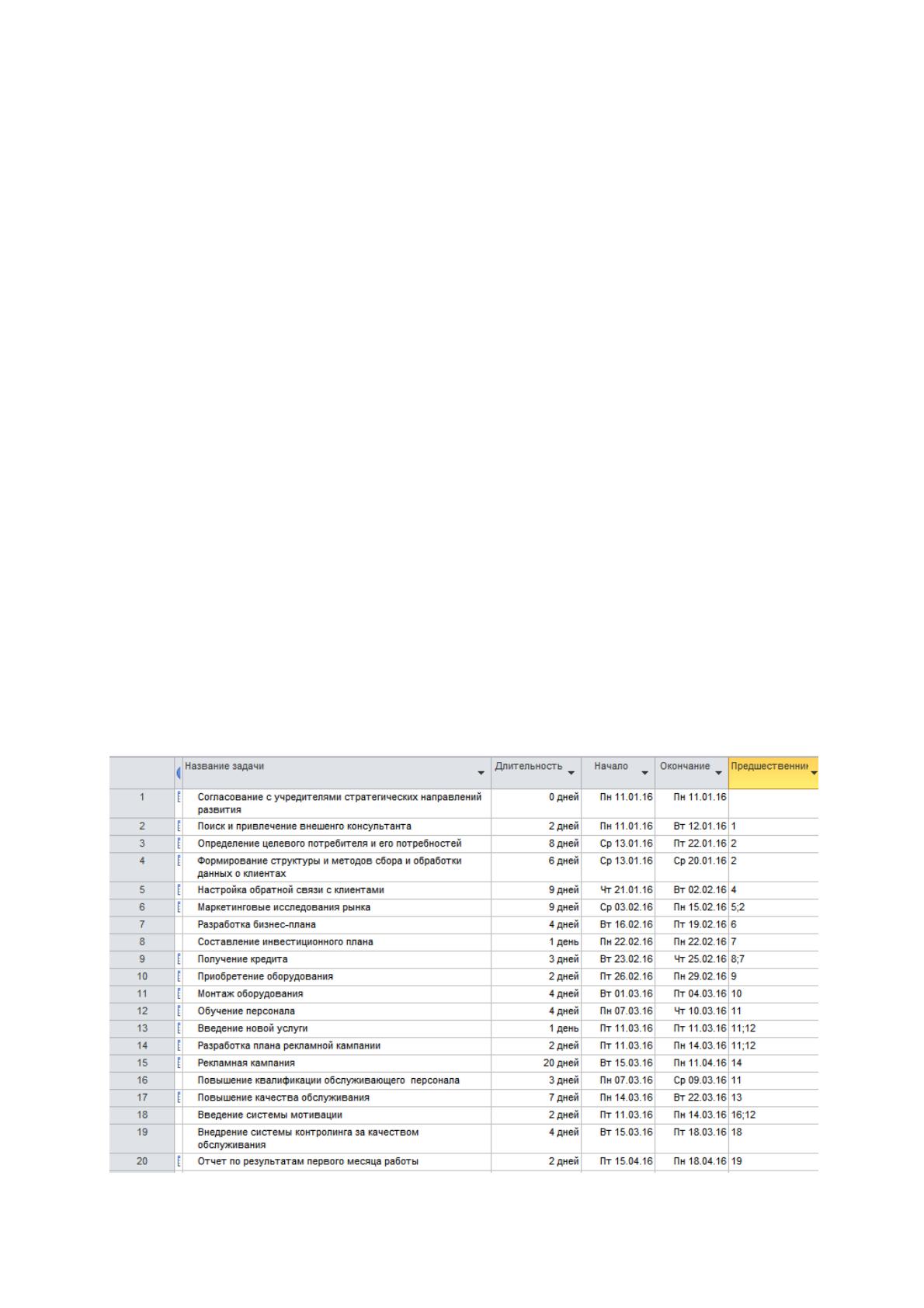

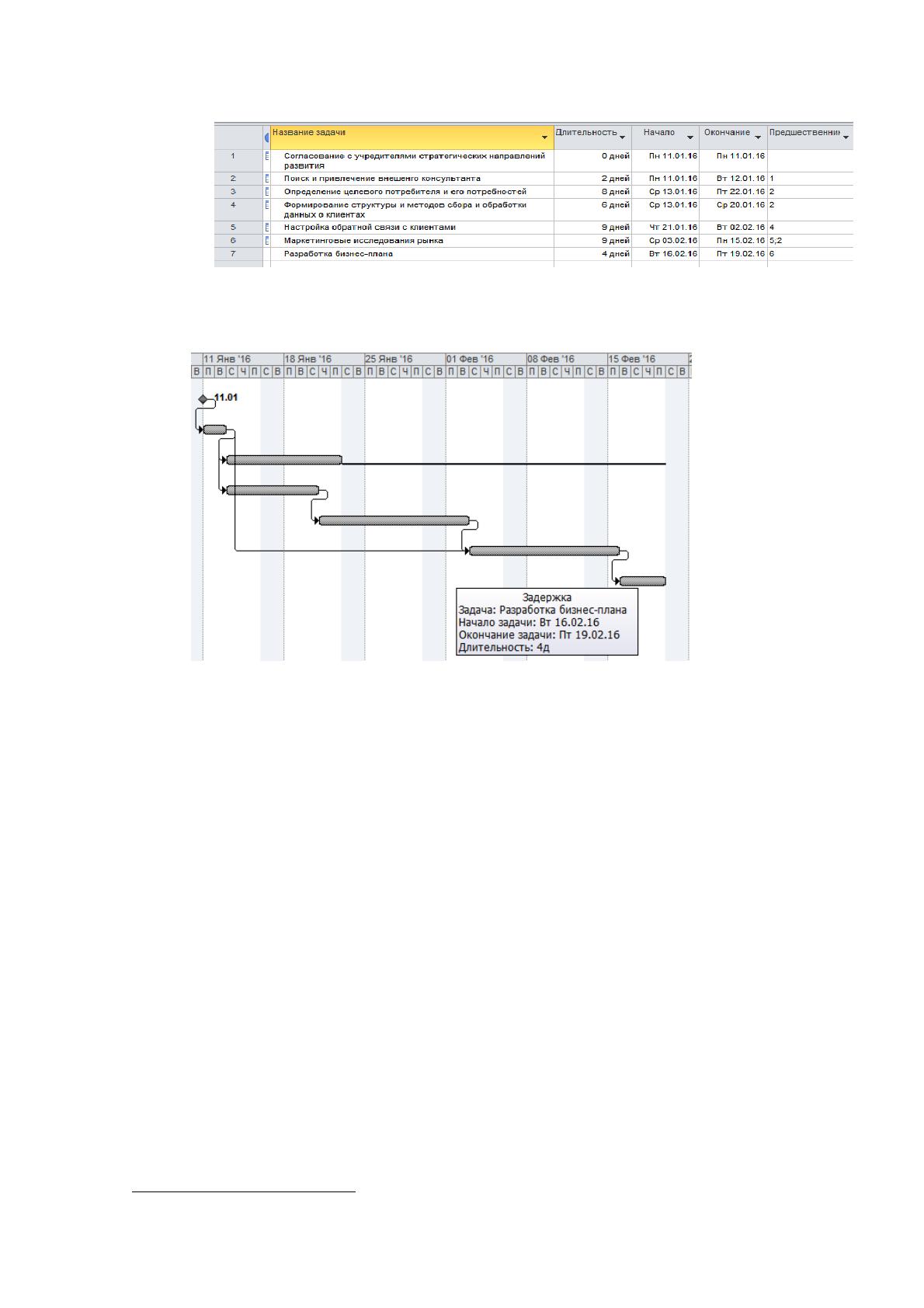

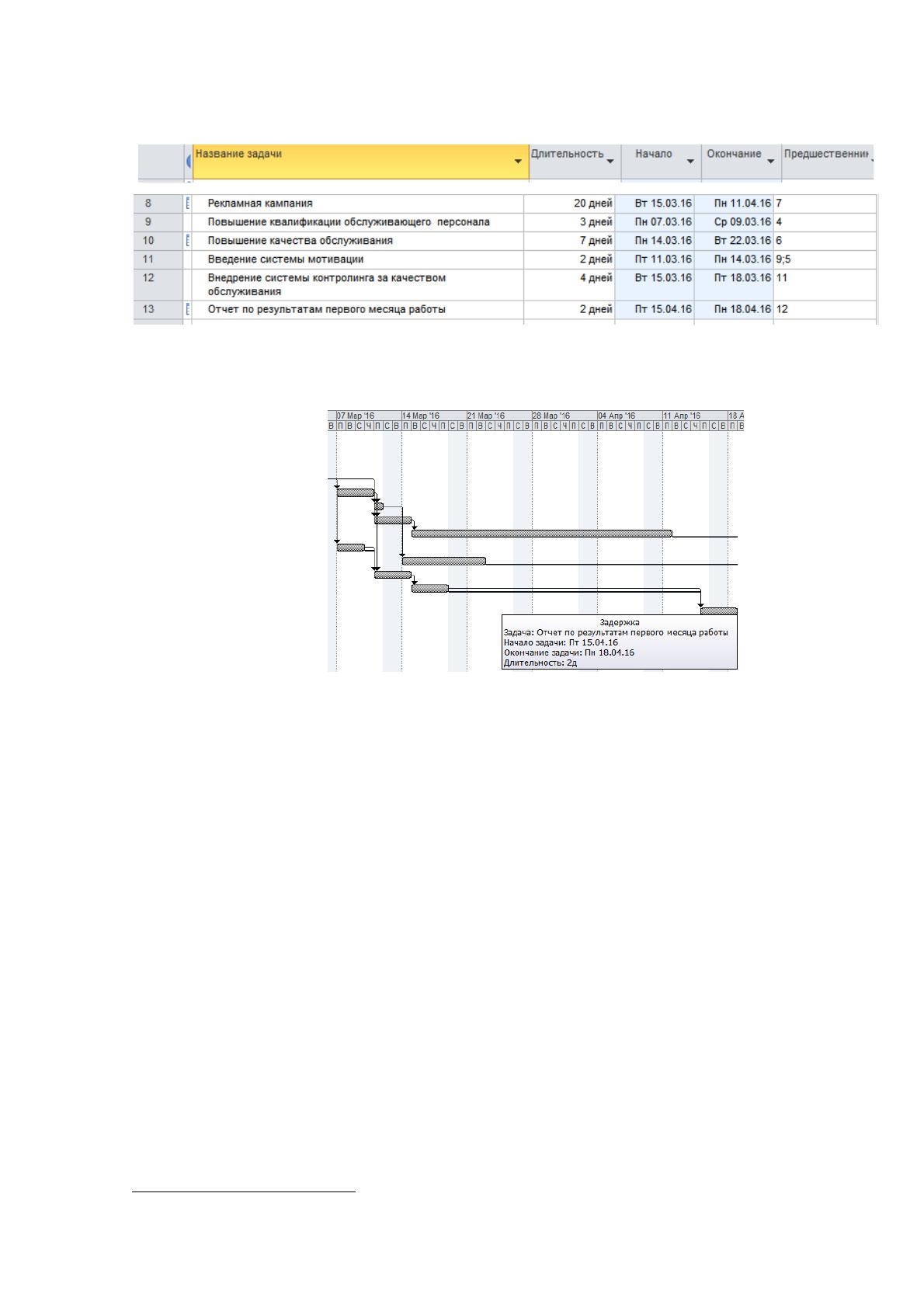

Сетевое планирование и диаграмма Ганта инвестиционной фазы проекта,
указаны ниже, в таблице 23 и на рисунке 20.
