65
перечисленные ресурсы задействованы и в задаче «Отделка фасадов» и в
задаче «Установка оконных конструкций». Поскольку задачи осуществляются

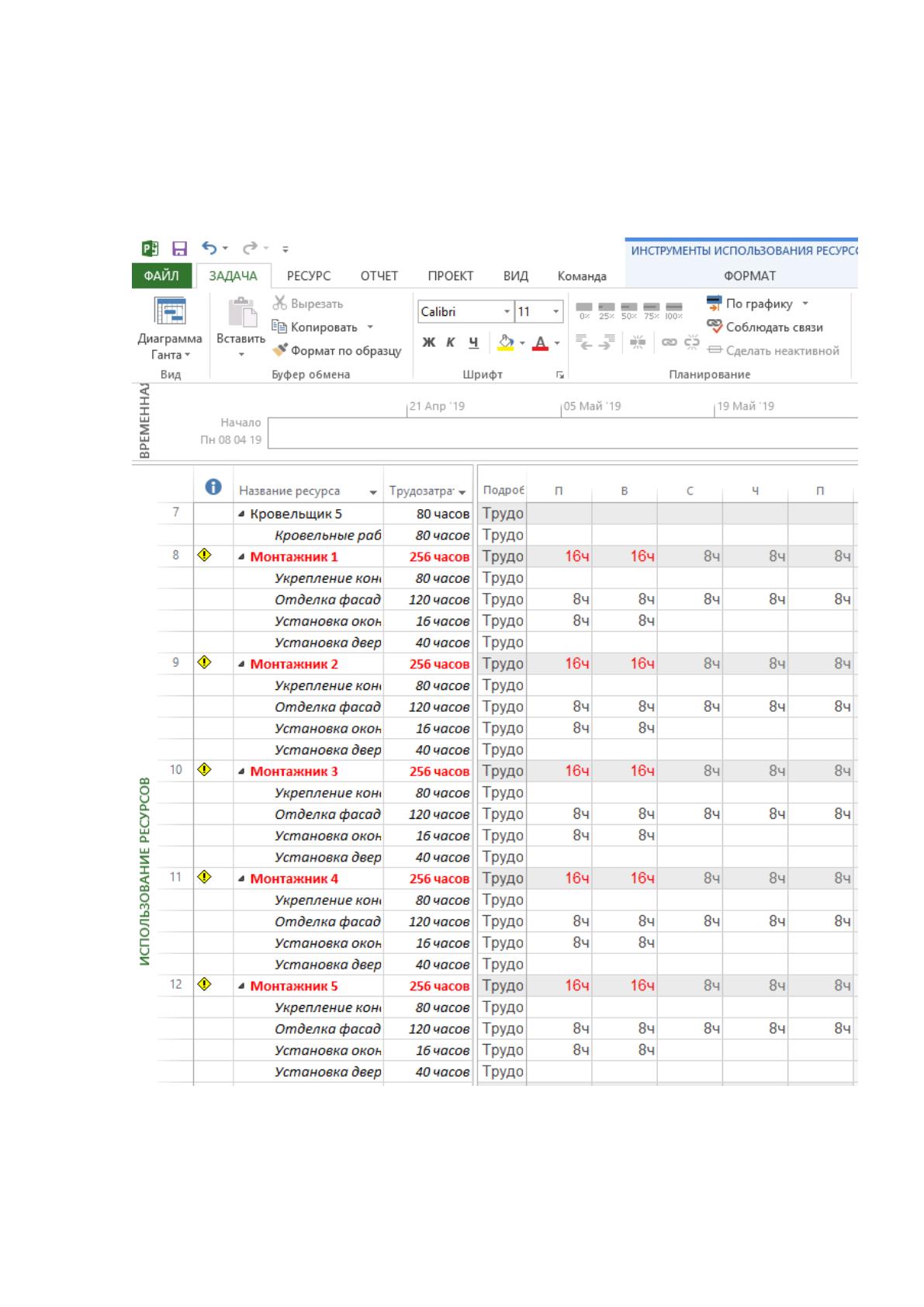

параллельно необходимо устранить перегрузку ресурсов. Это можно сделать
несколькими способами:
1. Привлечь к работам на эти даты другую группу монтажников.
2. Перенести задачу «Отделка фасадов» после окончания задачи
«Установка оконных конструкций».
Первый вариант позволит сохранить параллельное выполнение задач,
однако какая-то из работ будет осуществляться разными специалистами. При
этом из-за привлечения стороннего персонала увеличится бюджет проекта.
Второй вариант является более целесообразным, потому что при установке
оконных конструкций может повредиться только что отделанный фасад
здания, кроме того, после установки окон необходимо снаружи отделать стены
по периметру окононных конструкций, чтобы скрыть следы монтажной пены
и крепежей. Поэтому задача «Отделка фасадов» будет перенесена по времени
после задачи «Установка оконных конструкций». После того как были
внесены перечисленные изменения, перегруженность ресурсов были

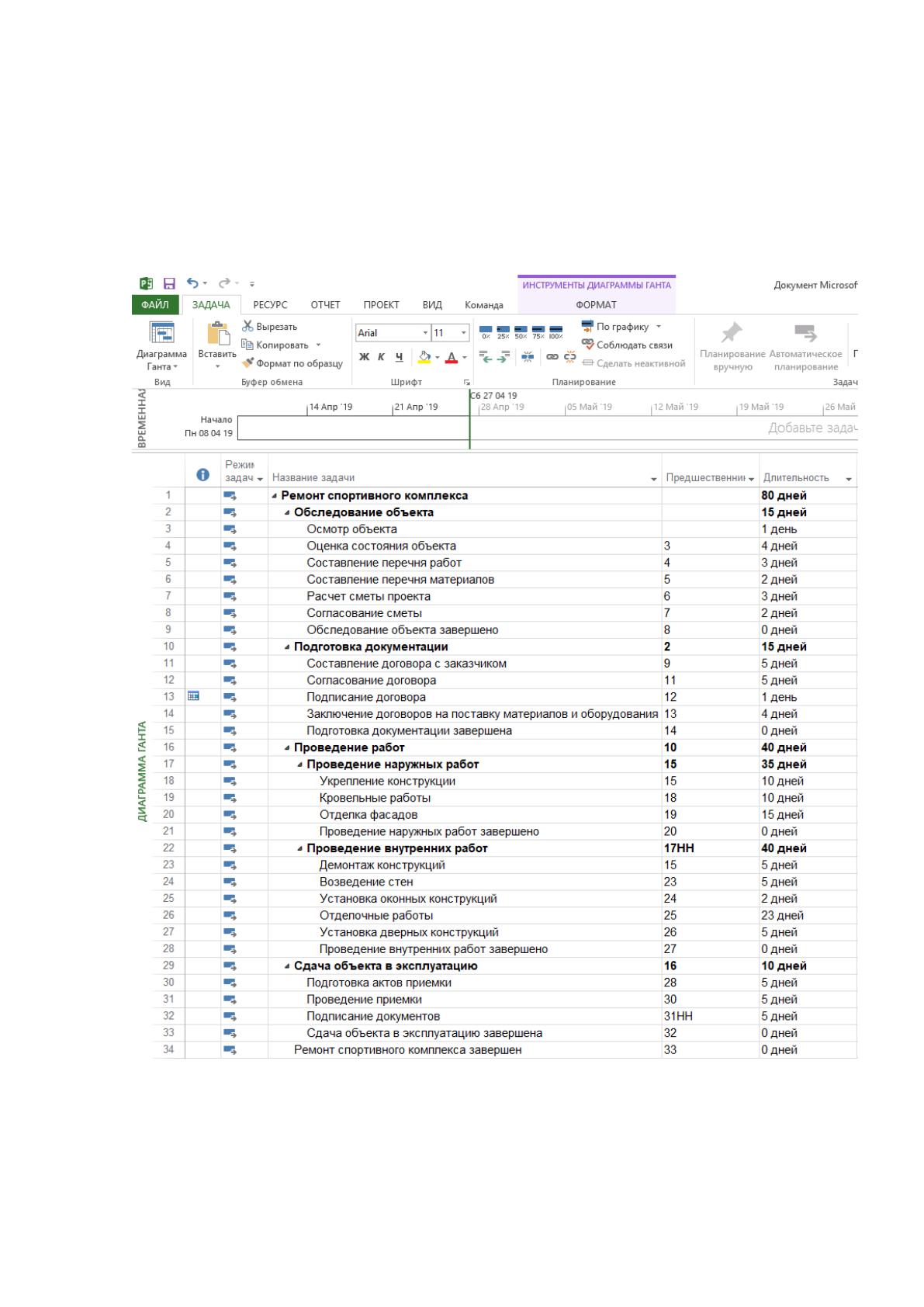

ликвидирована и план работ проекта приобрел вид, представленный на

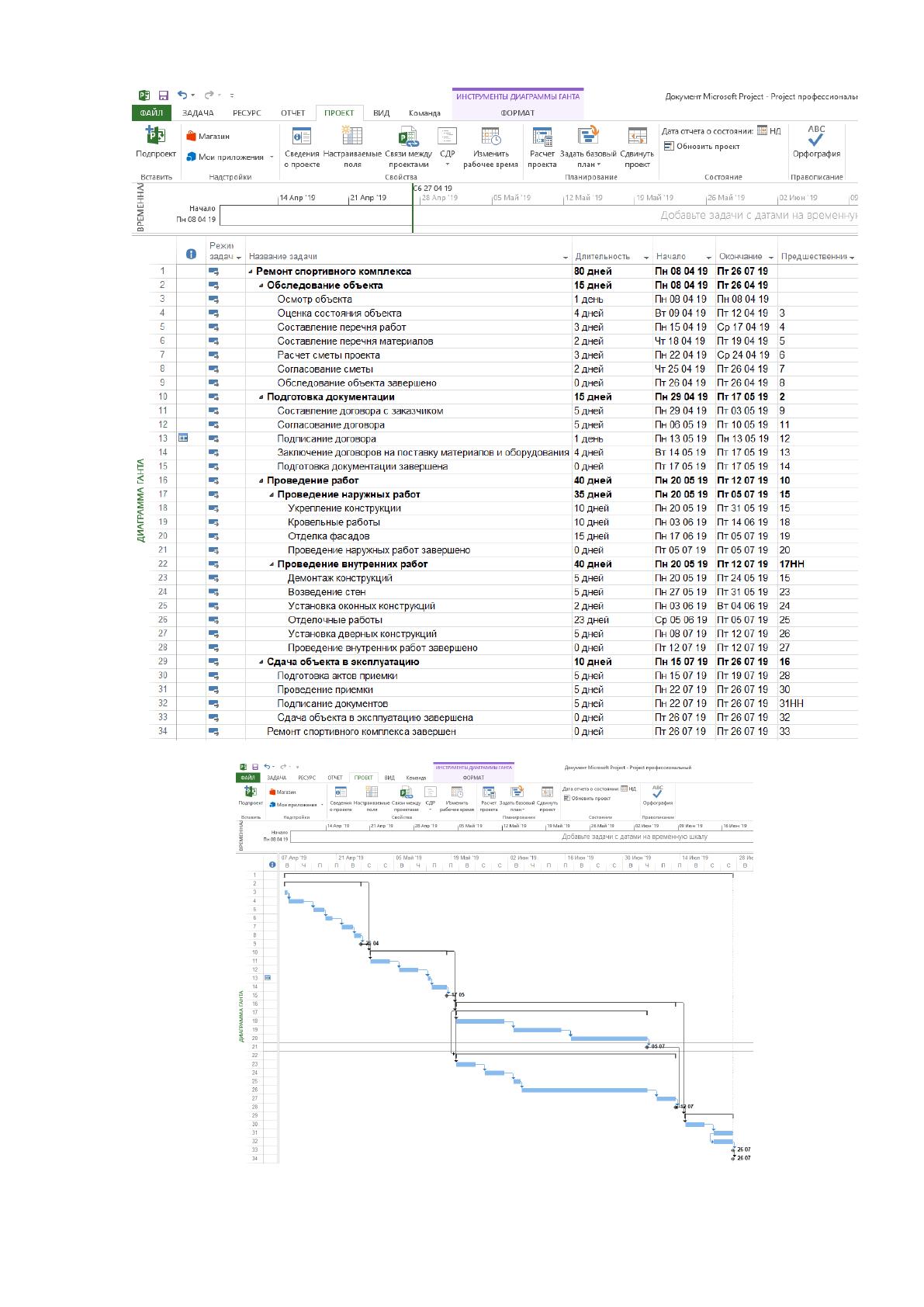

рисунке 17.
Теперь, когда ресурсы выровнены, можно расчитать затраты проекта.
Для этого на Диаграмму Ганта нужно добавить новый столбец, при
добавлении которого нужно выбрать тип столбца «Затраты». При добавлении
нового столбца MS Project самостоятельно рассчитает затраты. Результат

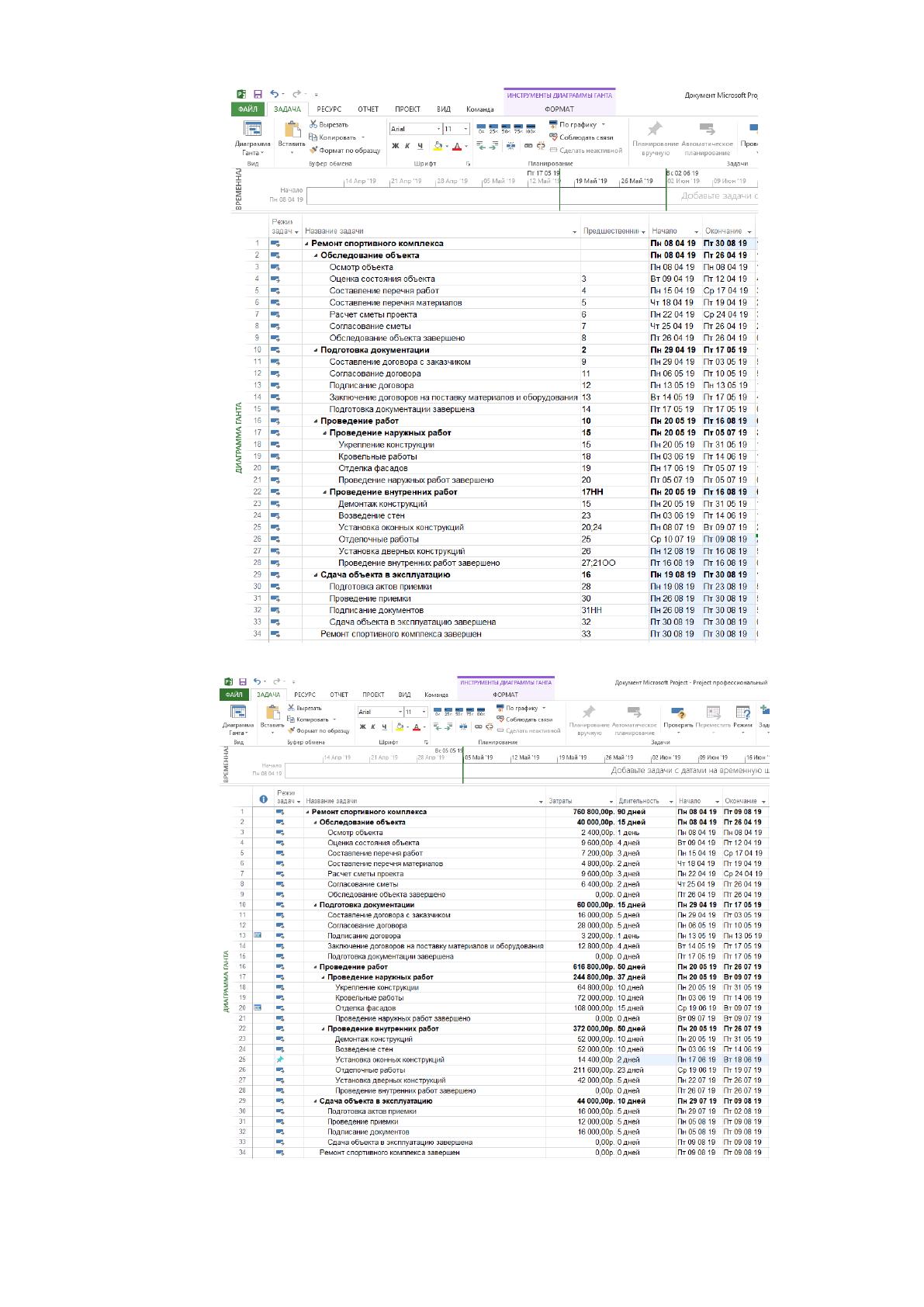

расчета затрат представлен на рисунке 18.
