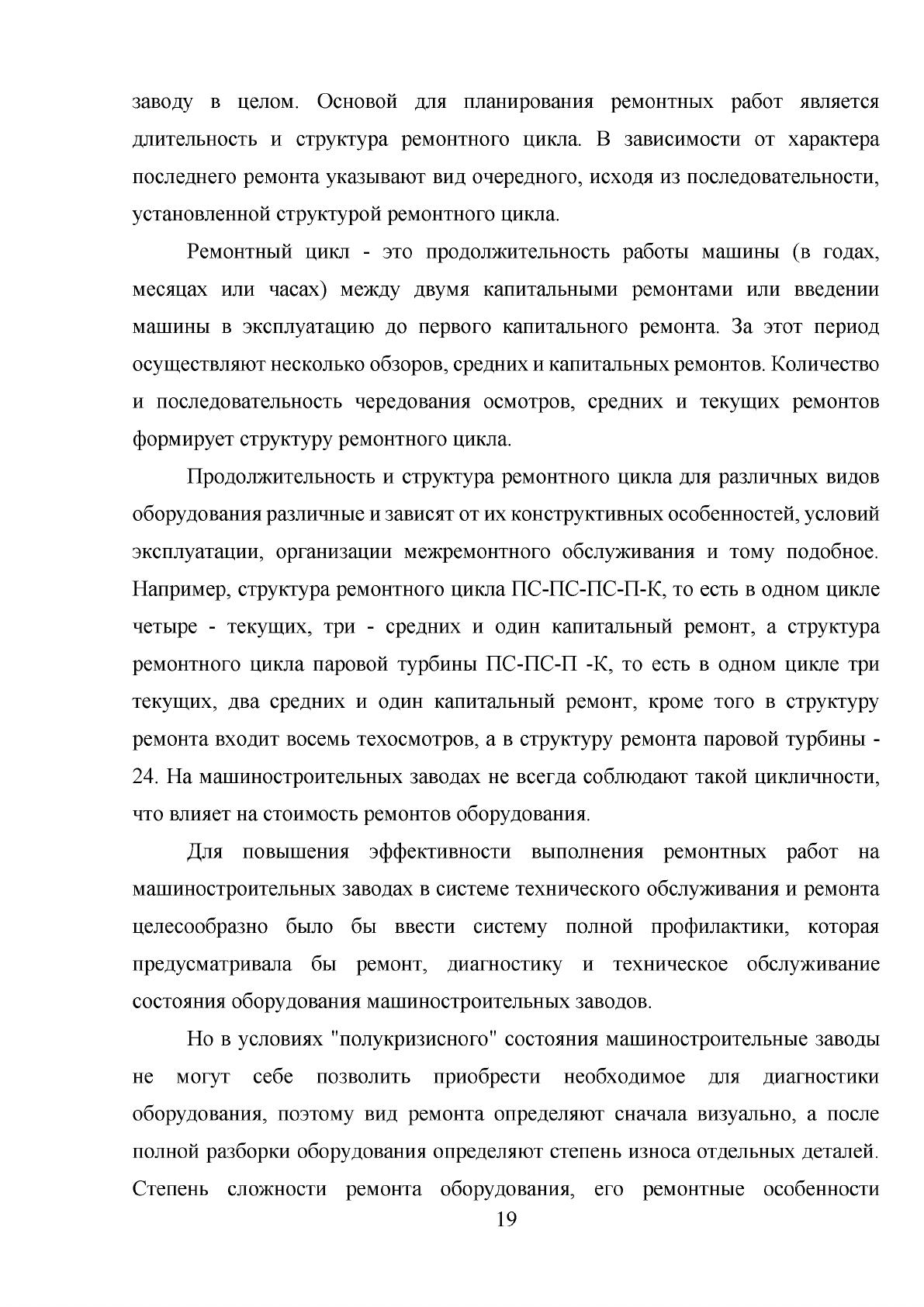

заводу в целом. Основой для планирования ремонтных работ является
длительность и структура ремонтного цикла. В зависимости от характера
последнего ремонта указывают вид очередного, исходя из последовательности,
установленной структурой ремонтного цикла.
Ремонтный цикл - это продолжительность работы машины (в годах,
месяцах или часах) между двумя капитальными ремонтами или введении
машины в эксплуатацию до первого капитального ремонта. За этот период
осуществляют несколько обзоров, средних и капитальных ремонтов. Количество
и последовательность чередования осмотров, средних и текущих ремонтов
формирует структуру ремонтного цикла.
Продолжительность и структура ремонтного цикла для различных видов
оборудования различные и зависят от их конструктивных особенностей, условий
эксплуатации, организации межремонтного обслуживания и тому подобное.
Например, структура ремонтного цикла ПС-ПС-ПС-П-К, то есть в одном цикле
четыре - текущих, три - средних и один капитальный ремонт, а структура
ремонтного цикла паровой турбины ПС-ПС-П -К, то есть в одном цикле три
текущих, два средних и один капитальный ремонт, кроме того в структуру
ремонта входит восемь техосмотров, а в структуру ремонта паровой турбины -
24. На машиностроительных заводах не всегда соблюдают такой цикличности,
что влияет на стоимость ремонтов оборудования.
Для повышения эффективности выполнения ремонтных работ на
машиностроительных заводах в системе технического обслуживания и ремонта
целесообразно было бы ввести систему полной профилактики, которая
предусматривала бы ремонт, диагностику и техническое обслуживание
состояния оборудования машиностроительных заводов.
Но в условиях "полукризисного" состояния машиностроительные заводы
не могут себе позволить приобрести необходимое для диагностики
оборудования, поэтому вид ремонта определяют сначала визуально, а после
полной разборки оборудования определяют степень износа отдельных деталей.
Степень сложности ремонта оборудования, его ремонтные особенности
19
