76
Фазы жизненного
цикла проекта:
Инициация и запуск
проекта
До 01.01.2020 г. (Решение о целесообразности
проекта. Выбор схемы финансирования. Устав
проекта. Назначение главы проекта. Приказ о
запуске проекта)
01.01.2020 г. (Создание концепции проекта,
требования к оборудованию и помещению,
требования к персоналу).
До 01.01.2020 г. (Набор и обучение персонала,
подготовка помещения, описание функций вновь
набранных сотрудников и бизнес-процесса
осуществления постпродажной поддержки
клиентов, разработка плана рекламной кампании)
01.01.2020 г. (Реализация проекта).
31.12.2020 г. (Подведение итогов проекта, оценка
выполнения ключевых показателей, анализ
ошибок).
Документы по
проекту,
требующие
согласования и
утверждения:
Готовит и утверждает инициатор проекта.
Готовит и утверждает инициатор проекта.
Готовит и утверждает инициатор проекта.
Итоговый отчет по
проекту
Готовит и утверждает инициатор проекта.

Далее представлен организационный план и сетевой график проекта.
3.2. Организационный план и сетевой график проекта
Полные календарные сроки разрабатываемого проекта – 19.11.2019-
31.12.2020 гг.
Команда проекта – Директорат по маркетингу ООО «Керхер» и IT –
менеджер (привлеченный на аутсорсинге).

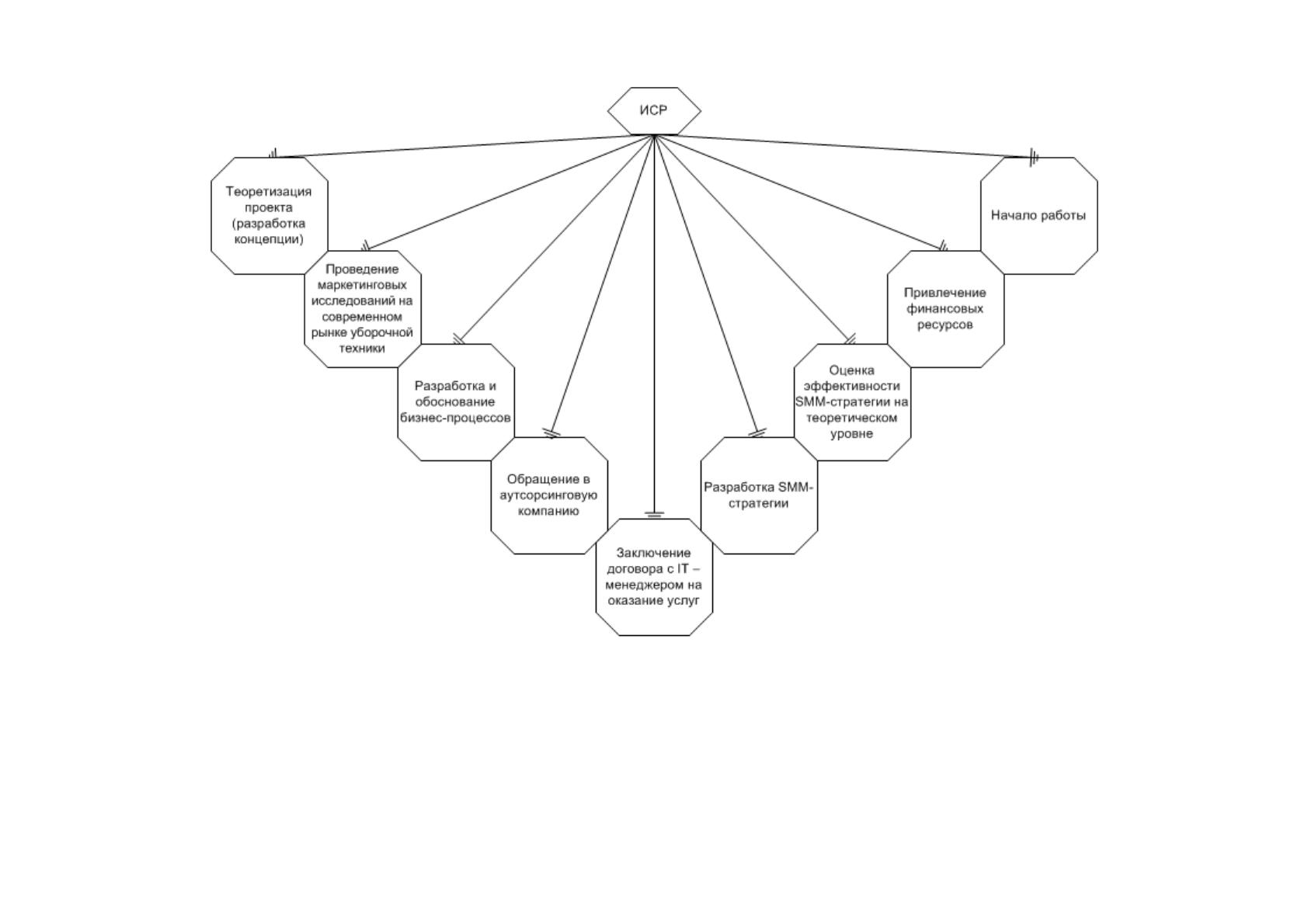

На рисунке 25 показана иерархическая структура рассматриваемого
проекта.
