Следующий этап – анализ группы потенциальных претендентов на
поставку оборудования и проведение тендера. Результатом данного этапа
является выбор подрядчика и актуализация сметы проекта. В конце данного
этапа начальник финансового отдела составляет и согласовывает с финансовым
и генеральным директорами сметы проекта, которые включают в себя все
необходимое для реализации проекта.
Этап разработки и тестирования включает в себя окончательный выбор
пакета предоставляемых подрядчиком услуг для реализации проекта. Итогом

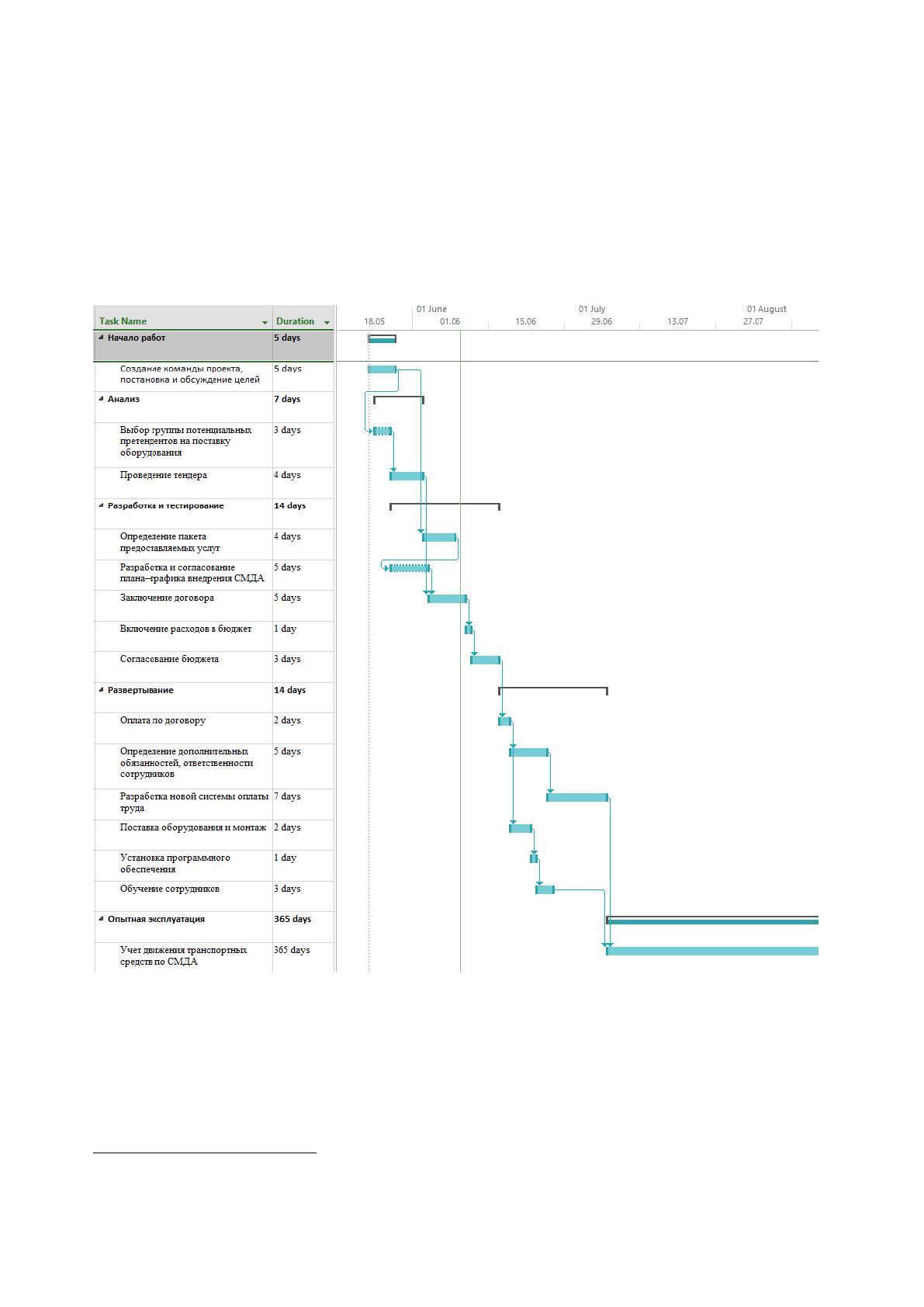

реализации данного этапа является согласованный план-график внедрения
СМДА, а также решение о включении расходов в бюджет. На данном этапе
возможна корректировка сроков проекта, организационной структуры.
Выявляются пожелания и замечания участников команды, итоговая
регламентирующая документация согласуется со всеми участниками проекта.
Начинается следующий этап – развертывание. На данном этапе проходят
согласованные процессы оплат, поставки оборудования и монтажа, а также
обучение сотрудников и разработка новой системы оплаты труда. Результат –
полная техническая и моральная готовность к масштабному запуску новой
системы учета движения транспортных средств, откорректированное положение
об оплате труда, откорректированные должностные инструкции.
Последний этап проекта - это запуск в эксплуатацию новой системы
учета движения транспортных средств. Результатом данного этапа является на
переход к полностью автоматизированной системе учета.
Запуск в эксплуатацию потребует дополнительных затрат на
материально-технические ресурсы.
Рассчитаем бюджет проекта. Для начала рассчитаем затраты, связанные с
человеческими ресурсами: 9 сотрудников из ООО «ТК «Комтехтранс» получают
среднюю з/п на предприятии, приблизительно равную 42 000 рублей в месяц
(генеральный директор 100 000 рублей, коммерческий директор 60 000 рублей,
директор по логистике 60 000 рублей, финансовый директор 60 000 рублей,
начальник финансового отдела 40 000 рублей, начальник отдела кадров 40 000
