Компоненты на данной диаграмме представляют собой физические
модули программного кода. Зависимости между компонентами показывают,
каким образом одни компоненты взаимодействуют с другими.
Из представленного рисунка видно, какие будут разрабатываться
компоненты конфигурации, и как они будут взаимодействовать [19].
Представим календарный график разработки информационной базы. В
среде MS Prоject будут разработаны следующие документы: план проекта,
график проекта, лист ресурсов.
На рисунке 2.26 представлен календарный график разработки
информационной базы должностей и вакансий с указанием требований к
знаниям и навыкам кандидатов для группы кадров воинской части 3474.

Рис. 2.26 Календарный план

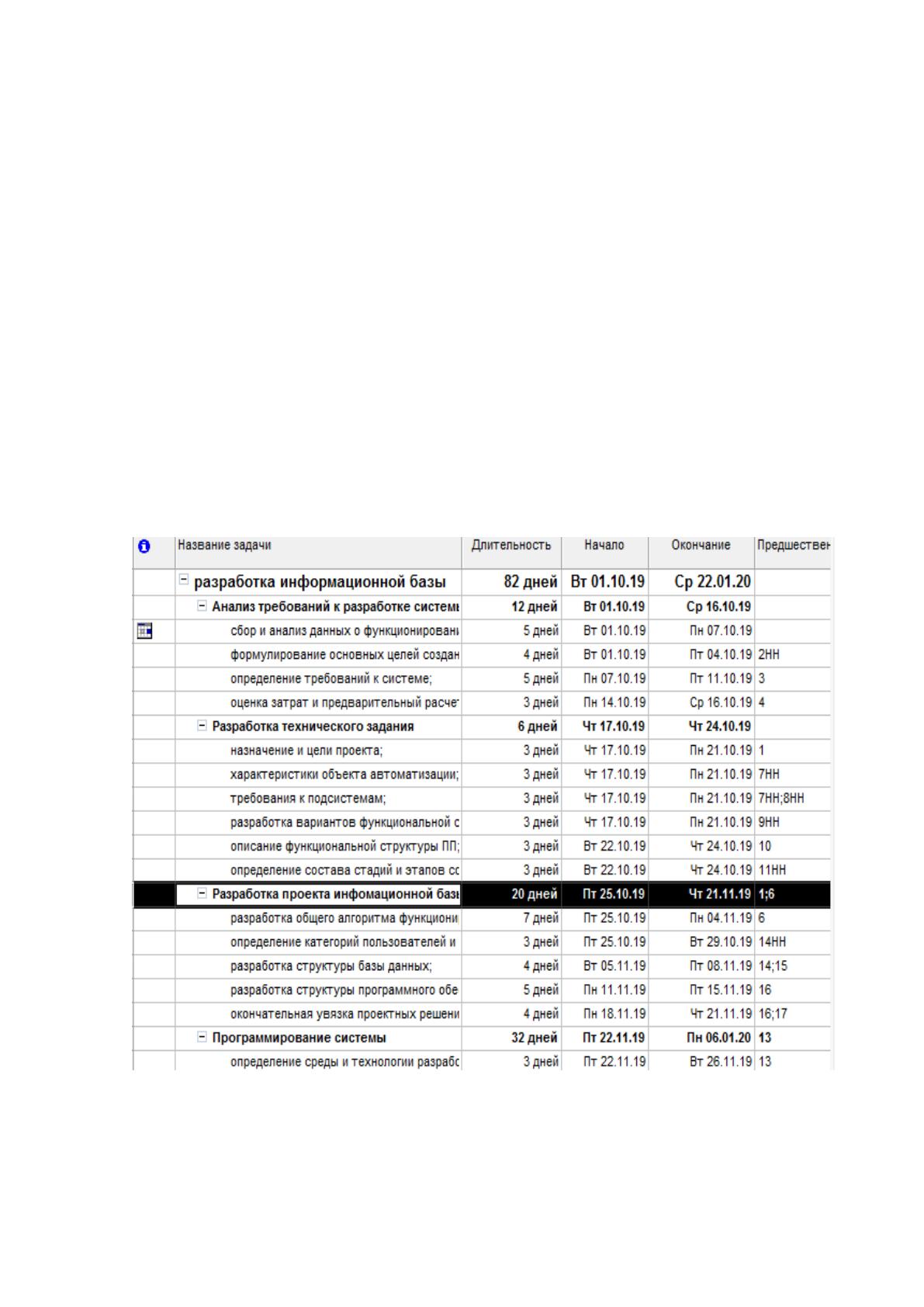

Дата начала разработки проекта 01.10.2019, завершение проекта
планируется на 22.01.2020, термин выполнения проекта 82 дня.
