30
принципу, заказчик часто приобретает не полный спектр модулей, а

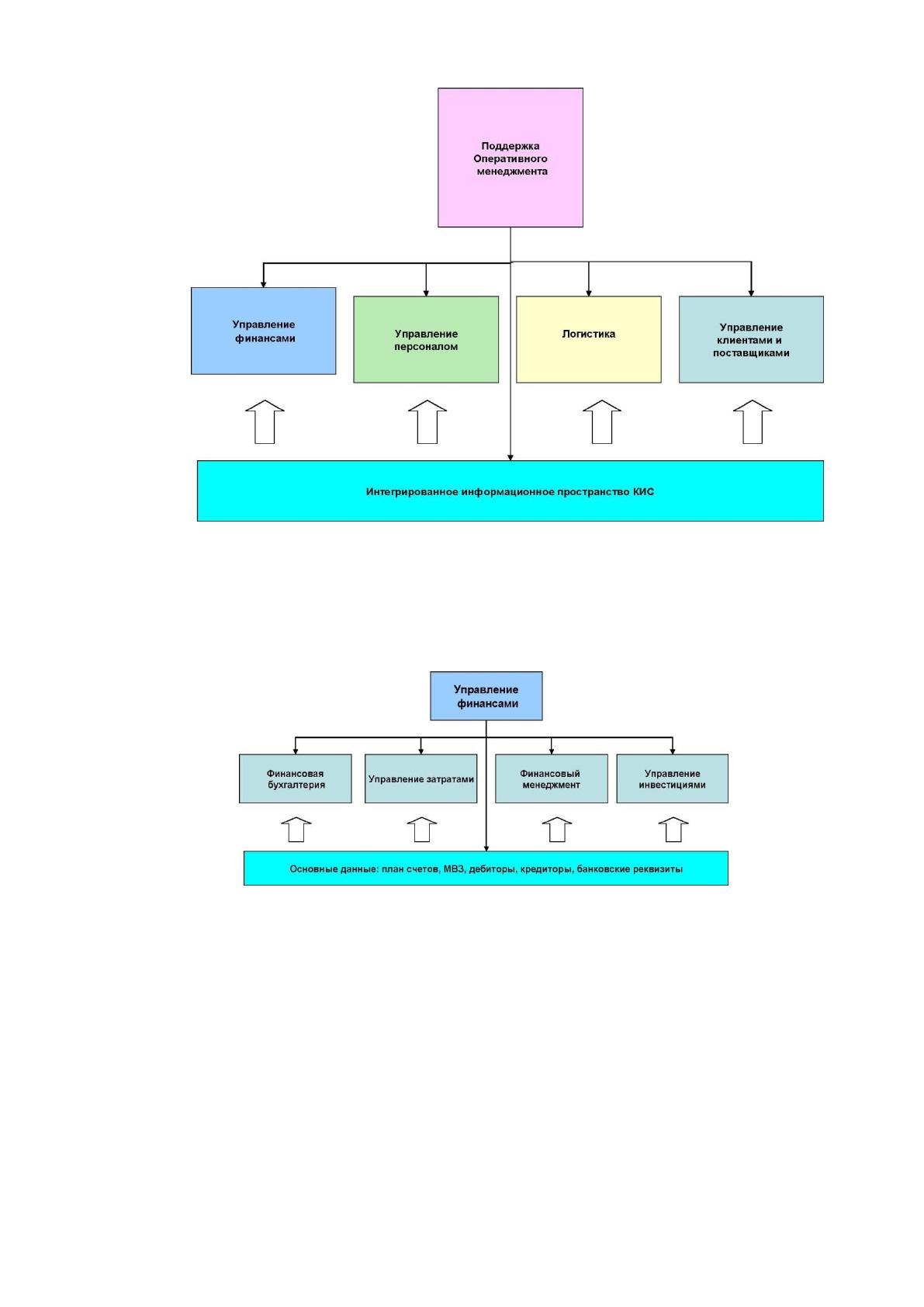

ограниченный их комплект (планирование деятельности компании,
бюджетирование, логистика, ведение учета, управление персоналом, управление
производством, управление клиентами.). В ходе внедрения проектная команда,
как правило, в течение нескольких месяцев осуществляет настройку
поставляемых модулей.

За последние четыре года средняя стоимость ERP реализации составляла $6,5
млн., а средняя продолжительность внедрения системы в эксплуатацию 16,1

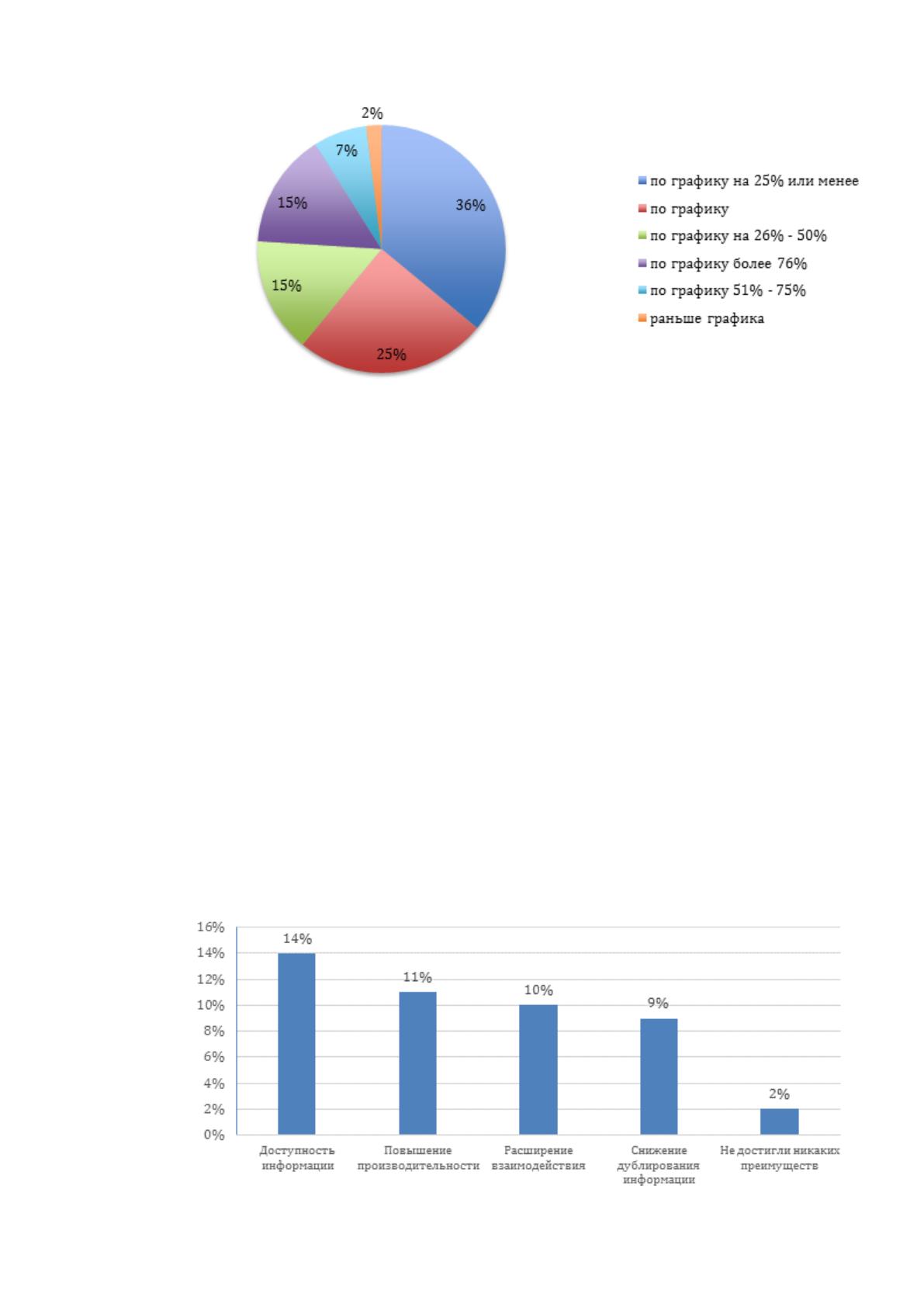

месяцев. В этот период, примерно 54% проектов, превысили свои плановые
бюджеты, 72% проектов, превысили свою плановую длительность, а 66%
респондентов организаций получили не более 50% ожидаемых результатов от
своих ERP.
Большинство организаций, которые превысили свои плановые длительности,
отмечали, что главной причиной превышения стали «организационные
вопросы». Данные также показали, что более половины организаций
использовали около 25% своего бюджета на организационные изменения и
управления бизнес-процессами. Таким образом, увеличение длительности
внедрения ERP способствует то, что организации, не выделяют достаточно
средств из бюджета к организационным изменениям и управления бизнес-
процессами.
Хотя спектр сфер деятельности, различается по отраслевой принадлежности,
месторасположению, целями и потребностями, стоящими перед каждой
организацией, все организации имели опыт использования ERP проекта. 39
организаций завершили реализацию своей ERP, в то время как 35% находятся в
процессе реализации, а 19% находятся на стадии планирования.

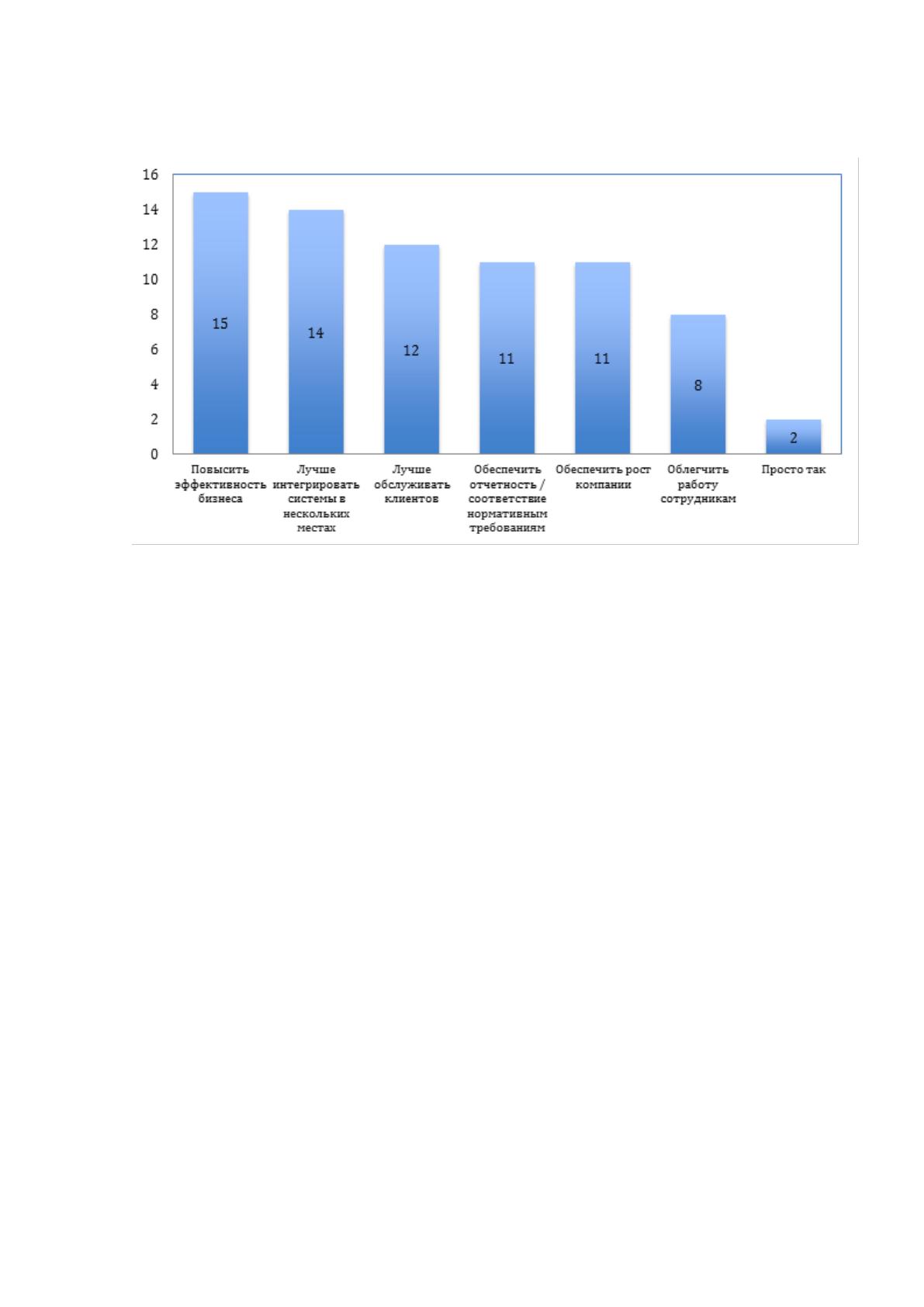

Большинство организаций, понимают те преимущества, которые могут быть
реализованы с новой системой ERP. Главными причинами, реализации и
использования ERP систем в организациях направлены на повышение
эффективности бизнеса (15%), улучшения качества интеграции системы в
нескольких компаниях (14%), улучшение качества обслуживания клиентов
(12%), обеспечить отчетность и соблюдение нормативных требований (11%).
