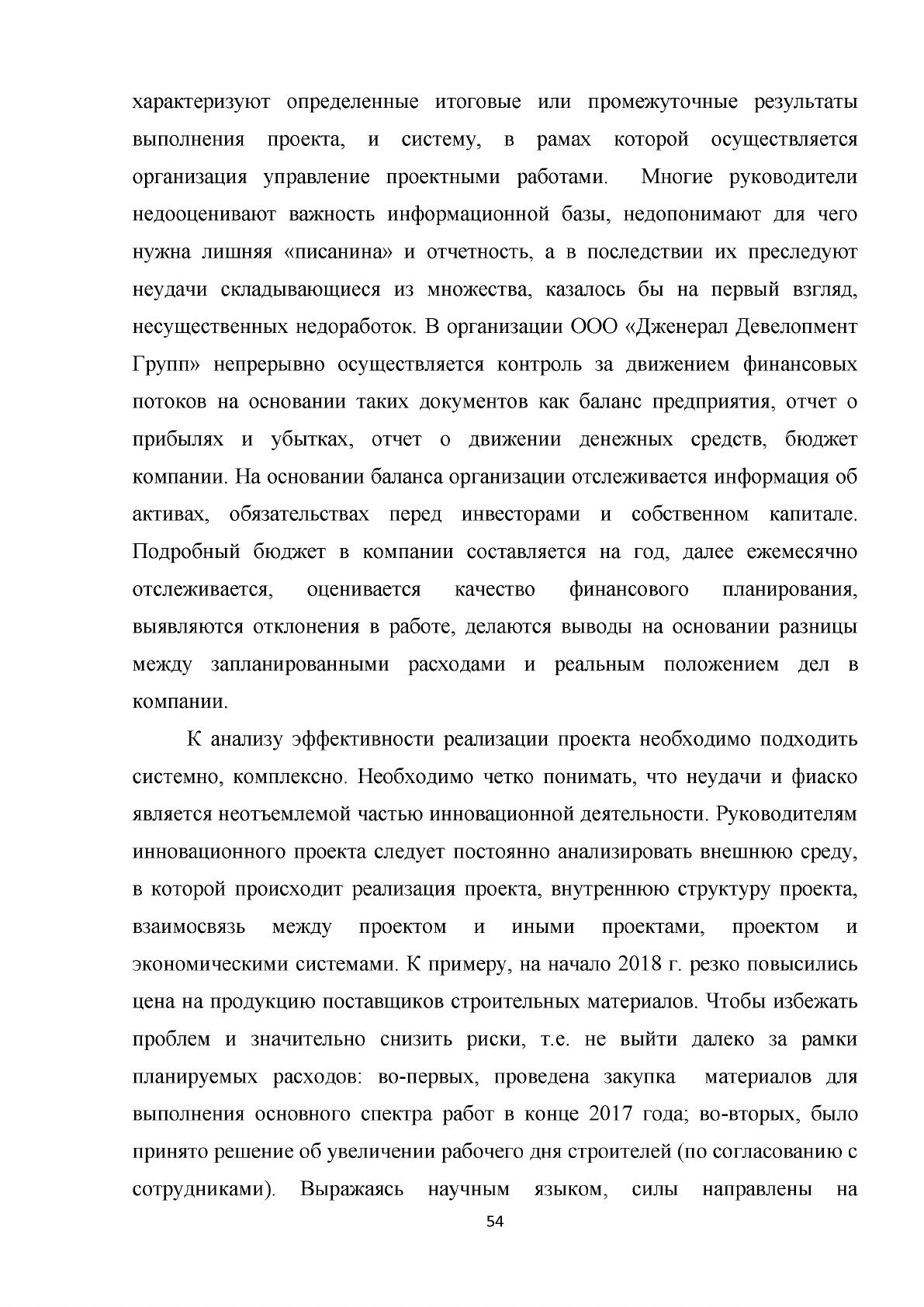

характеризуют определенные итоговые или промежуточные результаты
выполнения проекта, и систему, в рамах которой осуществляется
организация управление проектными работами. Многие руководители
недооценивают важность информационной базы, недопонимают для чего
нужна лишняя «писанина» и отчетность, а в последствии их преследуют
неудачи складывающиеся из множества, казалось бы на первый взгляд,
несущественных недоработок. В организации ООО «Дженерал Девелопмент
Групп» непрерывно осуществляется контроль за движением финансовых
потоков на основании таких документов как баланс предприятия, отчет о
прибылях и убытках, отчет о движении денежных средств, бюджет
компании. На основании баланса организации отслеживается информация об
активах, обязательствах перед инвесторами и собственном капитале.
Подробный бюджет в компании составляется на год, далее ежемесячно
отслеживается, оценивается качество финансового планирования,
выявляются отклонения в работе, делаются выводы на основании разницы
между запланированными расходами и реальным положением дел в
компании.
К анализу эффективности реализации проекта необходимо подходить
системно, комплексно. Необходимо четко понимать, что неудачи и фиаско
является неотъемлемой частью инновационной деятельности. Руководителям
инновационного проекта следует постоянно анализировать внешнюю среду,
в которой происходит реализация проекта, внутреннюю структуру проекта,
взаимосвязь между проектом и иными проектами, проектом и
экономическими системами. К примеру, на начало 2018 г. резко повысились
цена на продукцию поставщиков строительных материалов. Чтобы избежать
проблем и значительно снизить риски, т.е. не выйти далеко за рамки
планируемых расходов: во-первых, проведена закупка материалов для
выполнения основного спектра работ в конце 2017 года; во-вторых, было
принято решение об увеличении рабочего дня строителей (по согласованию с
сотрудниками). Выражаясь научным языком, силы направлены на
