Диплом: Организация и управление реконструкцией здания с надстройкой в г. Мытищи

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам
45
Произвести разметку и подготовку места для установки плиты.
Разметить крановщику место установки плиты и отойти на безопасное
расстояние.
Подать условный сигнал для опускания плиты над местом установки,
удерживая и разворачивая ее от раскачивания баграми.
Подняться на вышку, навести элемент на место установки и подать
сигнал опустить его.
Проверить положение площадки опирания и затем произвести
расстроповку.
Отойти на безопасное расстояние и подать условный сигнал
крановщику поднять строп.
Работы по устройству кровли
Работы по устройству кровли следует осуществлять незамедлительно по
окончании работ по монтажу несущих конструкций покрытия и заливки швов
между плитами покрытия.
Заполнение оконных и дверных проемов
Монтаж оконных и дверных блоков выполняется со стоечных лесов,
блоки подают к местам монтажа при помощи крана. Остекление выполняется
готовыми нарезанными листами стекла толщина которых составляет от 2 мм
до 6 мм либо стеклопакетами. Подгонка листового стекла по месту монтажа
выполняется при помощи стеклореза.
Работы по остеклению включают в себя заготовительные процессы,
выполняемые в мастерских (нарезка стекол, приготовление замазок и прочих
крепежных материалов), транспортные работы (доставка стекол и крепежных
материалов к месту монтажа в специальной таре) и работы по установке
стекол.
2.3.2. Расчет объемов работ и составление ведомости трудозатрат
Расчет объемов и трудоемкости работ представлен в таблице 2.7.
Таблица 2.7
46
Расчет объемов работ
№ п/п
Наименование работ
Единица
измерения
Кол-во
1
Подготовительные работы
-
2 %
2
Демонтажные работы
-
6 %
Монтажные работы
3
Кладка кирпичных наружных стен
м
3
814
4
Кладка кирпичных внутренних стен
м
3
142
5
Монтаж плит перекрытий
м
2
1596
6
Устройство лестничных маршей
шт.
56
7
Устройство лифтовой шахты
шт.
32
8
Устройство мусоросборников
шт.
28
9
Устройство теплоизоляции наружных
стен
м
2
2725
10
Устройство перегородок
м
2
1485
Кровельные работы
11
Заготовка мауэрлатов
100 м
1,4
12
Заготовка элементов стропил
100 м
15,52
13
Устройство кровли
100 м
2
16,6
14
Покрытие кровли защитной стяжкой
м
2
1660
Заполнение проемов
15
Установка оконных блоков
100 м
2
6,56
16
Установка дверных блоков
100 м
2
8,7
Устройство полов
17
Устройство цементной стяжки
100 м
2
50,77
18
Устройство паркетных полов
м
2
3628
19
Устройство полов из линолеума
м
2
1029
20
Устройство полов из керам. плитки
м
2
420
Внутренние отделочные работы
21
Штукатурные работы
100 м
2
147,35
22
Малярные работы
100 м
2
90,02
23
Оклейка стен обоями
100 м
2
92,40
24
Облицовочные работы
м
2
2128
47
Таблица 2.8
Ведомость трудовых затрат и машинного времени
п/п
Наименование работ
Обоснование
по ЕНиР
Норма
времени
чел-час
Трудоемк.
чел-см.
норма
Трудоемк.
чел-см.
принятая
1
Подготовительные работы
-
-
170
170
2
Демонтажные работы
-
-
511
520
Монтажные работы
3
Кладка кирпичных
наружных стен
Е 3-3
2,8
264,9
268,0
4
Кладка кирпичных
внутренних стен
Е 3-3
3,7
525,4
528,0
5
Монтаж плит перекрытий
Е 4-1-7
0,72
143,6
144,0
6
Устройство лестничных
маршей
Е 4-1-10
1,4
9,8
8,0
7
Устройство лифтовой
шахты
Е 4-1-15
1,1
35,2
40,0
8
Устройство
мусоросборников
Е 4-1-14
0,98
27,4
24,0
9
Устройство теплоизоляции
наружных стен
Е 11-42
Е 8-3-1
1,2
408,8
408,0
10
Устройство перегородок
Е 3-12
0,8
148,5
144,0
Кровельные работы
11
Заготовка мауэрлатов
Е 40-3-22
7,4
1,29
2,0
12
Заготовка элементов
стропил
Е 40-3-22
2,76
5,35
6,0
13
Устройство кровли
Е 6-9
29,2
51,0
50,0
48
14
Покрытие кровли защитной
стяжкой
Е 7-5
0,19
33,2
32,0
Заполнение проемов
15
Установка оконных блоков
Е 6-13
22,0
16,04
20,0
16
Установка дверных блоков
Е 6-13
18,0
19,6
20,0
Устройство полов
17
Устройство цементной
стяжки
Е 19-32
12,0
76,2
76,0
18
Устройство паркетных
полов
Е 19-7
0,52
235,8
240,0
19
Устройство полов из
линолеума
Е 19-13
0,15
19,0
20,0
20
Устройство полов из керам.
плитки
Е 19-19
0,5
26,3
28,0
Внутренние отделочные работы
21
Штукатурные работы
Е 8-1-2
103,4
1904,4
1920,0
22
Малярные работы
Е 8-1-15
48,6
546,9
576,0
23
Оклейка стен обоями
Е 8-1-28
72,7
839,7
816,0
24
Облицовочные работы
Е 8-1-35
1,4
372,4
384,0
25
Сантехнические работы
-
6 %
511,0
520,0
26
Электромонтажные работы
-
3 %
255,0
264,0
27
Благоустройство
территории
-
1 %
75,0
80,0
28
Неучтенные работы
-
6 %
510,0
504,0
ИТОГО
-
-
8178,0
8202,0
2.3.3. Выбор кранов и методов монтажа, ведомость оснастки
Выбор монтажного крана зависит от габаритов здания, массы и
размеров монтируемых элементов, объёма работ и др.
Подбор основного грузоподъемного механизма осуществляется по
трём основным параметрам: грузоподъемность, глубина подачи, высота
подъёма крюка.
49
Расчет требуемых технических параметров стрелового самоходного
крана.
Потребная грузоподъемность крана Q
к
, т:
.к т п
Q Q Q
где Q - масса груза, т;
Q
стр.
- масса строповочных устройств, т.
Проведем расчет для нескольких конструктивных элементов.
стропильная конструкция:
0,25 0.05 0,3
к
Q   
т.
поддон с кирпичом:
1,8 0,122 1,922
к
Q   
т.
Определяем высоту подъёма крюка
СТЭЛЗКР
hhhhH 
0
,
где h
0
– высота здания от уровня стоянки крана до низа монтируемого
элемента;
h
з
запас по высоте требуемый по условиям безопасности монтажа,
принимаем 1 м;
h
эл
толщина монтируемого элемента;
h
ст
высота строповки , принимаем 1,5 м;
Для стропильной конструкции:
КР
H
17,6 + 1 + 0,5 + 1,5 = 20,6 м
Для поддона с кирпичом:
КР
H
15,4 + 1 + 0,2 + 1,5 = 18,1 м
Определяем вылет стрелы крана:
а
hh
l
п
шкр
кр

ст
)dсе)((
,
50
где h
ш
расстояние от уровня стоянки крана до оси поворота стрелы,
принимается 1,5м;
(е + с) – минимальны зазор между осью стрелы и монтируемым
элементом, принимается 1м;
d расстояние от центра тяжести монтируемого элемента до края
здания, м;
а расстояние от оси вращения крана до оси поворота стрелы,
принимается 3,0 м.
Для стропильной конструкции:
(20,6 1,5)(1,0 2,0)
3,0 21,7
2 1,5
кр
l м

  
Для поддона с кирпичом:
(18,1 1,5)(1,0 3,0)
2,0 19,8
2 1,5
кр
l м

  
Таблица 2.9
Расчетные параметры выбора крана
Марка
конструкции
Размеры
Масса, т
Вылет
стрелы,
l
с
Высота
подъема,
h
кр
Возможные
марки
кранов
Элемент
Строп. устр-
ва
На
крюке
Стропильная
нога
1,5х2,0
0,25
Строп
двухветвевой,
ГОСТ 19144-
80
0,05
0,3
14,7
13,6
TADANO
TR200M-5
КС-35714
Поддон с
кирпичом
0,6х1,2
1,8
Строп
четырехвет.,
ГОСТ 19144-
80
0,05
1,922
12,9
14,9
TADANO
TR200M-5
КС-35714
Таблица 2.10
Подбор марки кранов
Расчетный параметр
Возможные марки стрелового крана
51
Q
к
= 0,3 т (1,922 т)
TADANO TR200M-5
КС-35714
L
max
= 21,7 м (19,9 м)
TADANO TR200M-5
КС-35714
H
к
= 20,6 м (18,1 м)
TADANO TR200M-5
КС-35714
Для монтажа выше указанных конструктивных элементов по
техническим характеристикам подходит кран TADANO TR200M-5.
Подсчитаем коэффициент грузоподъемности для выбранного крана:
ЭЛ
ГК
К
m
К
Р
где m
ЭЛ
масса поднимаемого груза;
Р
К
грузоподъемность крана при рабочем вылете стрелы.
Для стропильной конструкции:
0,3
0,1
3,2
ГК
К 
Для поддона с кирпичом:
1,922
0,84
2,3
ГК
К 
В качестве монтажного механизма подбираем автокран TADANO
TR200M-5 со следующими характеристиками:
– грузоподъемность в тоннах при вылете стрелы:
наименьшем – 5 т;
наибольшем – 15 т;
– вылет стрелы наименьший – 6 м;
наибольший – 31 м;
– высота подъема крюка при вылете стрелы:
наименьшем – 7 м;
наибольшем – 40 м.
Таблица 2.11
Монтажные приспособления
52
Наименование
приспособления
Схема
приспособления
Масса,
кг
Высота
строповки,
м
Грузо
подъем
ность, т
Поднима
емые
элементы
1
Балансирная
траверса для
подъема за две
точки
88
1,6
18
колонны
массой до
18т
2
Двухветвевой
строп
ЦНИИОМТП
26
4
4
ригели,
бадья с
бетоном
3
Четырехветвевой
строп
ЦНИИОМТП
48
2
6,3
плиты
покрытия и
перекрытия
2.3.4. Технологическая карта на устройство конструкций
Область применения
Технологическая карта разработана на устройство каменной кладки.
В состав работ, рассматриваемых в карте, входят:
- кирпичная кладка стен;
- перестановка подмостей;
- транспортные и такелажные работы.
Все работы по устройству кирпичной кладки стен выполняют в летний
период и ведут в две смены.
Кирпичная кладка ведется комплексной бригадой. Подача материалов
производится краном. Раствор доставляется на стройплощадку
централизованно авторастворовозами (самосвалами) с перегрузкой в емкости
по 0,25 м3 с подачей на рабочие места краном.
Организация и технология выполнения работ
53
Перед началом производства работ по каменной кладке на строительной
площадке производится инструктаж персонала, занятого на этих работах.
Каменная кладка ведётся в летний период, бригадой каменщиков
численностью 12 человек.
Здание разбито на захватки равные половине этажа, чтобы освобождать
в дальнейшем фронт работ для монтажа плит перекрытий. Укладка перемычек
над оконными проёмами ведётся параллельно каменной кладке бригадой
монтажников в составе пяти человек.
Кирпичная кладка начинается с заводки углов. Эту работу выполняет
каменщик 6 разряда. Далее производится установка расчалки между двумя
углами и осуществляется кладка ряда кирпича. Эту работу выполняет
каменщик 5 разряда. Перевязка осуществляется через четыре ряда кирпича.
Затем производится забутовка. Через каждые четыре ряда осуществляется
армирование сетками из проволоки Вр-1 Д 4 мм.
Подача материалов осуществляется с приобъектного склада. Для
повышения производительности каменщиков стены по высоте разбиваются на
ярусы высотой 1,2 метра, так как при большей высоте производительность
каменщиков резко снижается. Поэтому используются шарнирно-панельные
подмости, которые переставляются краном. Заготовка материалов и
расстановка подмостей осуществляется параллельно монтажу плит
перекрытий для обеспечения непрерывной работы каменщиков. Подача
раствора в процессе ведения каменной кладки осуществляется краном в
ящиках объёмом 0,35 м3.
В местах пересечения стен устраивается штраба, либо кладка заводится
в стену под углом.
Прикладке стен с проёмами кирпич по два поддона располагают против
простенков, а ящики с раствором – против проёмов. Число поддонов с
кирпичом и ящиков с раствором, и чередование их зависит от толщины стены
или конструкции, числа проёмов на данном участке и сложности
архитектурного оформления.
54
Рабочее место каменщика состоит из трех зон:
1 – свободной полосы вдоль кладки, на которой работают каменщики;
2 – зоны материалов, на которой размещается кирпич, раствор и детали,
закладываемые в кладку по мере ее возведения;
3 транспортной, где работают такелажники, обеспечивающие
каменщиков материалами и закладными деталями.
Схемы организации рабочего места представлены на рис. 2.1.

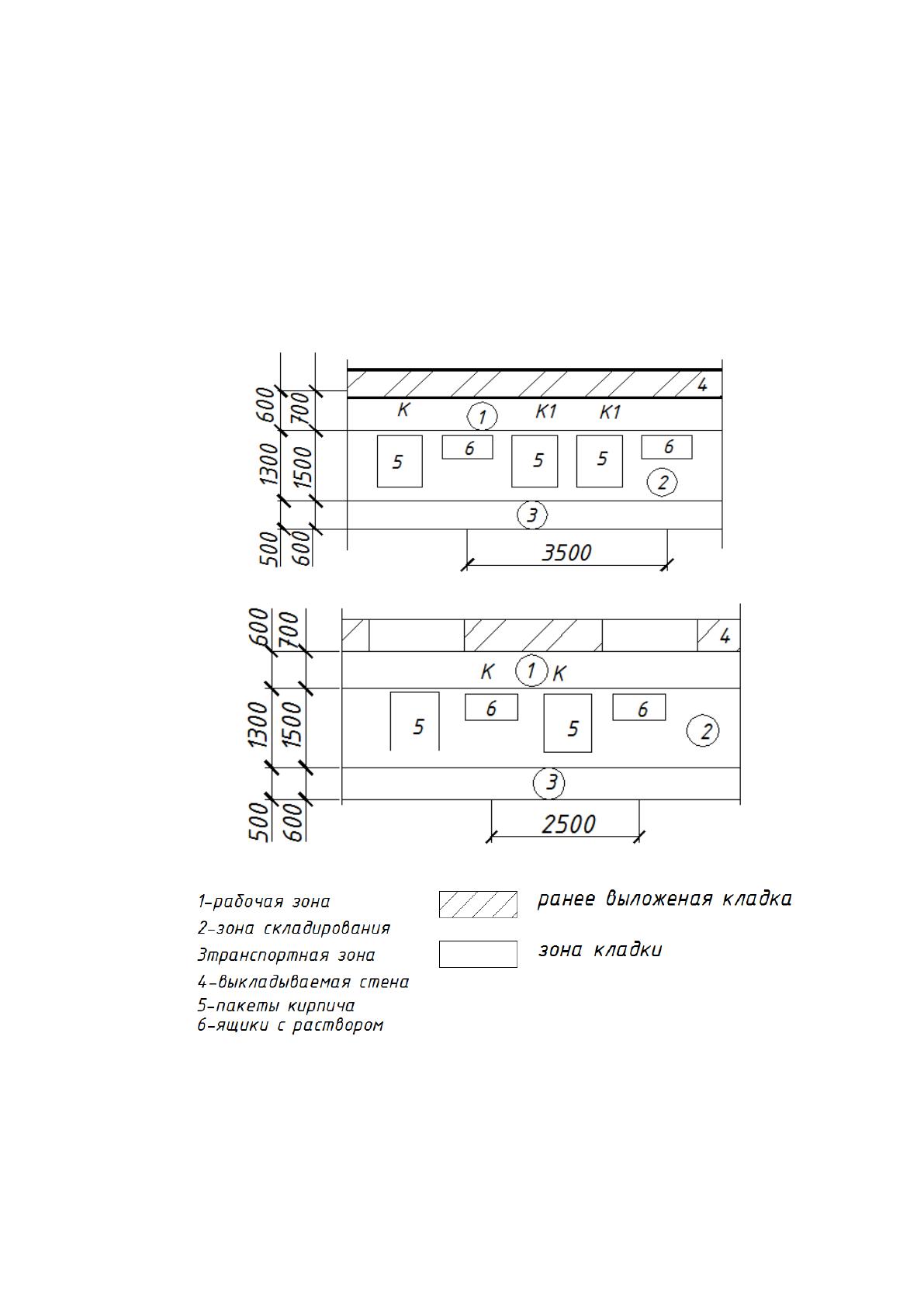

Рис. 2.1. Схемы организации рабочего места каменщиков
Одновременно ведется кладка кирпичных перегородок. По окончании
кладки на 1-й этаж-захватке каменщики переходят на 2-ю, а на первой
монтажники устанавливают плиты перекрытий.

Смотрите также:

"Автоматизация обработки заявок ООО "Проектно-Строительная Компания"
"Автоматизация процесса аттестации персонала для ООО "Нэт Бай Нэт Холдинг"
"Анализ интернет-активности конкурентов ( на примере конкурентов "Газпром нефть")
"Бухгалтерский учёт и аудит расчётов с подотчётними лицами в организации на примере ООО "ЛОЦ 10""
«Психологическое сопровождение персонала в организации на примере ООО «Крокус»
Cовершенствование деловой оценки персонала в организации (на примере ООО "Даймонд кейтеринг развитие")
PR как средство продвижения организации (на примере ПАО "Тамбовский завод "Комсомолец им. Н.С. Артемова")
PR-коммуникации в сфере общественного питания (на примере кафе-кондитерской «Cream Cheese»)
SMM как средство повышения эффективности работы учреждений социокультурной сферы (на примере Малого театра)
Value-based education: ценности в системе образования и способы их реализации на уроке английского языка. Опыт Европейских стран
