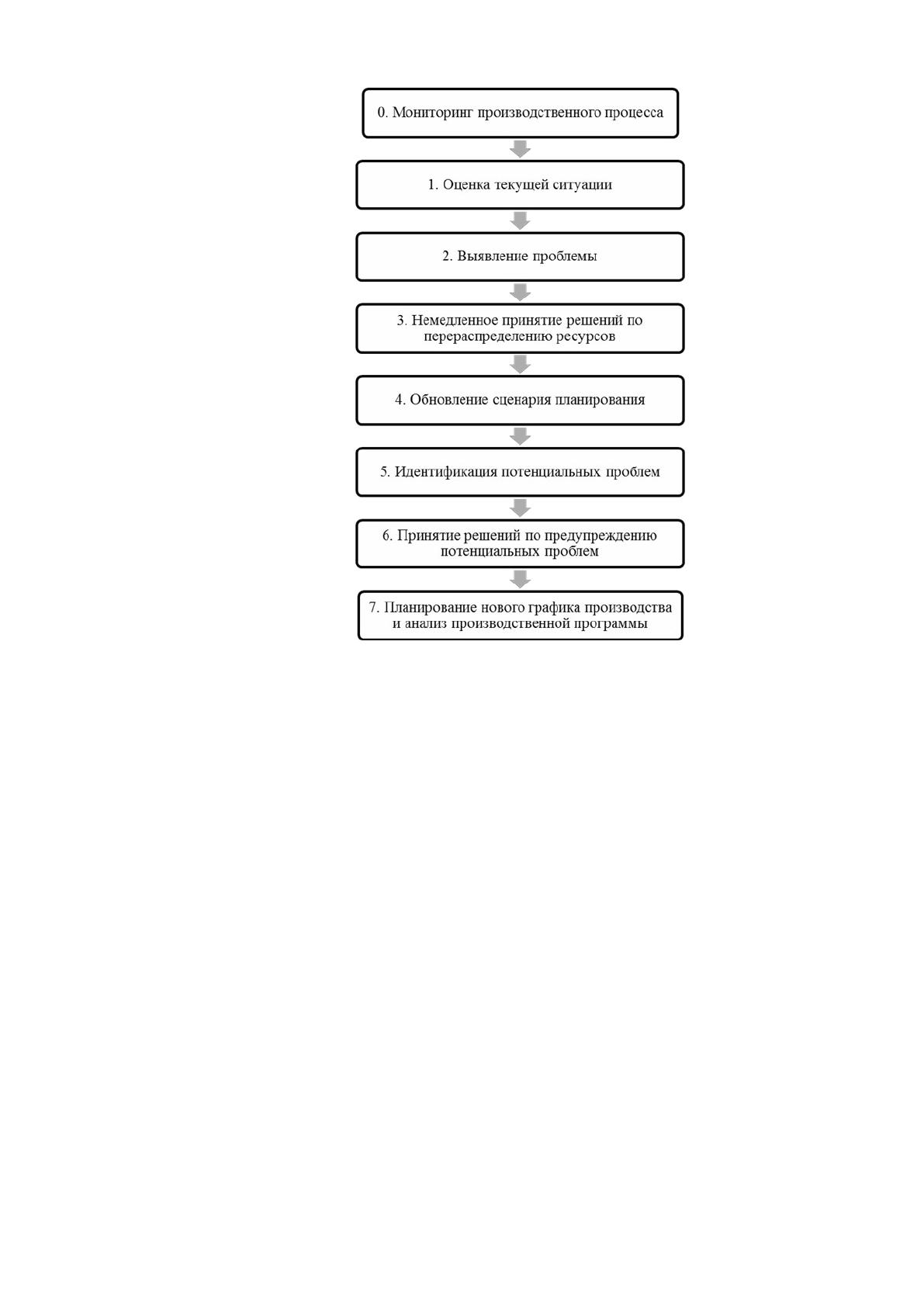

краткосрочном и долгосрочном горизонте контроля. Затем следует произвести
оценку рисков реализации данных решений на практике.
В финале осуществляется планирование нового графика производства с
учетом всех ранее принятых решений, а также анализ возможности выполнения
производственной программы и при необходимости ее перепланирование.
В результате анализа было выявлено, что выбор совокупности

инструментов СОП ППКТП зависит от уровня организации бизнес-процессов
контроля ППКТП. Это означает, что если предприятие обладает низким
уровнем организации данных бизнес-процессов, то применение, например,
инструментов имитационного моделирования будет затруднено ввиду
отсутствия развитой ERP системы на предприятии и недостаточности
информационного обеспечения. И, наоборот, при высоком уровне организации
бизнес-процессов контроля производства, предприятие может применять
сложные инструменты моделирования и автоматизации процессов контроля для
реализации СОП ППКТП на практике. На основе проведенных исследований
были определены уровни организации бизнес-процессов контроля
производства (таблица 3.3). Совокупную оценку уровня организации данных
бизнес-процессов рекомендуется осуществлять с использованием анкеты.
Далее необходимо произвести рациональный выбор инструментов СОП
ППКТП в зависимости от уровня организации бизнес-процессов контроля
производства на предприятии.
«В ходе проведенного исследования было выявлено, что на качество
решения, принимаемого планировщиком, влияют различные производственные
условия, выбранный метод оперативно-календарного контроля производства, а
также уровень незавершенного производства, сложность подхода к
определению последовательности выполнения заказов и информационная
обеспеченность:
• чем выше уровень незавершенного производства, тем больше
возможных альтернатив, тем больше шансов, что инженерно-технический
работник или рабочий внесут изменения в порядок выполнения заказов;
53
